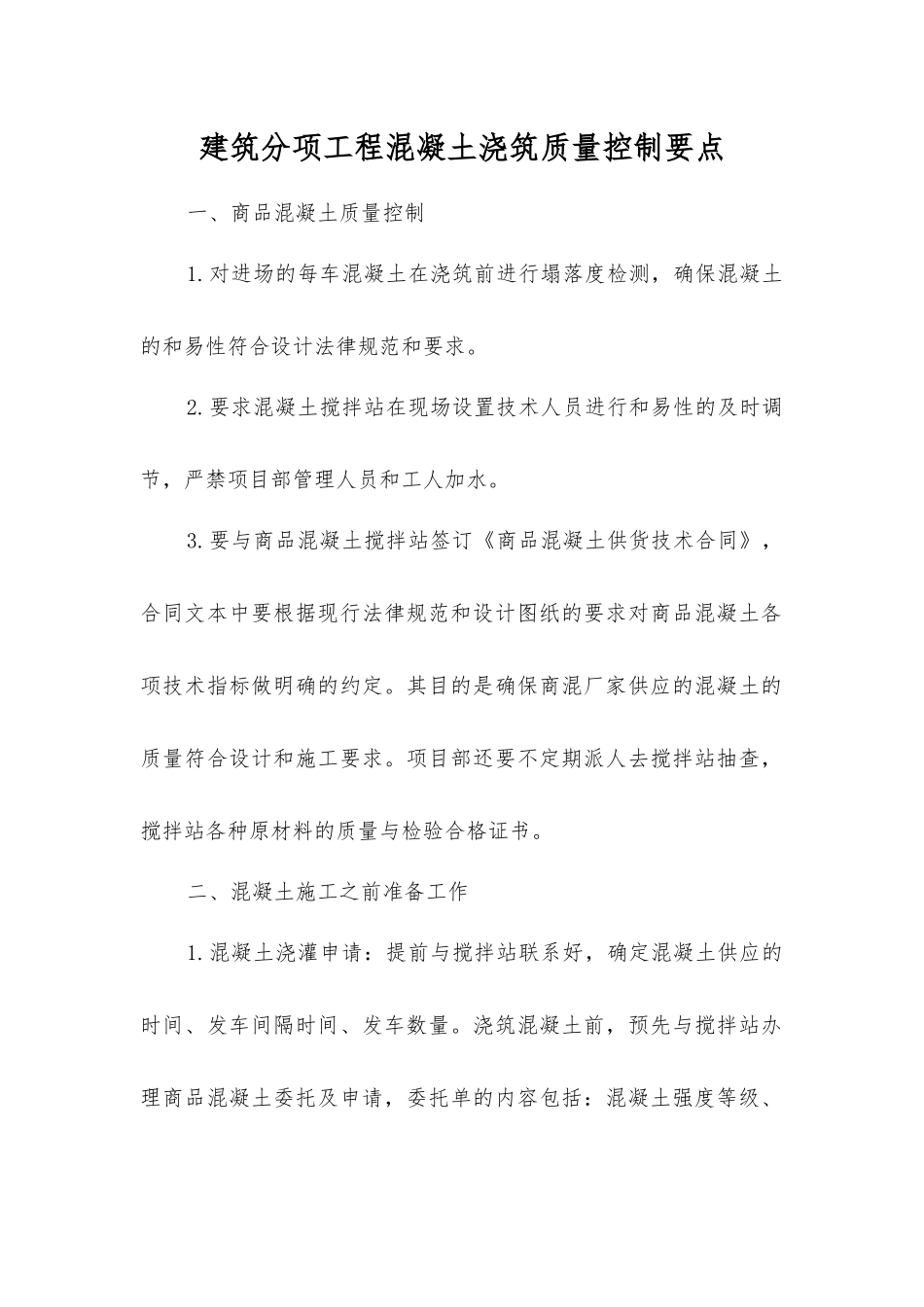

建筑分项工程混凝土浇筑质量控制要点一、商品混凝土质量控制1

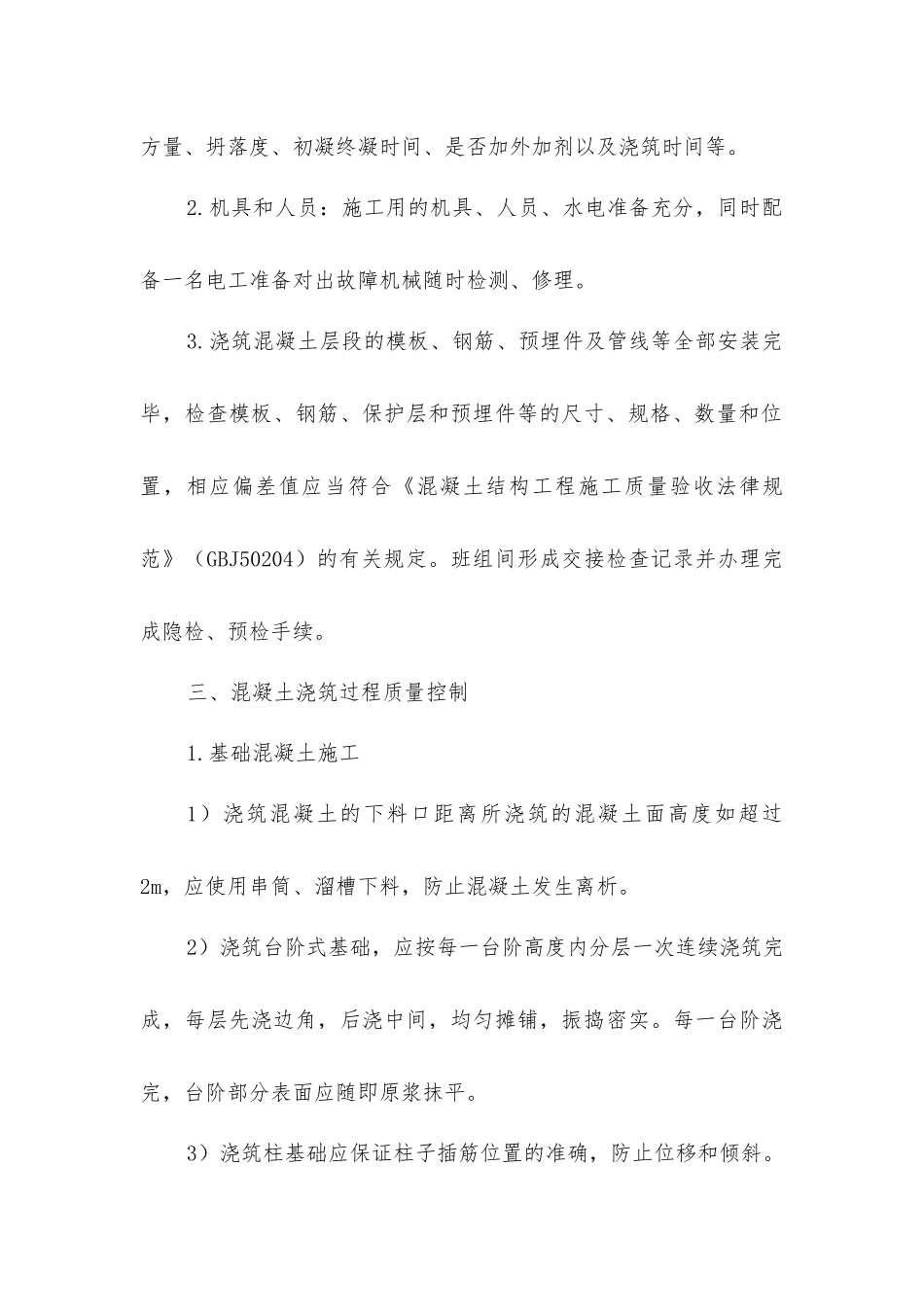

对进场的每车混凝土在浇筑前进行塌落度检测,确保混凝土的和易性符合设计法律规范和要求
要求混凝土搅拌站在现场设置技术人员进行和易性的及时调节,严禁项目部管理人员和工人加水
要与商品混凝土搅拌站签订《商品混凝土供货技术合同》,合同文本中要根据现行法律规范和设计图纸的要求对商品混凝土各项技术指标做明确的约定
其目的是确保商混厂家供应的混凝土的质量符合设计和施工要求
项目部还要不定期派人去搅拌站抽查,搅拌站各种原材料的质量与检验合格证书
二、混凝土施工之前准备工作1
混凝土浇灌申请:提前与搅拌站联系好,确定混凝土供应的时间、发车间隔时间、发车数量
浇筑混凝土前,预先与搅拌站办理商品混凝土委托及申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否加外加剂以及浇筑时间等
机具和人员:施工用的机具、人员、水电准备充分,同时配备一名电工准备对出故障机械随时检测、修理
浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,检查模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,相应偏差值应当符合《混凝土结构工程施工质量验收法律规范》(GBJ50204)的有关规定
班组间形成交接检查记录并办理完成隐检、预检手续
三、混凝土浇筑过程质量控制1
基础混凝土施工1)浇筑混凝土的下料口距离所浇筑的混凝土面高度如超过2m,应使用串筒、溜槽下料,防止混凝土发生离析
2)浇筑台阶式基础,应按每一台阶高度内分层一次连续浇筑完成,每层先浇边角,后浇中间,均匀摊铺,振捣密实
每一台阶浇完,台阶部分表面应随即原浆抹平
3)浇筑柱基础应保证柱子插筋位置的准确,防止位移和倾斜
浇筑时,先满铺一层 5~250px 厚的混凝土,并捣实,使柱子插筋下端与钢筋网片的位置基本固定,然后再继续浇筑,并避开碰撞钢筋
4)浇筑条基应分段
