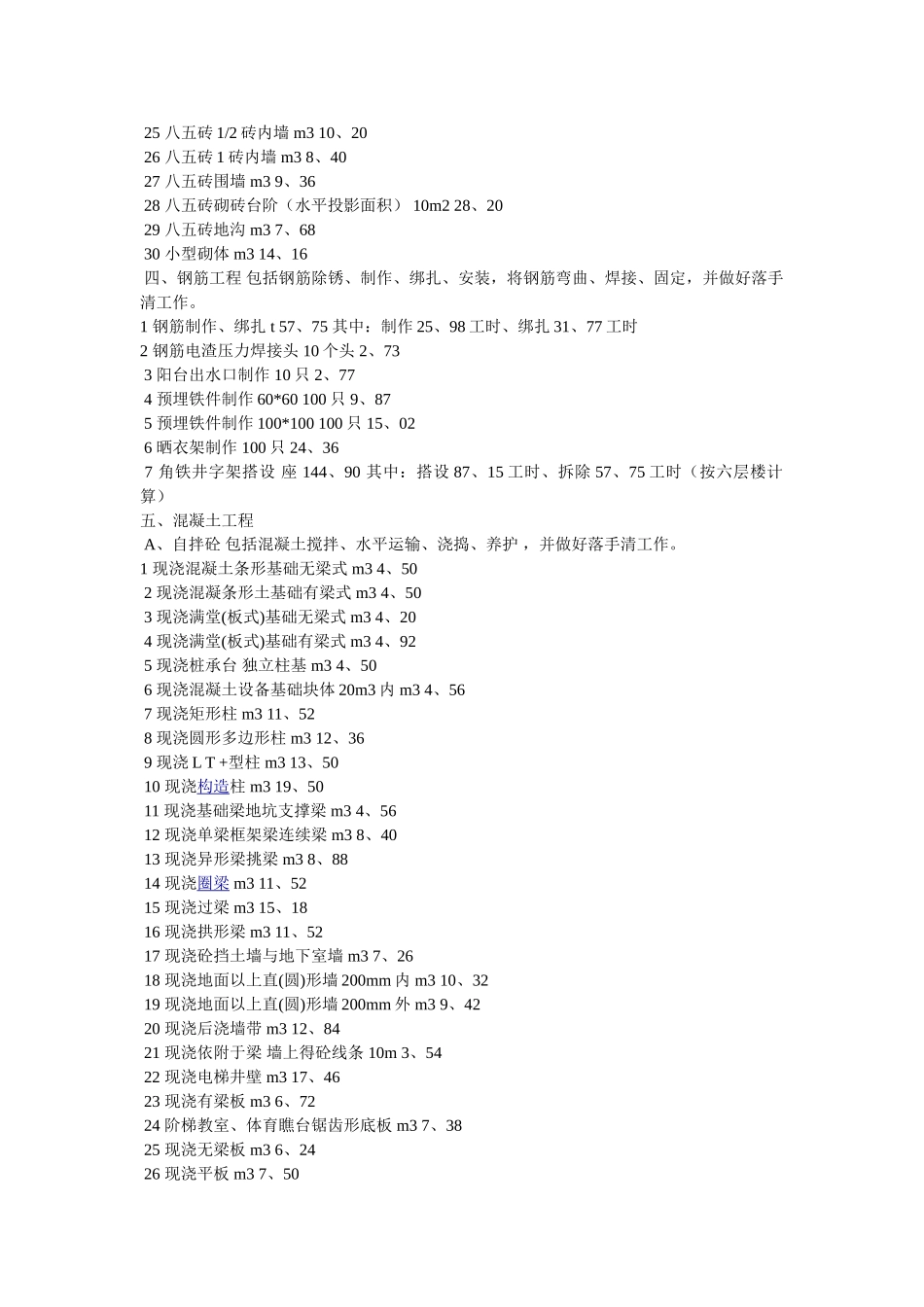

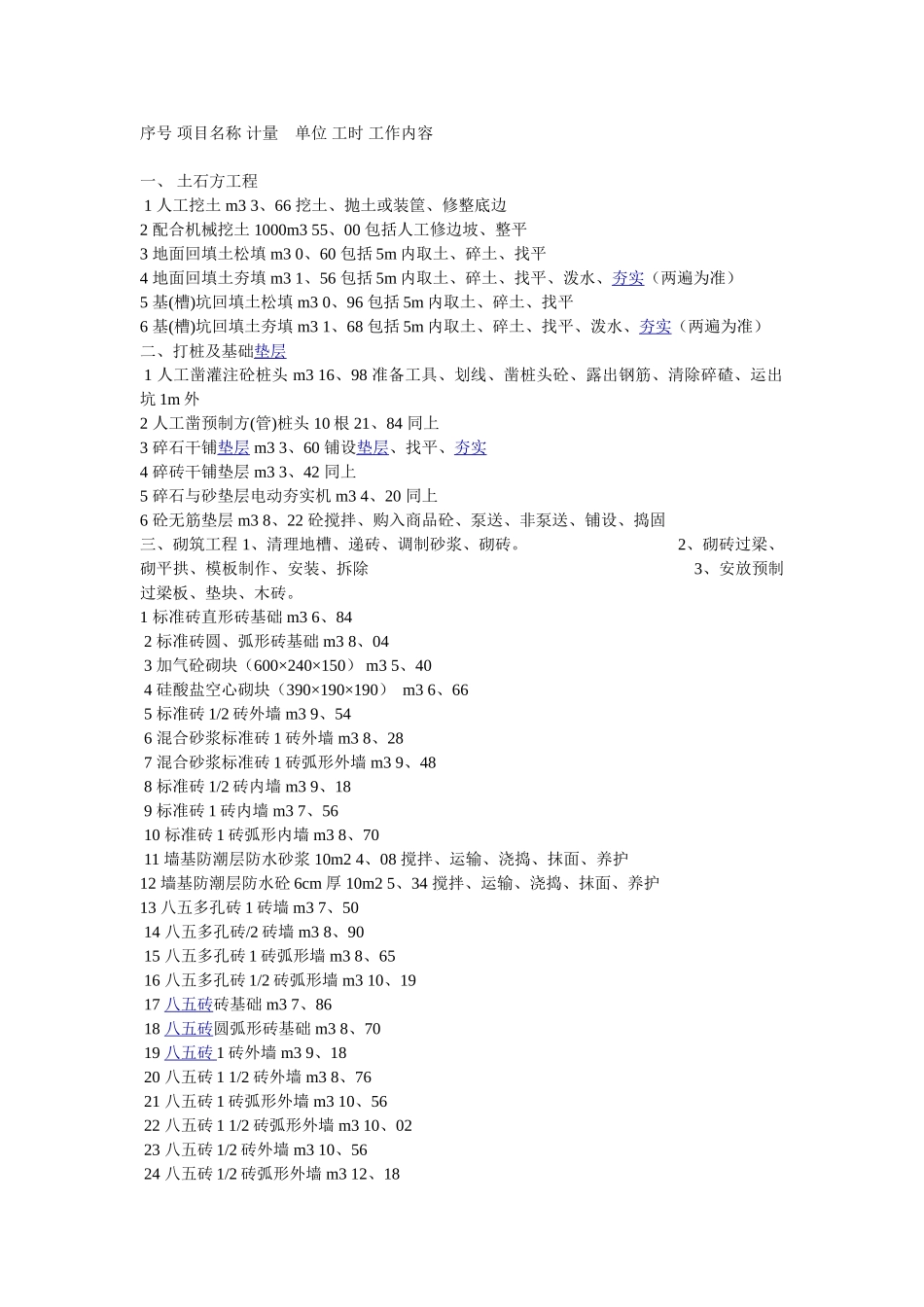

序号 项目名称 计量 单位 工时 工作内容一、 土石方工程 1 人工挖土 m3 3、66 挖土、抛土或装筐、修整底边2 配合机械挖土 1000m3 55、00 包括人工修边坡、整平3 地面回填土松填 m3 0、60 包括 5m 内取土、碎土、找平4 地面回填土夯填 m3 1、56 包括 5m 内取土、碎土、找平、泼水、夯实(两遍为准)5 基(槽)坑回填土松填 m3 0、96 包括 5m 内取土、碎土、找平6 基(槽)坑回填土夯填 m3 1、68 包括 5m 内取土、碎土、找平、泼水、夯实(两遍为准)二、打桩及基础垫层 1 人工凿灌注砼桩头 m3 16、98 准备工具、划线、凿桩头砼、露出钢筋、清除碎碴、运出坑 1m 外2 人工凿预制方(管)桩头 10 根 21、84 同上3 碎石干铺垫层 m3 3、60 铺设垫层、找平、夯实4 碎砖干铺垫层 m3 3、42 同上5 碎石与砂垫层电动夯实机 m3 4、20 同上6 砼无筋垫层 m3 8、22 砼搅拌、购入商品砼、泵送、非泵送、铺设、捣固三、砌筑工程 1、清理地槽、递砖、调制砂浆、砌砖。 2、砌砖过梁、砌平拱、模板制作、安装、拆除 3、安放预制过梁板、垫块、木砖。1 标准砖直形砖基础 m3 6、84 2 标准砖圆、弧形砖基础 m3 8、04 3 加气砼砌块(600×240×150) m3 5、40 4 硅酸盐空心砌块(390×190×190) m3 6、66 5 标准砖 1/2 砖外墙 m3 9、54 6 混合砂浆标准砖 1 砖外墙 m3 8、28 7 混合砂浆标准砖 1 砖弧形外墙 m3 9、48 8 标准砖 1/2 砖内墙 m3 9、18 9 标准砖 1 砖内墙 m3 7、56 10 标准砖 1 砖弧形内墙 m3 8、70 11 墙基防潮层防水砂浆 10m2 4、08 搅拌、运输、浇捣、抹面、养护12 墙基防潮层防水砼 6cm 厚 10m2 5、34 搅拌、运输、浇捣、抹面、养护13 八五多孔砖 1 砖墙 m3 7、50 14 八五多孔砖/2 砖墙 m3 8、90 15 八五多孔砖 1 砖弧形墙 m3 8、65 16 八五多孔砖 1/2 砖弧形墙 m3 10、19 17 八五砖砖基础 m3 7、86 18 八五砖圆弧形砖基础 m3 8、70 19 八五砖 1 砖外墙 m3 9、18 20 八五砖 1 1/2 砖外墙 m3 8、76 21 八五砖 1 砖弧形外墙 m3 10、56 22 八五砖 1 1/2 砖弧形外墙 m3 10、02 23 八五砖 1/2 砖外墙 m3 10、56 24 八五砖 1/2 砖弧形外墙 m3 12、18 25 八五砖 1/2 砖内墙 m3 10、20 26 八五砖 1 砖内墙 m3 8、40 27 八五砖围墙 m3 9、36...
