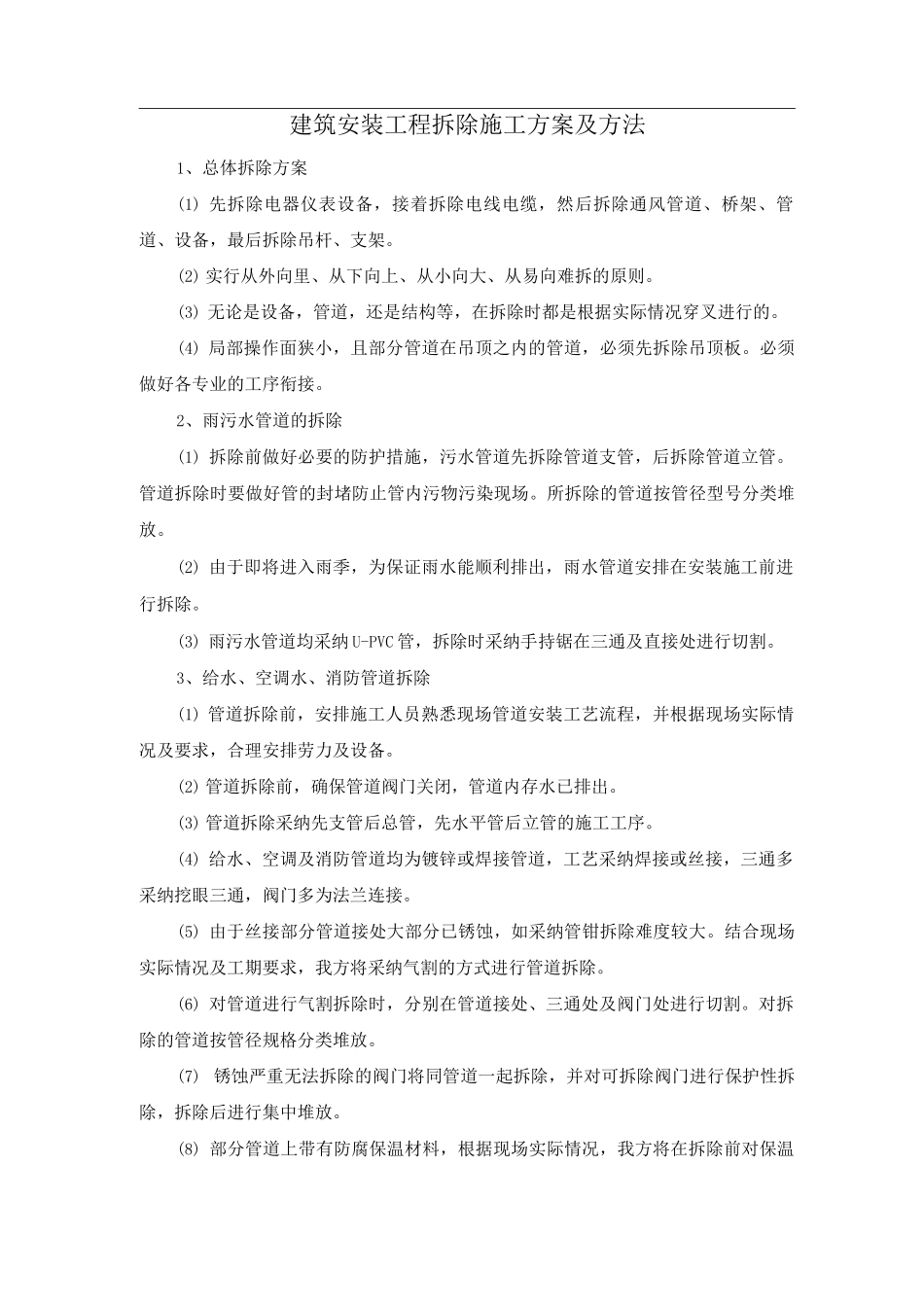

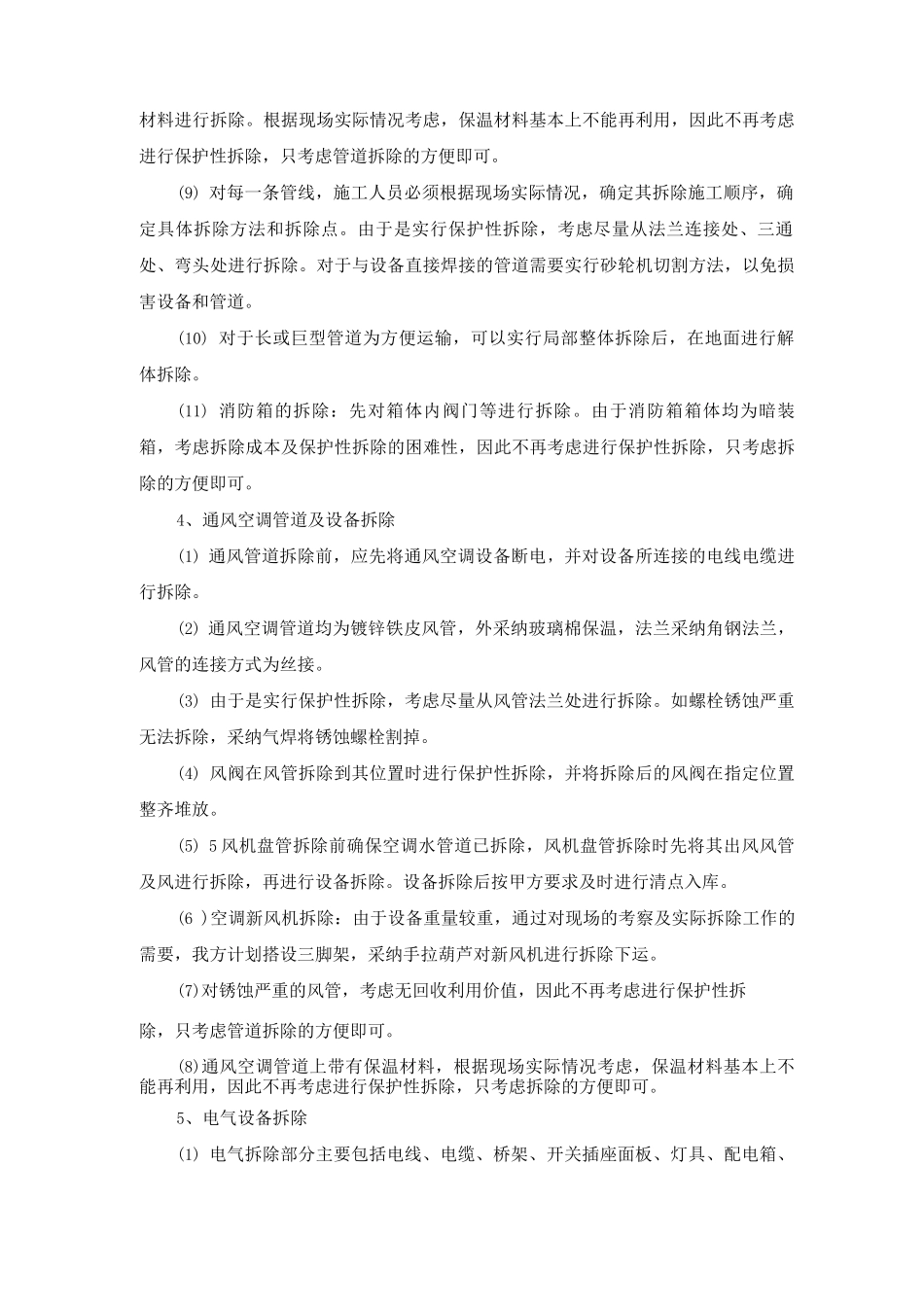

建筑安装工程拆除施工方案及方法1、总体拆除方案(1) 先拆除电器仪表设备,接着拆除电线电缆,然后拆除通风管道、桥架、管道、设备,最后拆除吊杆、支架。(2) 实行从外向里、从下向上、从小向大、从易向难拆的原则。(3) 无论是设备,管道,还是结构等,在拆除时都是根据实际情况穿叉进行的。(4) 局部操作面狭小,且部分管道在吊顶之内的管道,必须先拆除吊顶板。必须做好各专业的工序衔接。2、雨污水管道的拆除(1) 拆除前做好必要的防护措施,污水管道先拆除管道支管,后拆除管道立管。管道拆除时要做好管的封堵防止管内污物污染现场。所拆除的管道按管径型号分类堆放。(2) 由于即将进入雨季,为保证雨水能顺利排出,雨水管道安排在安装施工前进行拆除。(3) 雨污水管道均采纳 U-PVC 管,拆除时采纳手持锯在三通及直接处进行切割。3、给水、空调水、消防管道拆除(1) 管道拆除前,安排施工人员熟悉现场管道安装工艺流程,并根据现场实际情况及要求,合理安排劳力及设备。(2) 管道拆除前,确保管道阀门关闭,管道内存水已排出。(3) 管道拆除采纳先支管后总管,先水平管后立管的施工工序。(4) 给水、空调及消防管道均为镀锌或焊接管道,工艺采纳焊接或丝接,三通多采纳挖眼三通,阀门多为法兰连接。(5) 由于丝接部分管道接处大部分已锈蚀,如采纳管钳拆除难度较大。结合现场实际情况及工期要求,我方将采纳气割的方式进行管道拆除。(6) 对管道进行气割拆除时,分别在管道接处、三通处及阀门处进行切割。对拆除的管道按管径规格分类堆放。(7) 锈蚀严重无法拆除的阀门将同管道一起拆除,并对可拆除阀门进行保护性拆除,拆除后进行集中堆放。(8) 部分管道上带有防腐保温材料,根据现场实际情况,我方将在拆除前对保温材料进行拆除。根据现场实际情况考虑,保温材料基本上不能再利用,因此不再考虑进行保护性拆除,只考虑管道拆除的方便即可。(9) 对每一条管线,施工人员必须根据现场实际情况,确定其拆除施工顺序,确定具体拆除方法和拆除点。由于是实行保护性拆除,考虑尽量从法兰连接处、三通处、弯头处进行拆除。对于与设备直接焊接的管道需要实行砂轮机切割方法,以免损害设备和管道。(10) 对于长或巨型管道为方便运输,可以实行局部整体拆除后,在地面进行解体拆除。(11) 消防箱的拆除:先对箱体内阀门等进行拆除。由于消防箱箱体均为暗装箱,考虑拆除成本及保护性拆除的困难性,因此不再考虑进行保护性拆除,只考虑拆除的方便即...
