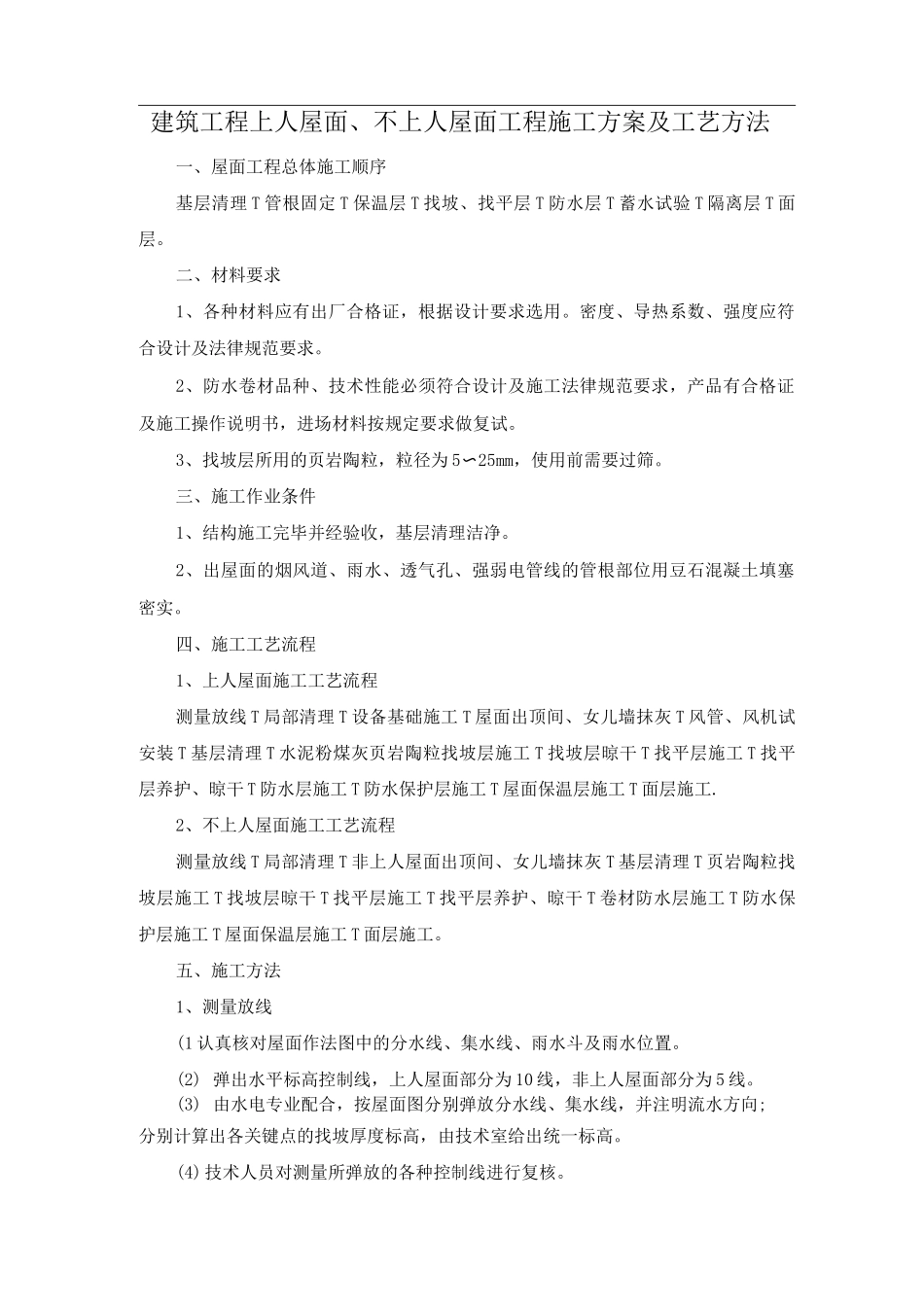

建筑工程上人屋面、不上人屋面工程施工方案及工艺方法一、屋面工程总体施工顺序基层清理 T 管根固定 T 保温层 T 找坡、找平层 T 防水层 T 蓄水试验 T 隔离层 T 面层
二、材料要求1、各种材料应有出厂合格证,根据设计要求选用
密度、导热系数、强度应符合设计及法律规范要求
2、防水卷材品种、技术性能必须符合设计及施工法律规范要求,产品有合格证及施工操作说明书,进场材料按规定要求做复试
3、找坡层所用的页岩陶粒,粒径为 5〜25mm,使用前需要过筛
三、施工作业条件1、结构施工完毕并经验收,基层清理洁净
2、出屋面的烟风道、雨水、透气孔、强弱电管线的管根部位用豆石混凝土填塞密实
四、施工工艺流程1、上人屋面施工工艺流程测量放线 T 局部清理 T 设备基础施工 T 屋面出顶间、女儿墙抹灰 T 风管、风机试安装 T 基层清理 T 水泥粉煤灰页岩陶粒找坡层施工 T 找坡层晾干 T 找平层施工 T 找平层养护、晾干 T 防水层施工 T 防水保护层施工 T 屋面保温层施工 T 面层施工
2、不上人屋面施工工艺流程测量放线 T 局部清理 T 非上人屋面出顶间、女儿墙抹灰 T 基层清理 T 页岩陶粒找坡层施工 T 找坡层晾干 T 找平层施工 T 找平层养护、晾干 T 卷材防水层施工 T 防水保护层施工 T 屋面保温层施工 T 面层施工
五、施工方法1、测量放线(1 认真核对屋面作法图中的分水线、集水线、雨水斗及雨水位置
(2) 弹出水平标高控制线,上人屋面部分为 10 线,非上人屋面部分为 5 线
(3) 由水电专业配合,按屋面图分别弹放分水线、集水线,并注明流水方向;分别计算出各关键点的找坡厚度标高,由技术室给出统一标高
(4)技术人员对测量所弹放的各种控制线进行复核

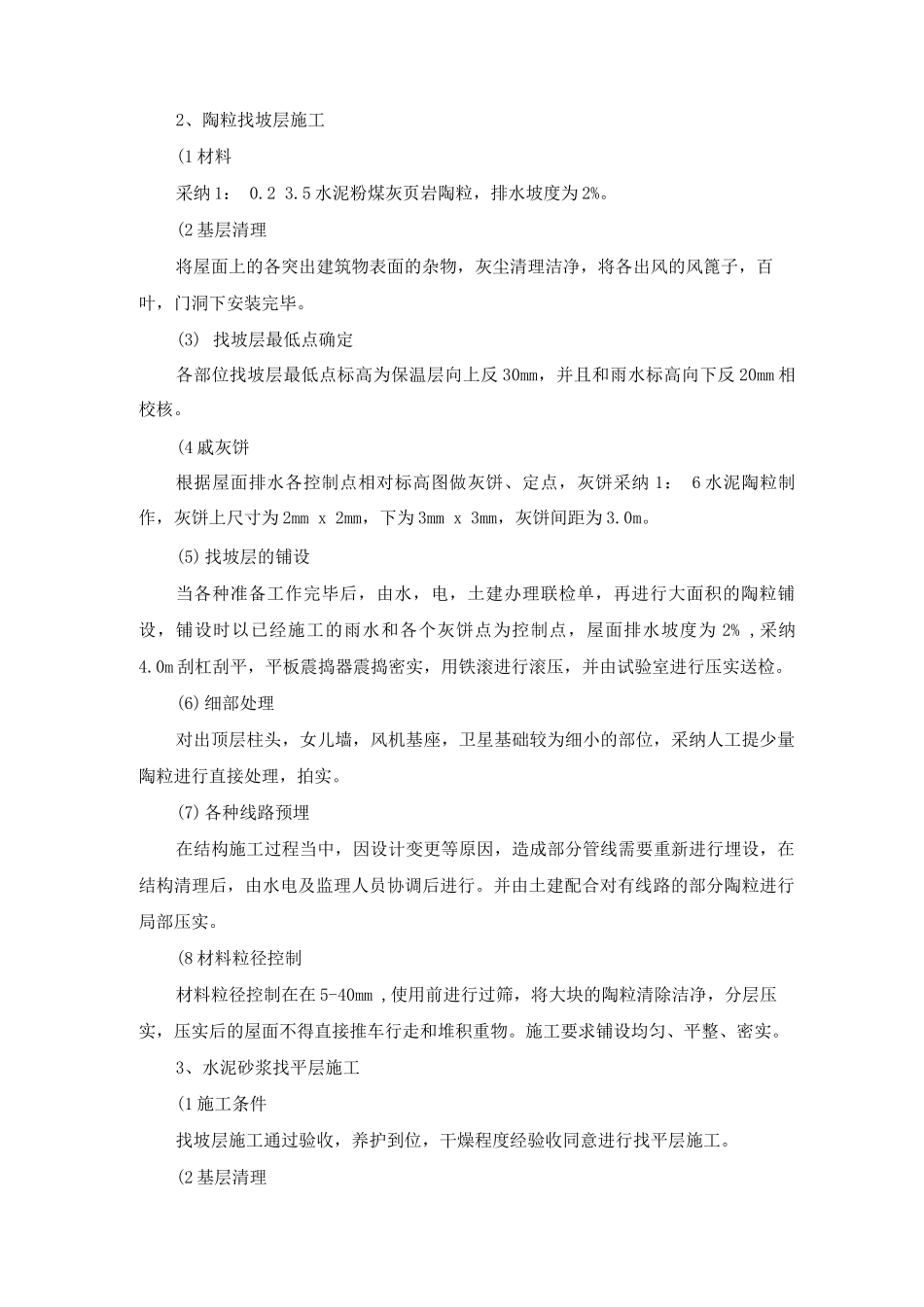

2、陶粒找坡层施工(1 材料采纳 1: 0
5 水泥粉煤灰页岩陶粒,排水坡度为 2%

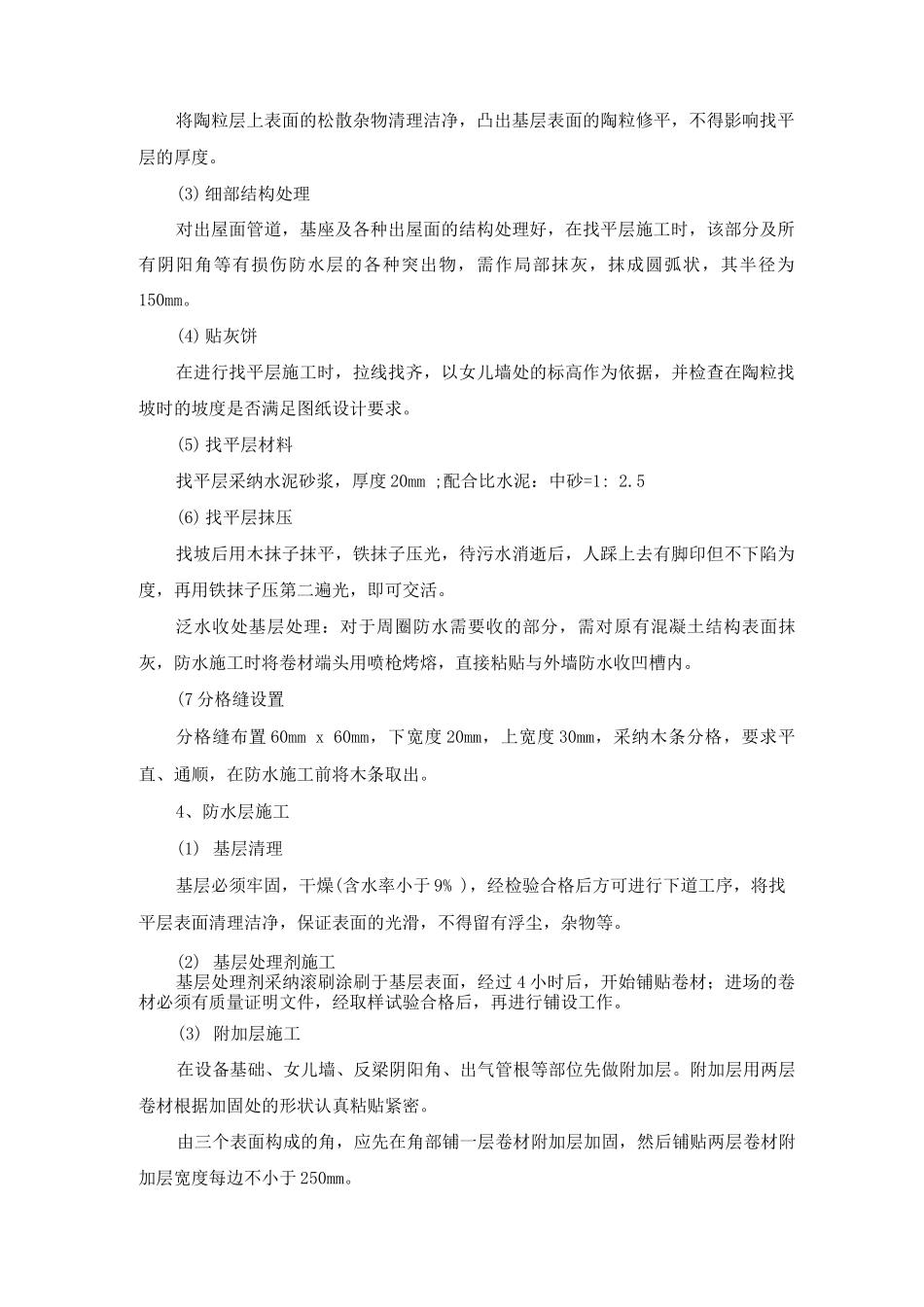

(2 基层清理将屋面
