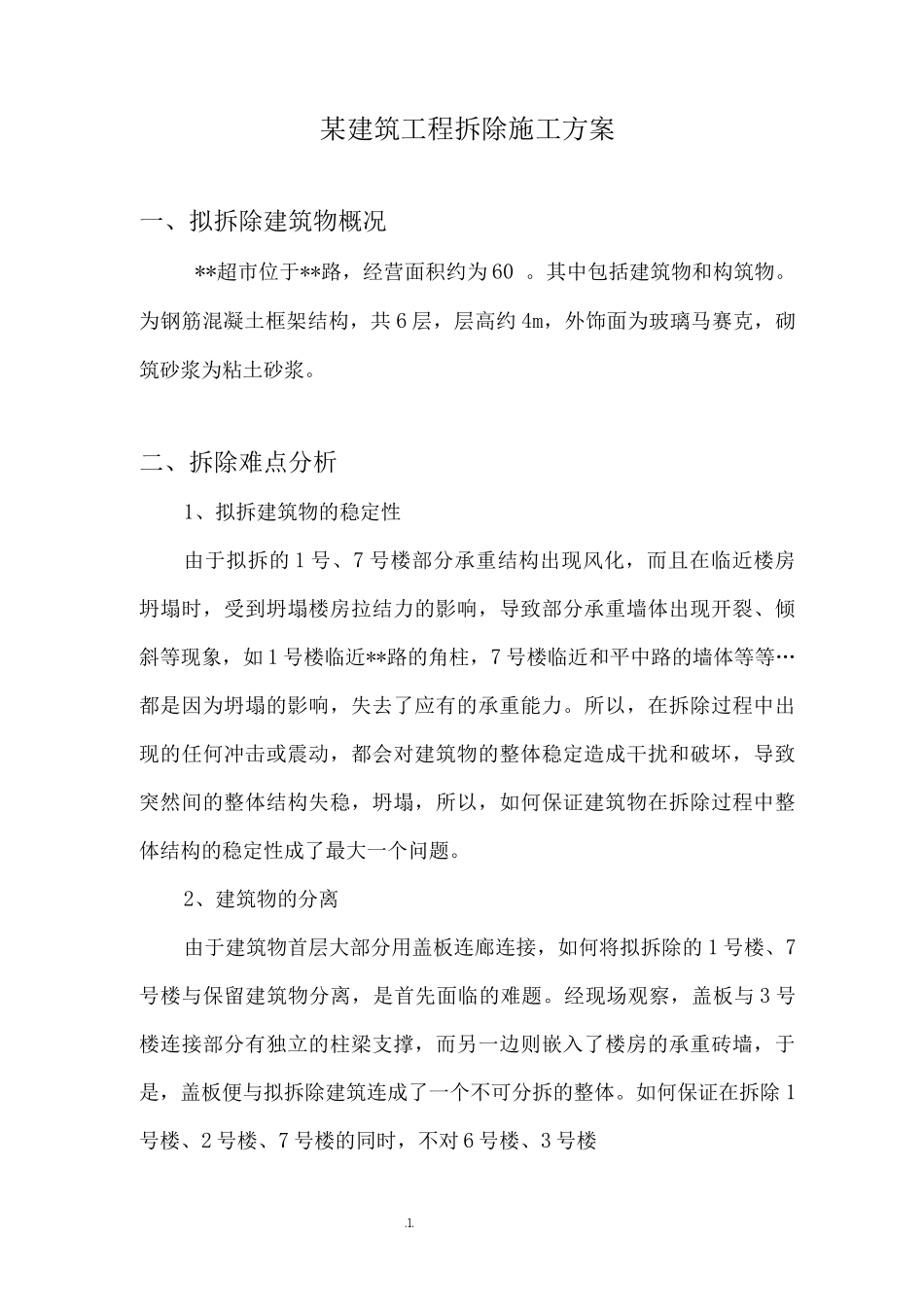

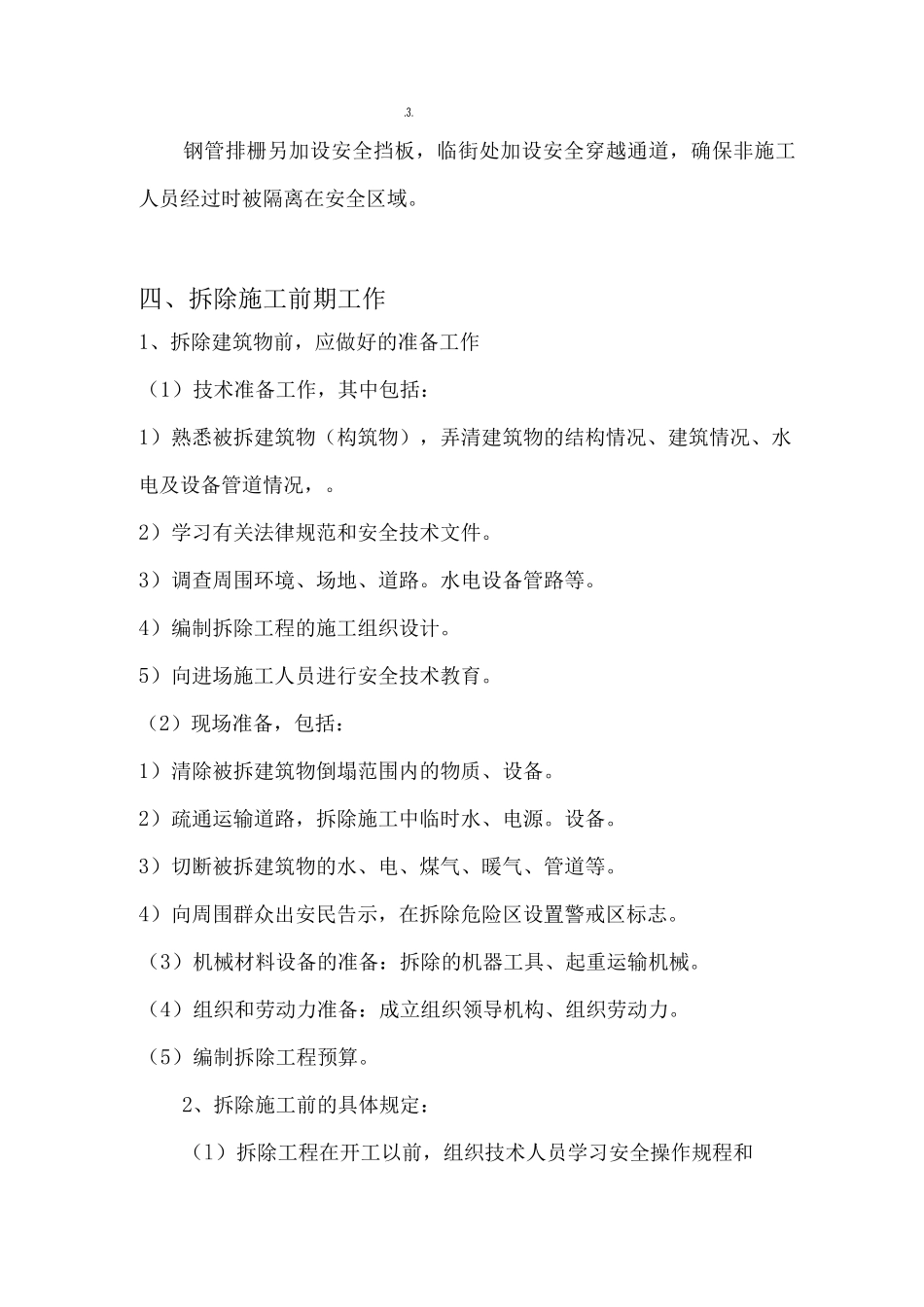

某建筑工程拆除施工方案一、拟拆除建筑物概况**超市位于**路,经营面积约为 60 。其中包括建筑物和构筑物。为钢筋混凝土框架结构,共 6 层,层高约 4m,外饰面为玻璃马赛克,砌筑砂浆为粘土砂浆。二、拆除难点分析1、拟拆建筑物的稳定性由于拟拆的 1 号、7 号楼部分承重结构出现风化,而且在临近楼房坍塌时,受到坍塌楼房拉结力的影响,导致部分承重墙体出现开裂、倾斜等现象,如 1 号楼临近**路的角柱,7 号楼临近和平中路的墙体等等…都是因为坍塌的影响,失去了应有的承重能力。所以,在拆除过程中出现的任何冲击或震动,都会对建筑物的整体稳定造成干扰和破坏,导致突然间的整体结构失稳,坍塌,所以,如何保证建筑物在拆除过程中整体结构的稳定性成了最大一个问题。2、建筑物的分离由于建筑物首层大部分用盖板连廊连接,如何将拟拆除的 1 号楼、7号楼与保留建筑物分离,是首先面临的难题。经现场观察,盖板与 3 号楼连接部分有独立的柱梁支撑,而另一边则嵌入了楼房的承重砖墙,于是,盖板便与拟拆除建筑连成了一个不可分拆的整体。如何保证在拆除 1号楼、2 号楼、7 号楼的同时,不对 6 号楼、3 号楼.1.楼临近和平中路的墙体可用厚壁型钢焊制立柱与横梁,形成一个连续的钢制墙骨架,在层间进行垂直加固。2)、建筑物承重结构的转移在对 1 号楼、7 号楼的结构加固完成后,利用可调式钢支撑,在每层楼板横向构造梁处作支撑,步距约为 1m,每两处横梁为一单位,用钢管作水平拉结,扣件连接,上下各一道。每个支撑单元中部用斜杆作再次拉结,把钢支撑作为承重的主体,减少原来承重砖柱的压力,拆除时,以每一单元的支撑作为一个单位进行人工拆除。先拆楼板再拆砖墙、砖柱,一个单位拆完后,再分解支撑。清理完后,再进行下一个单位的拆除。2)、建筑物的分离由于各建筑物只是在首层进行了连接,故在拆除 1、7 号楼的二、三层时,可以先不进行分离。待拆除至二层时,先对连接的盖板部分进行拆除,再对首层其他地方进行拆除。拆除盖板的方法与上面提及的方法相同,但必须先拆除与保留建筑物的相连部分。3)、首层的拆除建筑物安全地拆除至二层楼板,并且依照拆除顺序分离好建筑物后,可对余下的首层建筑物进行机械拆除。利用大型挖掘机安装气炮头进行拆除。4)施工现场围蔽整个施工现场用双层钢管排栅围蔽,并满挂密目安全网,内层排栅按建筑层高设置压降粉尘喷淋管,施工时,定时进行压尘喷淋。.3.钢管排栅另加设安全挡...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑工程拆除施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
