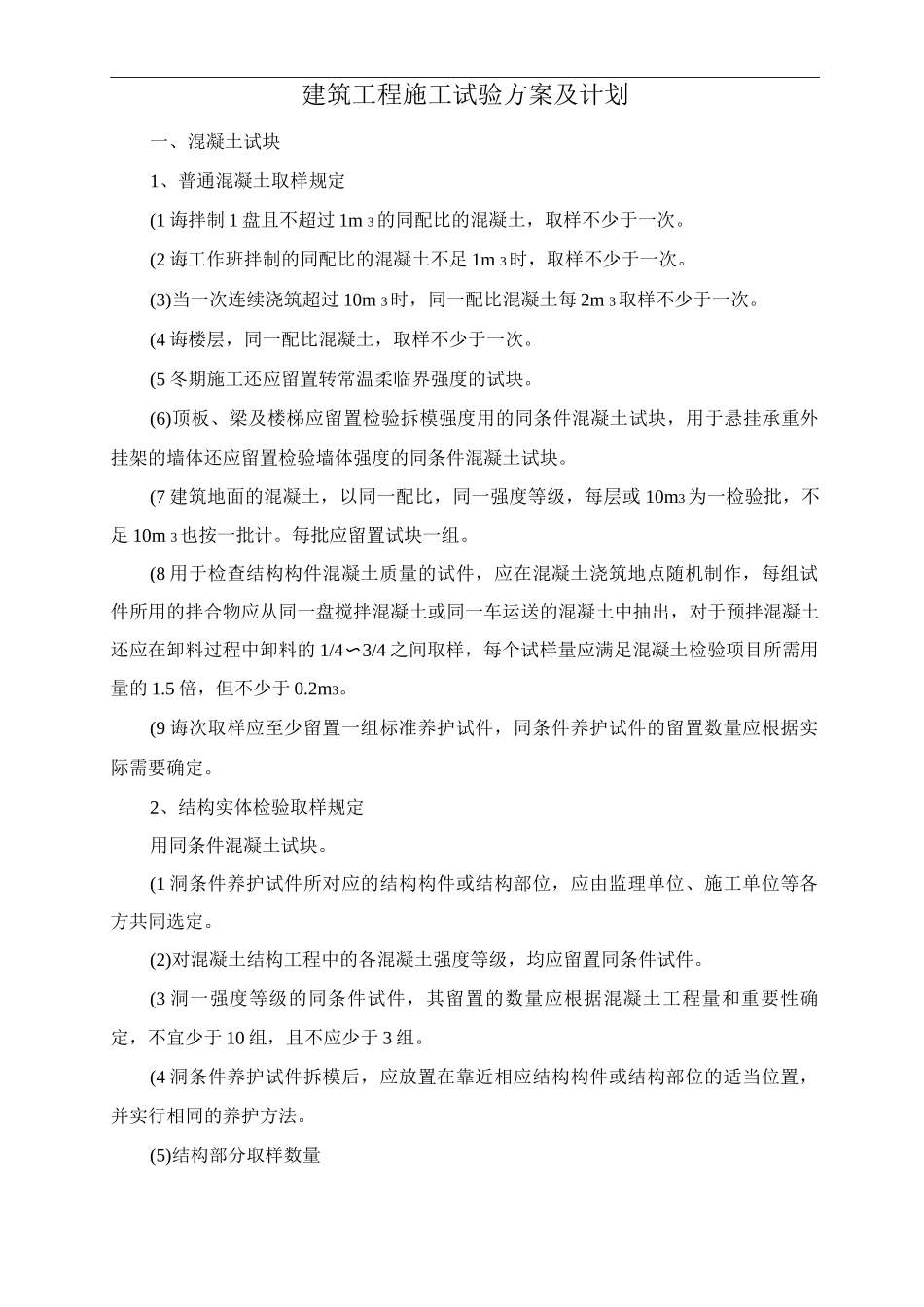

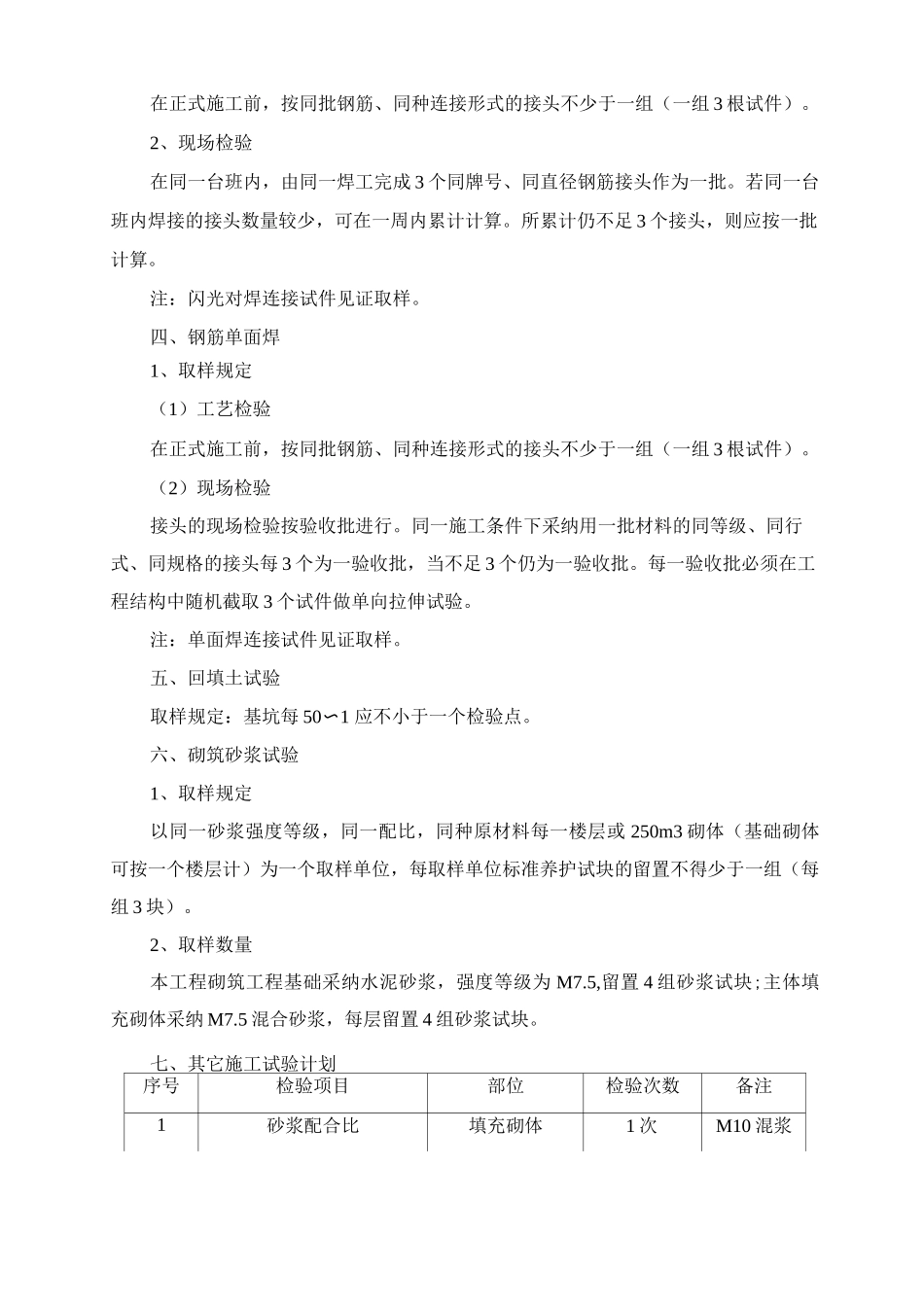

建筑工程施工试验方案及计划一、混凝土试块1、普通混凝土取样规定(1 诲拌制 1 盘且不超过 1m 3的同配比的混凝土,取样不少于一次。(2 诲工作班拌制的同配比的混凝土不足 1m 3时,取样不少于一次。(3)当一次连续浇筑超过 10m 3时,同一配比混凝土每 2m 3取样不少于一次。(4 诲楼层,同一配比混凝土,取样不少于一次。(5 冬期施工还应留置转常温柔临界强度的试块。(6)顶板、梁及楼梯应留置检验拆模强度用的同条件混凝土试块,用于悬挂承重外挂架的墙体还应留置检验墙体强度的同条件混凝土试块。(7 建筑地面的混凝土,以同一配比,同一强度等级,每层或 10m3 为一检验批,不足 10m 3也按一批计。每批应留置试块一组。(8 用于检查结构构件混凝土质量的试件,应在混凝土浇筑地点随机制作,每组试件所用的拌合物应从同一盘搅拌混凝土或同一车运送的混凝土中抽出,对于预拌混凝土还应在卸料过程中卸料的 1/4〜3/4 之间取样,每个试样量应满足混凝土检验项目所需用量的 1.5 倍,但不少于 0.2m3。(9 诲次取样应至少留置一组标准养护试件,同条件养护试件的留置数量应根据实际需要确定。2、结构实体检验取样规定用同条件混凝土试块。(1 洞条件养护试件所对应的结构构件或结构部位,应由监理单位、施工单位等各方共同选定。(2)对混凝土结构工程中的各混凝土强度等级,均应留置同条件试件。(3 洞一强度等级的同条件试件,其留置的数量应根据混凝土工程量和重要性确定,不宜少于 10 组,且不应少于 3 组。(4 洞条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并实行相同的养护方法。(5)结构部分取样数量部位强度等级方量(m 3)养护条件混凝土试块制作组数备注基础垫层C15标养3见证同养3见证基础C30标养4见证同养4见证基础柱C30标养1见证同养1见证同养拆模2见证柱C30各标养1见证各同养1见证梁板梯C30各标养1见证各同养1见证各同养拆模1见证、钢筋电渣压力焊1、工艺检验取样规定在正式施工前,按同批钢筋、同种连接形式的接头不少于一组(一组 3 根试件)。2、现场检验接头的现场检验按验收批进行。同一施工条件下采纳用一批材料的同等级、同行式、同规格的接头每 3 个为一验收批,当不足 3 个仍为一验收批。每一验收批必须在工程结构中随机截取 3 个试件做单向拉伸试验。部位钢筋规格接头数量取样组数备注柱业 16、 18、 20、22每同一时间进场、每一炉号钢筋一组工艺焊柱业 16、 18、 20...
