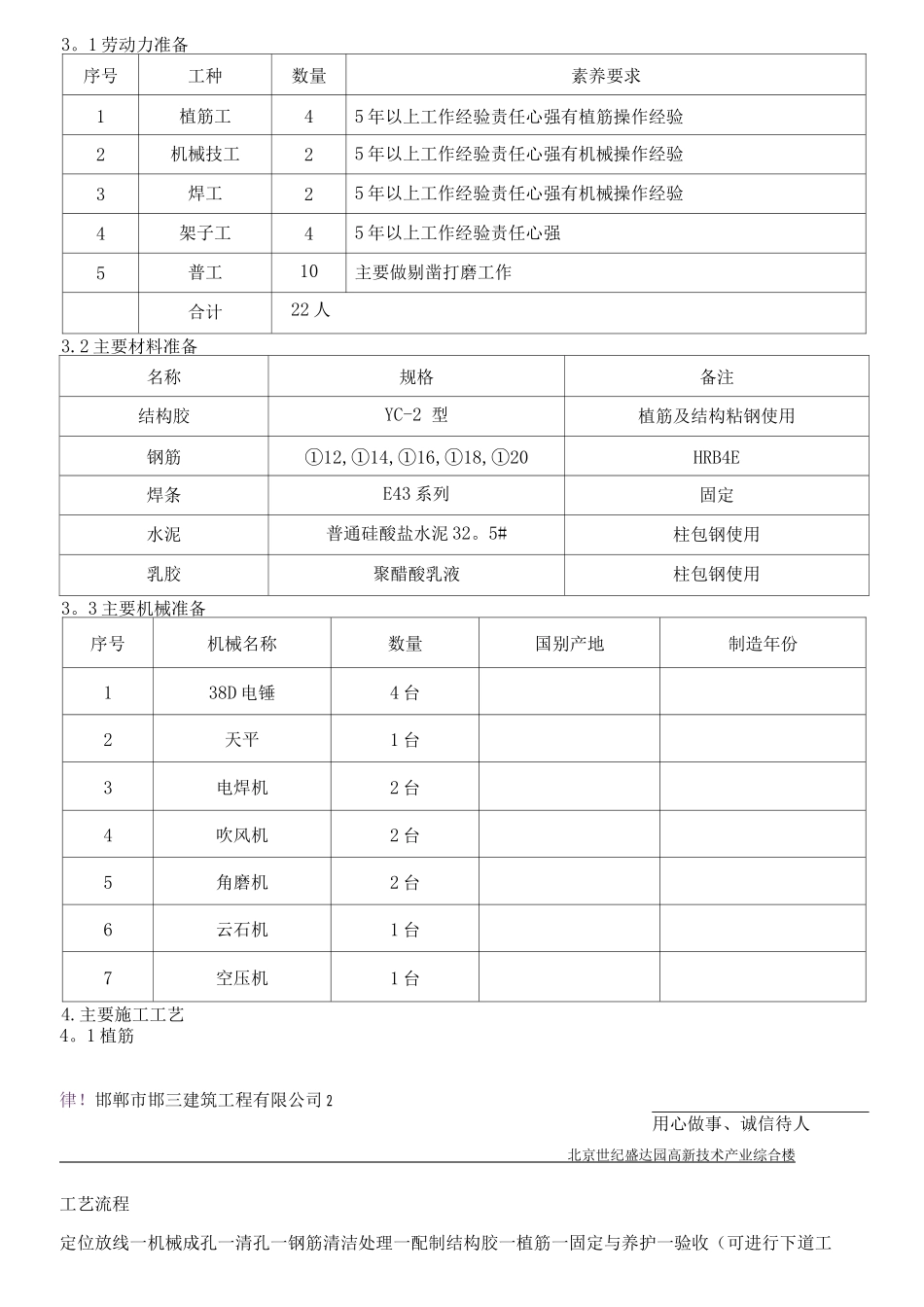

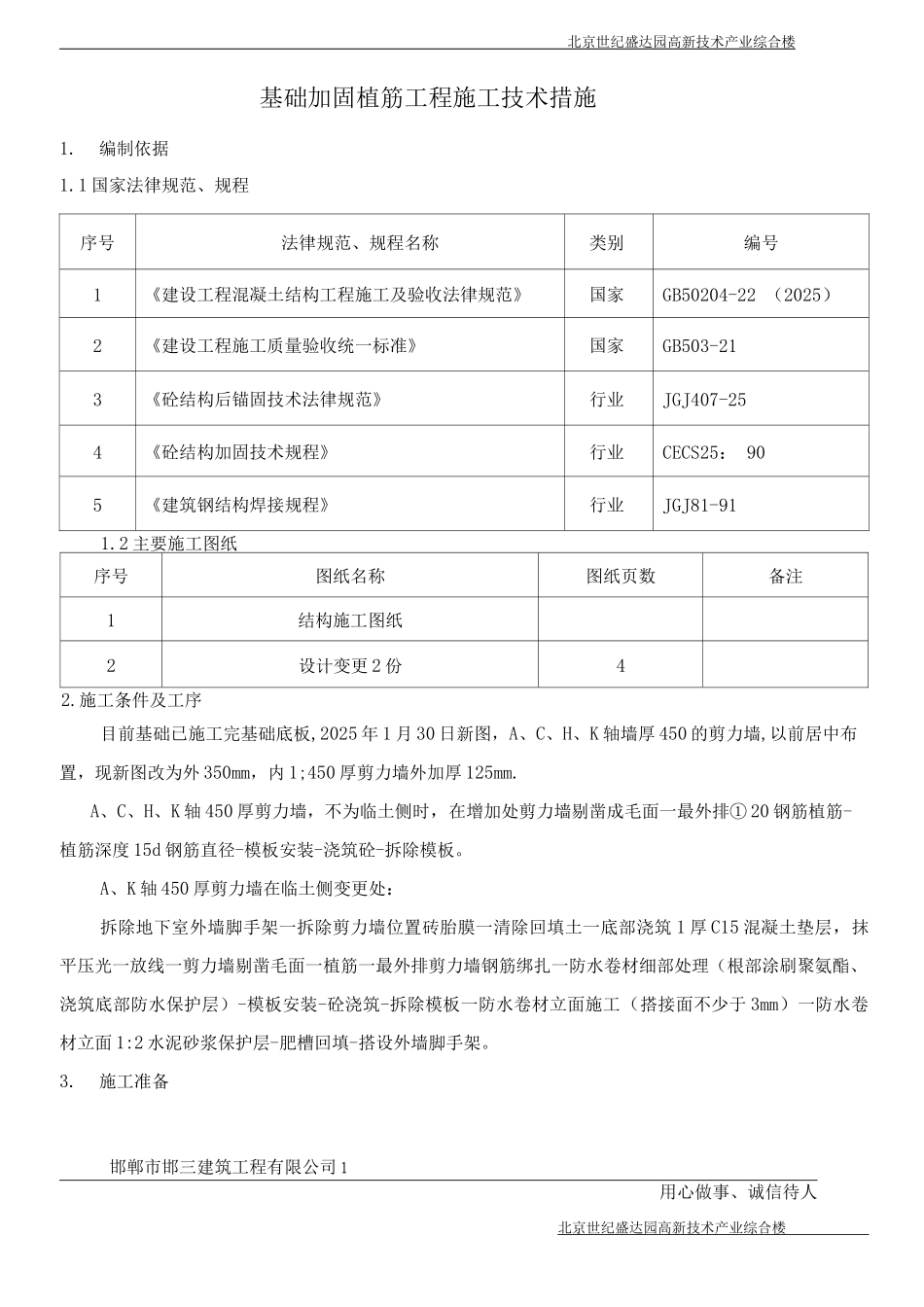

北京世纪盛达园高新技术产业综合楼基础加固植筋工程施工技术措施1.编制依据1.1 国家法律规范、规程序号法律规范、规程名称类别编号1《建设工程混凝土结构工程施工及验收法律规范》国家GB50204-22 (2025)2《建设工程施工质量验收统一标准》国家GB503-213《砼结构后锚固技术法律规范》行业JGJ407-254《砼结构加固技术规程》行业CECS25: 905《建筑钢结构焊接规程》行业JGJ81-911.2 主要施工图纸序号图纸名称图纸页数备注1结构施工图纸2设计变更 2 份42.施工条件及工序目前基础已施工完基础底板,2025 年 1 月 30 日新图,A、C、H、K 轴墙厚 450 的剪力墙,以前居中布置,现新图改为外 350mm,内 1;450 厚剪力墙外加厚 125mm.A、C、H、K 轴 450 厚剪力墙,不为临土侧时,在增加处剪力墙剔凿成毛面一最外排① 20 钢筋植筋-植筋深度 15d 钢筋直径-模板安装-浇筑砼-拆除模板。A、K 轴 450 厚剪力墙在临土侧变更处:拆除地下室外墙脚手架一拆除剪力墙位置砖胎膜一清除回填土一底部浇筑 1 厚 C15 混凝土垫层,抹平压光一放线一剪力墙剔凿毛面一植筋一最外排剪力墙钢筋绑扎一防水卷材细部处理(根部涂刷聚氨酯、浇筑底部防水保护层)-模板安装-砼浇筑-拆除模板一防水卷材立面施工(搭接面不少于 3mm)一防水卷材立面 1:2 水泥砂浆保护层-肥槽回填-搭设外墙脚手架。3.施工准备邯郸市邯三建筑工程有限公司 1用心做事、诚信待人北京世纪盛达园高新技术产业综合楼3。1 劳动力准备序号工种数量素养要求1植筋工45 年以上工作经验责任心强有植筋操作经验2机械技工25 年以上工作经验责任心强有机械操作经验3焊工25 年以上工作经验责任心强有机械操作经验4架子工45 年以上工作经验责任心强5普工10主要做剔凿打磨工作合计22 人3.2 主要材料准备名称规格备注结构胶YC-2 型植筋及结构粘钢使用钢筋①12,①14,①16,①18,①20HRB4E焊条E43 系列固定水泥普通硅酸盐水泥 32。5#柱包钢使用乳胶聚醋酸乳液柱包钢使用3。3 主要机械准备序号机械名称数量国别产地制造年份138D 电锤4 台2天平1 台3电焊机2 台4吹风机2 台5角磨机2 台6云石机1 台7空压机1 台4.主要施工工艺4。1 植筋律!邯郸市邯三建筑工程有限公司 2用心做事、诚信待人北京世纪盛达园高新技术产业综合楼工艺流程定位放线一机械成孔一清孔一钢筋清洁处理一配制结构胶一植筋一固定与养护一验收(可进行下道工序)。4。1。2 施工工艺4. 1. 2. 1 定位放线...
