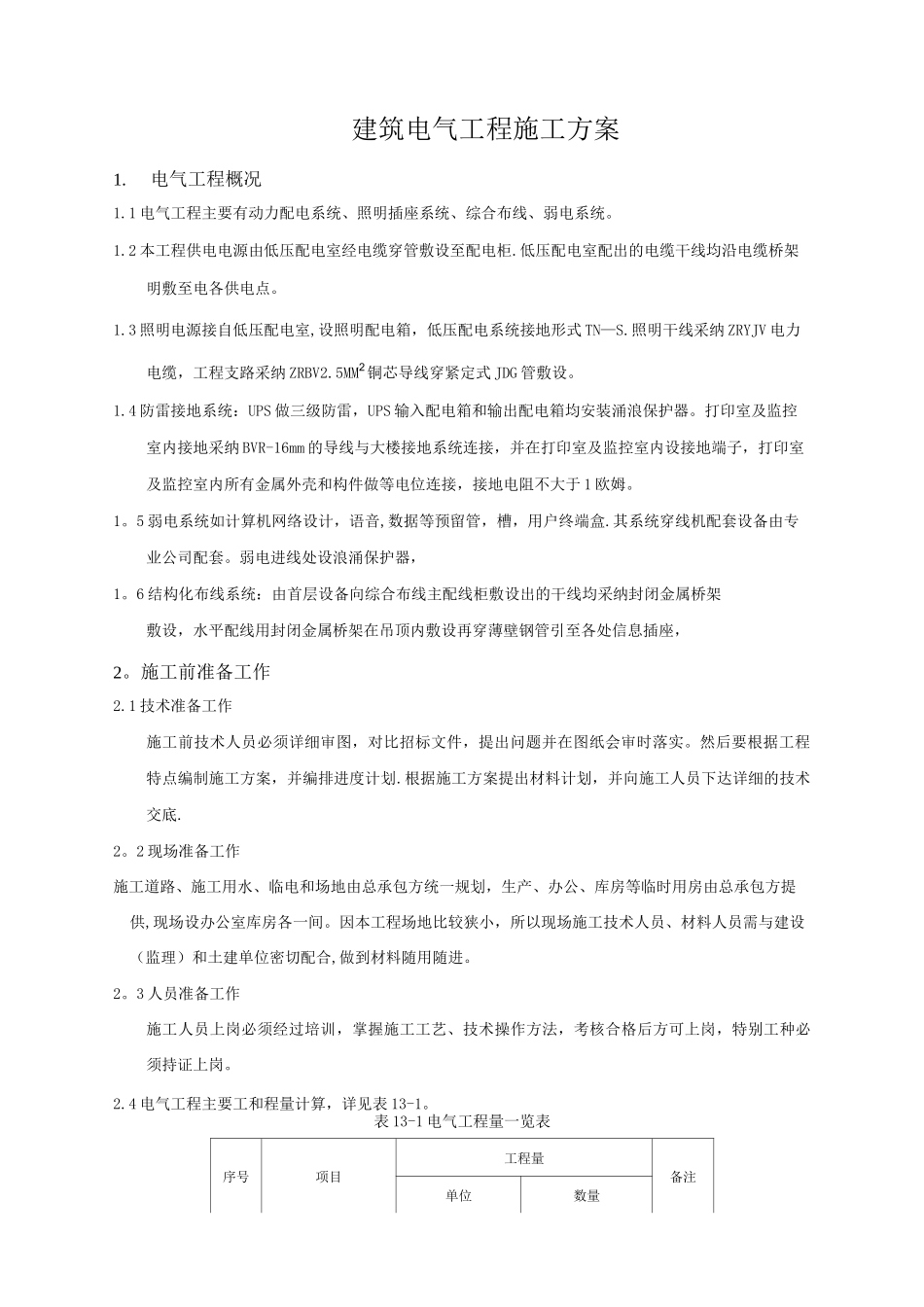

建筑电气工程施工方案1.电气工程概况1.1 电气工程主要有动力配电系统、照明插座系统、综合布线、弱电系统。1.2 本工程供电电源由低压配电室经电缆穿管敷设至配电柜.低压配电室配出的电缆干线均沿电缆桥架明敷至电各供电点。1.3 照明电源接自低压配电室,设照明配电箱,低压配电系统接地形式 TN—S.照明干线采纳 ZRYJV 电力电缆,工程支路采纳 ZRBV2.5MM2铜芯导线穿紧定式 JDG 管敷设。1.4 防雷接地系统:UPS 做三级防雷,UPS 输入配电箱和输出配电箱均安装涌浪保护器。打印室及监控室内接地采纳 BVR-16mm 的导线与大楼接地系统连接,并在打印室及监控室内设接地端子,打印室及监控室内所有金属外壳和构件做等电位连接,接地电阻不大于 1 欧姆。1。5 弱电系统如计算机网络设计,语音,数据等预留管,槽,用户终端盒.其系统穿线机配套设备由专业公司配套。弱电进线处设浪涌保护器,1。6 结构化布线系统:由首层设备向综合布线主配线柜敷设出的干线均采纳封闭金属桥架敷设,水平配线用封闭金属桥架在吊顶内敷设再穿薄壁钢管引至各处信息插座,2。施工前准备工作2.1 技术准备工作施工前技术人员必须详细审图,对比招标文件,提出问题并在图纸会审时落实。然后要根据工程特点编制施工方案,并编排进度计划.根据施工方案提出材料计划,并向施工人员下达详细的技术交底.2。2 现场准备工作施工道路、施工用水、临电和场地由总承包方统一规划,生产、办公、库房等临时用房由总承包方提供,现场设办公室库房各一间。因本工程场地比较狭小,所以现场施工技术人员、材料人员需与建设(监理)和土建单位密切配合,做到材料随用随进。2。3 人员准备工作施工人员上岗必须经过培训,掌握施工工艺、技术操作方法,考核合格后方可上岗,特别工种必须持证上岗。2.4 电气工程主要工和程量计算,详见表 13-1。表 13-1 电气工程量一览表序号项目工程量备注单位数量1配电柜安装台92配电箱安装台133钢管敷设M9 7 0 34管内穿线M3 9 5 6 96防雷接地安装M87电缆敷设M6908灯具安装套3 3 0 09开关、插座安装个7 2 92。5 电气工程主要机具准备,详见表 13-2表 13-2 电气工程主要机具计划表序号名称型号单位数量备注1电焊机Bx3 -1台22套丝机中号台13液压煨管机4#套14切割机4 型台15手枪钻13①把36冲击钻13①把27电锤38E把48机械开孔器套29液压开孔器套110绝缘电阻表ZC - 7块111钳型万用表MG36块112接地电阻表ZC - 8块12。6 劳动力计划...
