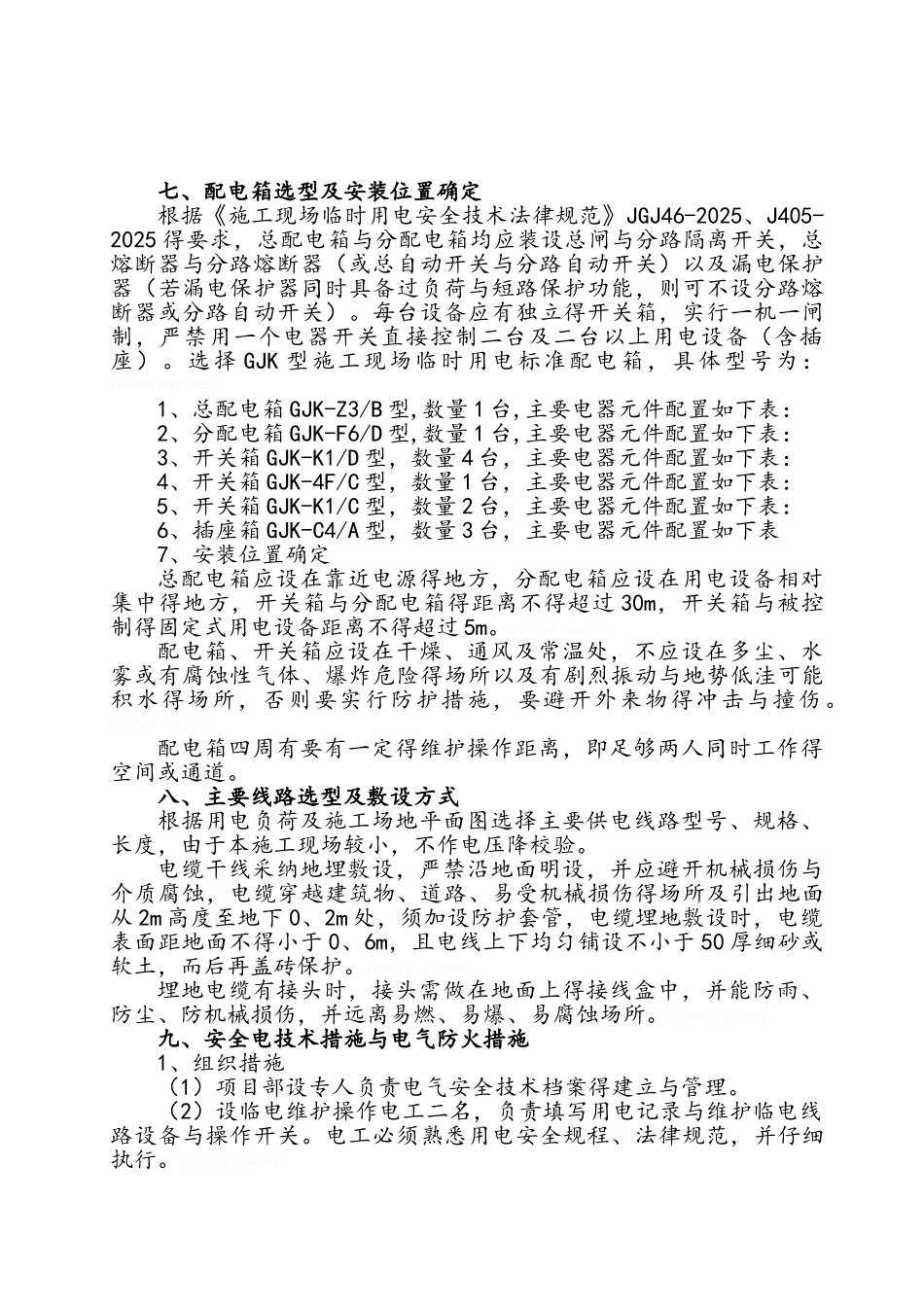

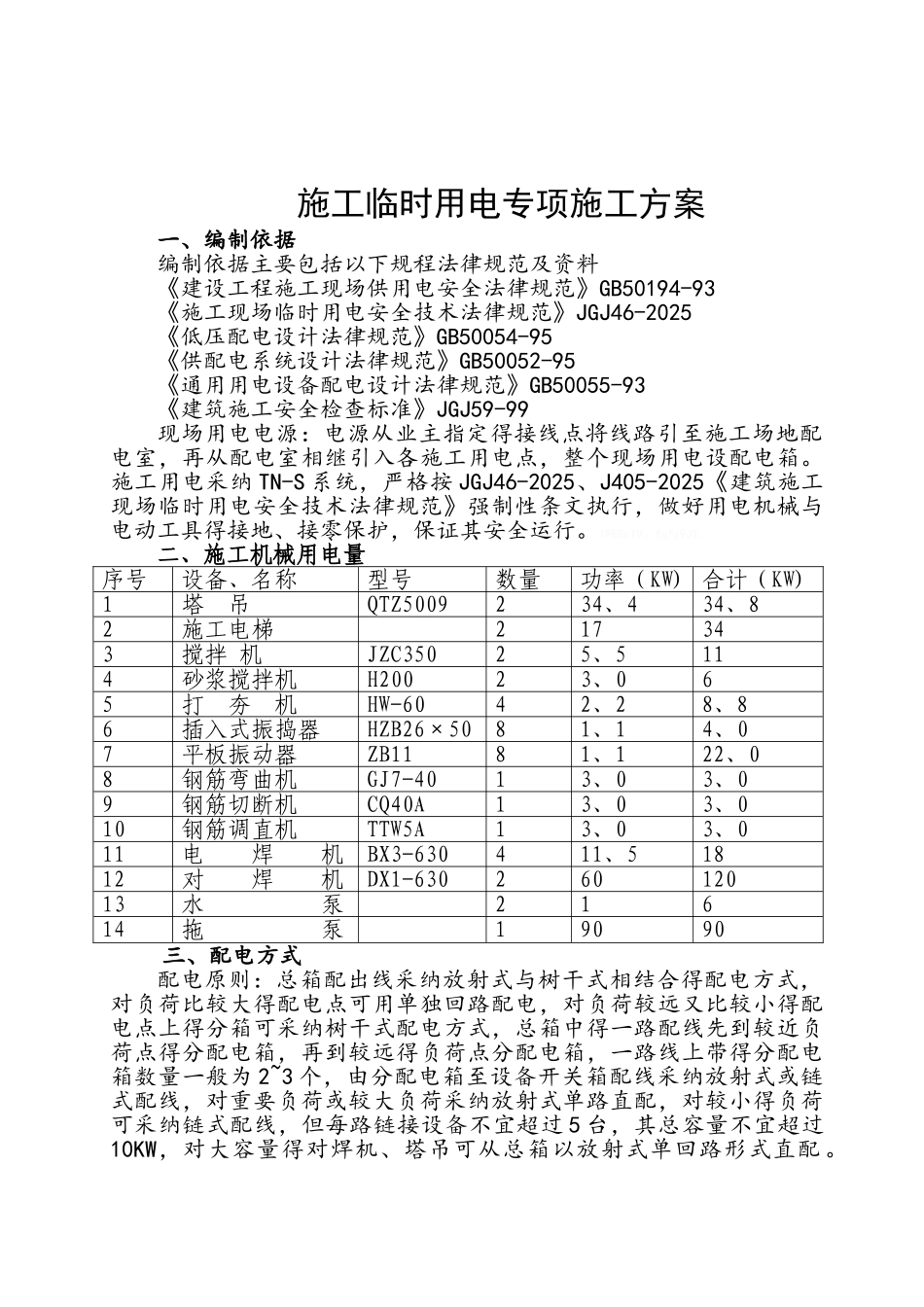

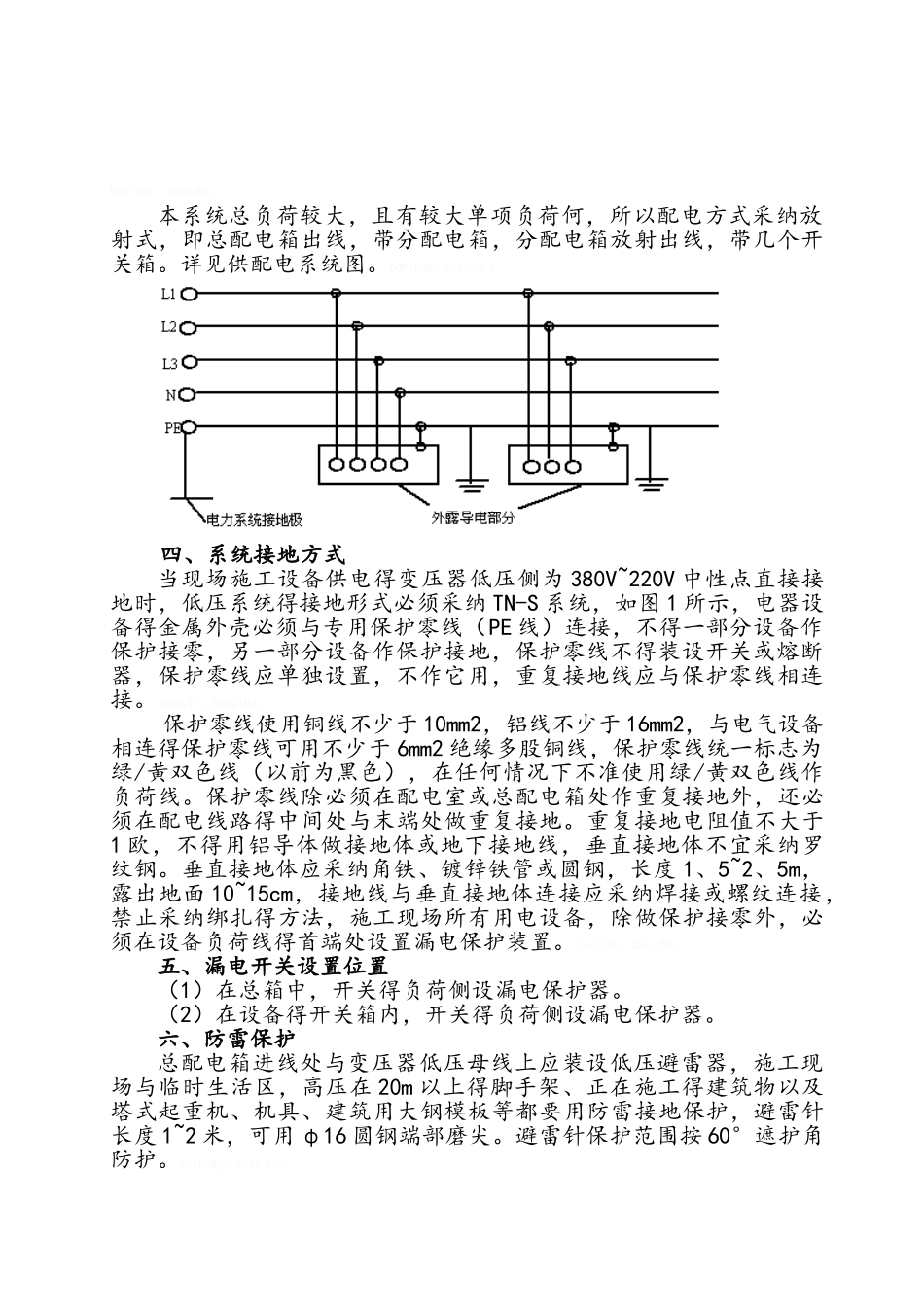

施工临时用电专项施工方案一、编制依据编制依据主要包括以下规程法律规范及资料《建设工程施工现场供用电安全法律规范》GB50194-93《施工现场临时用电安全技术法律规范》JGJ46-2025《低压配电设计法律规范》GB50054-95《供配电系统设计法律规范》GB50052-95《通用用电设备配电设计法律规范》GB50055-93《建筑施工安全检查标准》JGJ59-99现场用电电源:电源从业主指定得接线点将线路引至施工场地配电室,再从配电室相继引入各施工用电点,整个现场用电设配电箱。施工用电采纳 TN-S 系统,严格按 JGJ46-2025、J405-2025《建筑施工现场临时用电安全技术法律规范》强制性条文执行,做好用电机械与电动工具得接地、接零保护,保证其安全运行。1PEReTV。fqfz9JT。二、施工机械用电量序号设备、名称型号数量功率(KW) 合计(KW)1塔 吊QTZ5009234、434、82施工电梯217343搅拌 机JZC35025、5 114砂浆搅拌机H20023、065打 夯 机HW-6042、28、86插入式振捣器HZB26×5081、14、07平板振动器ZB1181、122、08钢筋弯曲机GJ7-4013、03、09钢筋切断机CQ40A13、03、010钢筋调直机TTW5A13、03、011电 焊 机BX3-630411、51812对 焊 机DX1-63026012013水 泵21614拖 泵19090三、配电方式配电原则:总箱配出线采纳放射式与树干式相结合得配电方式,对负荷比较大得配电点可用单独回路配电,对负荷较远又比较小得配电点上得分箱可采纳树干式配电方式,总箱中得一路配线先到较近负荷点得分配电箱,再到较远得负荷点分配电箱,一路线上带得分配电箱数量一般为 2~3 个,由分配电箱至设备开关箱配线采纳放射式或链式配线,对重要负荷或较大负荷采纳放射式单路直配,对较小得负荷可采纳链式配线,但每路链接设备不宜超过 5 台,其总容量不宜超过10KW,对大容量得对焊机、塔吊可从总箱以放射式单回路形式直配 。NsG73CF。7G5pJSo。本系统总负荷较大,且有较大单项负荷何,所以配电方式采纳放射式,即总配电箱出线,带分配电箱,分配电箱放射出线,带几个开关箱。详见供配电系统图。0QF1HVQ。5vEqvDL。四、系统接地方式当现场施工设备供电得变压器低压侧为 380V~220V 中性点直接接地时,低压系统得接地形式必须采纳 TN-S 系统,如图 1 所示,电器设备得金属外壳必须与专用保护零线(PE 线)连接,不得一部分设备作保护接零,另一部分设备作保护接地,保护零线不得装设开关或熔断器,保护零线应单独设置,不作它用,重复接地线应与保护零线相连接。xR4zvT...
