弃土场防护方案

弃土场防护方案_第1页
1/5

弃土场防护方案_第2页
2/5

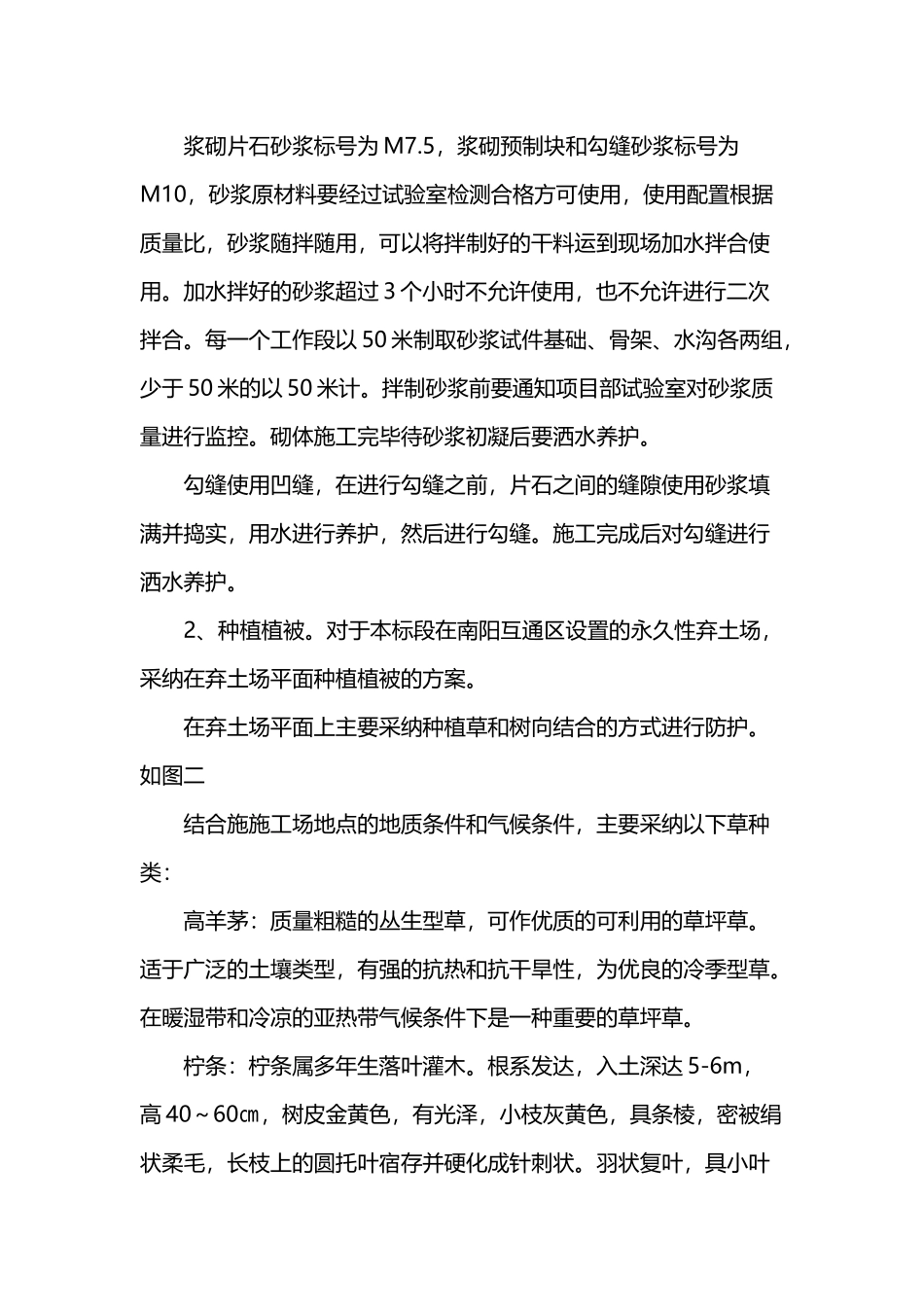

弃土场防护方案_第3页
3/5
弃土场防护方案(3 页)Good is good, but better carries it.精益求精,善益求善。弃土场防护方案一、弃土场概述本项目弃土场共设置两个,位于 互通区内的为永久性弃土场,弃土场在本标段征地范围内;位于 K68+600 左 100 米左右的弃土场为临时性弃土场,为项目部与当地政府签定合约进行弃土堆放的。本标段弃土场主要是堆放的本线路施工的挖方,共计 45 万方。占地面积大概 80 亩。如对其不加强管理和防护,对水土保持和生态破坏将有严重影响。二、弃土场防护方案本标段进行的弃土场防护方案主要是边坡防护和弃土平面种草防护相结合的方式。主要方案如下:1、边坡防护。根据施工实际和设计要求,主要对永久性和临时时占地进行边坡防护,使用 1:2.25 的比例进行种草防护,并在边角设置排水沟。(如图一)施工方法由项目部技术人员进行技术交底,施工前由测量人员进行放样挂线,是现场用尺量控制,根据设计的进行施工。在干砌片石下铺设厚度为 10cm 的砂砾垫层,防止水流将铺石下面的土冲走,在填砂砾时候应分层夯实。片石使用平铺,从下而上逐块拼紧,注意错缝,空隙嵌牢,砌好任意一片片石以手摇不动为好。片石和片石之间不应直接相结,缝隙间使用砂浆填满。干砌片石使用砂浆勾缝,提高干砌片石的整体强度和防止水侵。浆砌片石砂浆标号为 M7.5,浆砌预制块和勾缝砂浆标号为M10,砂浆原材料要经过试验室检测合格方可使用,使用配置根据质量比,砂浆随拌随用,可以将拌制好的干料运到现场加水拌合使用。加水拌好的砂浆超过 3 个小时不允许使用,也不允许进行二次拌合。每一个工作段以 50 米制取砂浆试件基础、骨架、水沟各两组,少于 50 米的以 50 米计。拌制砂浆前要通知项目部试验室对砂浆质量进行监控。砌体施工完毕待砂浆初凝后要洒水养护。勾缝使用凹缝,在进行勾缝之前,片石之间的缝隙使用砂浆填满并捣实,用水进行养护,然后进行勾缝。施工完成后对勾缝进行洒水养护。2、种植植被。对于本标段在南阳互通区设置的永久性弃土场,采纳在弃土场平面种植植被的方案。在弃土场平面上主要采纳种植草和树向结合的方式进行防护。如图二结合施施工场地点的地质条件和气候条件,主要采纳以下草种类:高羊茅:质量粗糙的丛生型草,可作优质的可利用的草坪草。适于广泛的土壤类型,有强的抗热和抗干旱性,为优良的冷季型草。在暖湿带和冷凉的亚热带气候条件下是一种重要的草坪草。柠条:柠条属多年生落叶灌木。根系发达,入...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

弃土场防护方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
