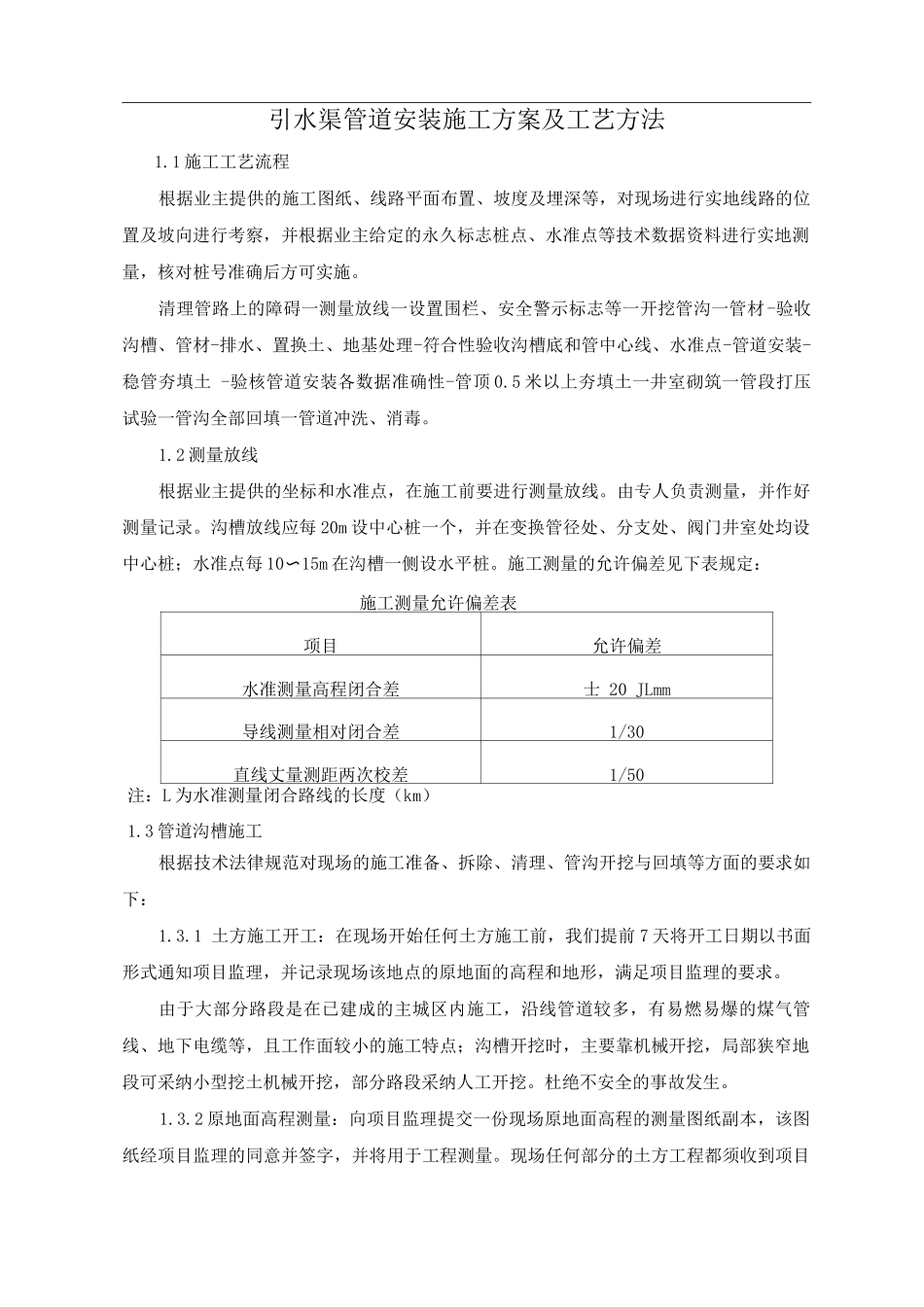

引水渠管道安装施工方案及工艺方法1
1 施工工艺流程根据业主提供的施工图纸、线路平面布置、坡度及埋深等,对现场进行实地线路的位置及坡向进行考察,并根据业主给定的永久标志桩点、水准点等技术数据资料进行实地测量,核对桩号准确后方可实施
清理管路上的障碍一测量放线一设置围栏、安全警示标志等一开挖管沟一管材-验收沟槽、管材-排水、置换土、地基处理-符合性验收沟槽底和管中心线、水准点-管道安装-稳管夯填土 -验核管道安装各数据准确性-管顶 0
5 米以上夯填土一井室砌筑一管段打压试验一管沟全部回填一管道冲洗、消毒
2 测量放线根据业主提供的坐标和水准点,在施工前要进行测量放线
由专人负责测量,并作好测量记录
沟槽放线应每 20m 设中心桩一个,并在变换管径处、分支处、阀门井室处均设中心桩;水准点每 10〜15m 在沟槽一侧设水平桩
施工测量的允许偏差见下表规定:施工测量允许偏差表项目允许偏差水准测量高程闭合差士 20 JLmm导线测量相对闭合差1/30直线丈量测距两次校差1/50注:L 为水准测量闭合路线的长度(km)1
3 管道沟槽施工根据技术法律规范对现场的施工准备、拆除、清理、管沟开挖与回填等方面的要求如下:1
1 土方施工开工:在现场开始任何土方施工前,我们提前 7 天将开工日期以书面形式通知项目监理,并记录现场该地点的原地面的高程和地形,满足项目监理的要求
由于大部分路段是在已建成的主城区内施工,沿线管道较多,有易燃易爆的煤气管线、地下电缆等,且工作面较小的施工特点;沟槽开挖时,主要靠机械开挖,局部狭窄地段可采纳小型挖土机械开挖,部分路段采纳人工开挖
杜绝不安全的事故发生
2 原地面高程测量:向项目监理提交一份现场原地面高程的测量图纸副本,该图纸经项目监理的同意并签字,并将用于工程测量
现场任何部分的土方工程都须收到项目监理发出的书面批准才能开始
