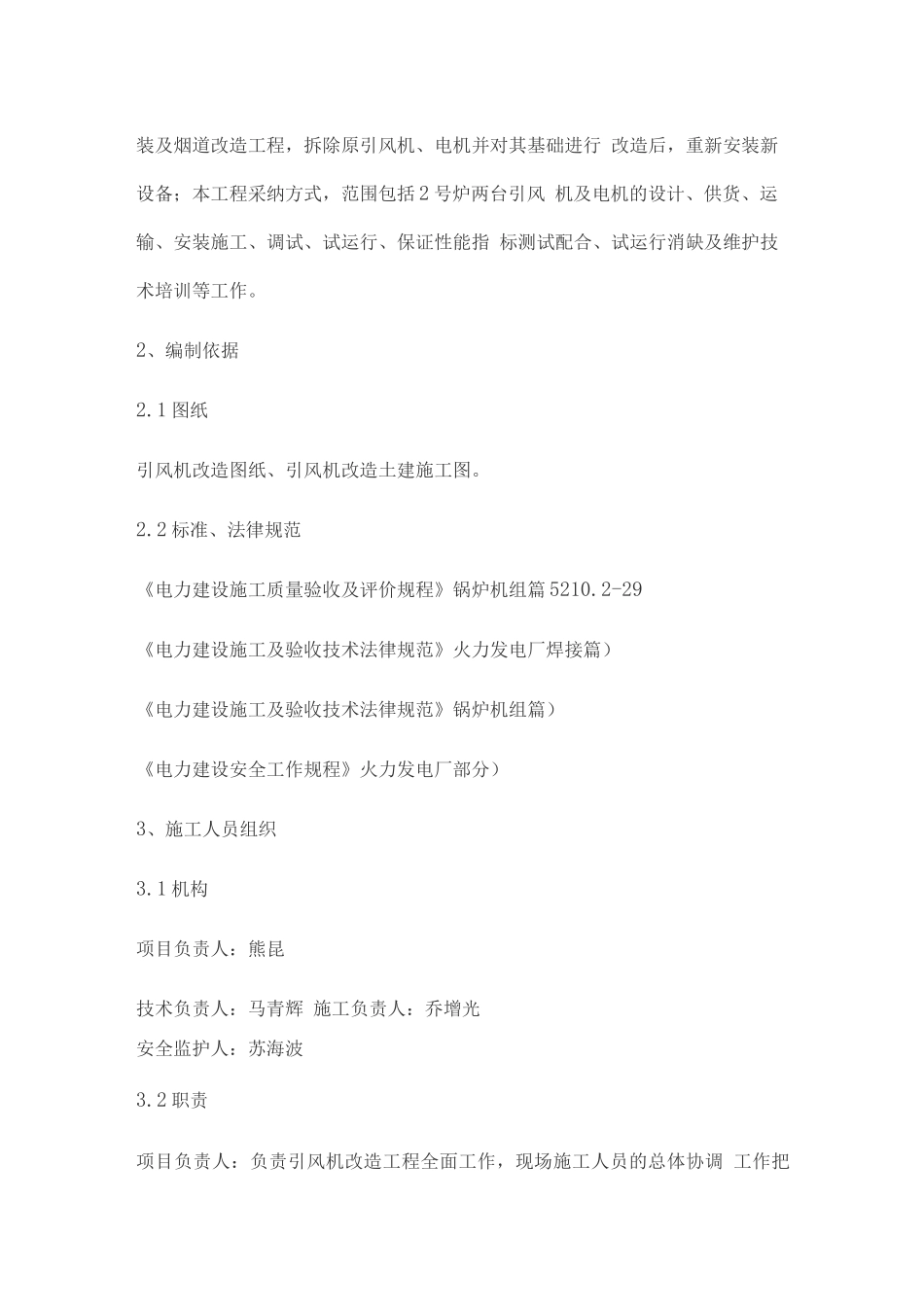

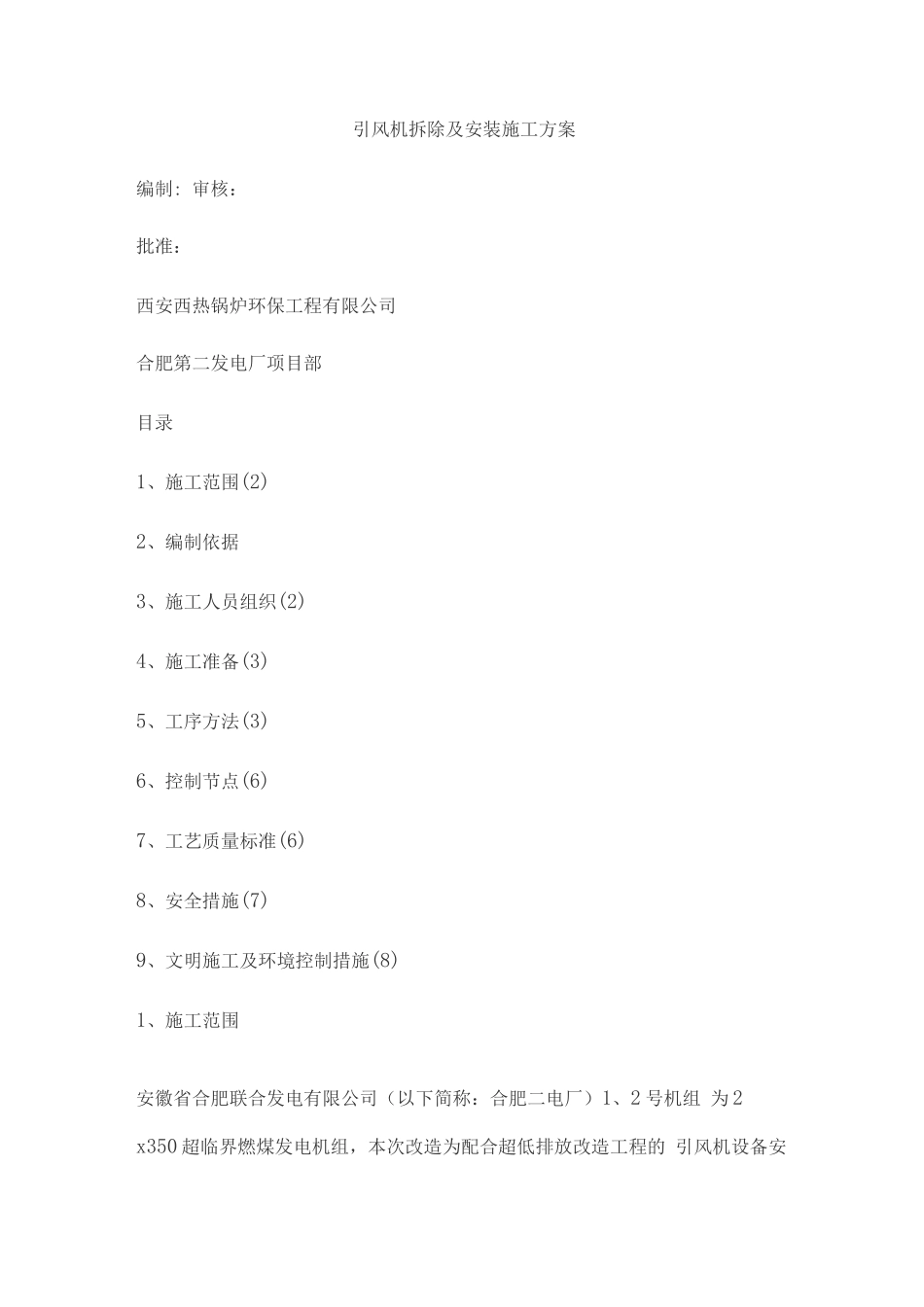

引风机拆除及安装施工方案编制: 审核:批准:西安西热锅炉环保工程有限公司合肥第二发电厂项目部目录1、施工范围(2)2、编制依据3、施工人员组织(2)4、施工准备(3)5、工序方法(3)6、控制节点(6)7、工艺质量标准(6)8、安全措施(7)9、文明施工及环境控制措施(8)1、施工范围安徽省合肥联合发电有限公司(以下简称:合肥二电厂)1、2 号机组 为 2 x350 超临界燃煤发电机组,本次改造为配合超低排放改造工程的 引风机设备安装及烟道改造工程,拆除原引风机、电机并对其基础进行 改造后,重新安装新设备;本工程采纳方式,范围包括 2 号炉两台引风 机及电机的设计、供货、运输、安装施工、调试、试运行、保证性能指 标测试配合、试运行消缺及维护技术培训等工作
2、编制依据2
1 图纸引风机改造图纸、引风机改造土建施工图
2 标准、法律规范《电力建设施工质量验收及评价规程》锅炉机组篇 5210
2-29《电力建设施工及验收技术法律规范》火力发电厂焊接篇)《电力建设施工及验收技术法律规范》锅炉机组篇)《电力建设安全工作规程》火力发电厂部分)3、施工人员组织3
1 机构项目负责人:熊昆技术负责人:马青辉 施工负责人:乔增光安全监护人:苏海波3

2 职责项目负责人:负责引风机改造工程全面工作,现场施工人员的总体协调 工作把握整体的质量、安全、进度,保证改造工作安全顺利进行
技术负责人:负责引风机改造过程中现场的技术支持,确定施工方案, 编制引风机改造过程的工序卡、安全风险预控措施、质量控制措施和其 它相关技术文件
在施工过程中按所编著的技术文件执行,负责质量验 收工作
施工负责人:负责引风机改造工程过程施工的人员组织工作,服从项目 负责人的工作安排,对改造工程过程的成员进行安全技术交底,合理安 排并检查改造过程中成员的工作
负责引风机改造工程质量监察工作, 监督引风机改造过程的质量
