龙青高速公路莱西至城阳段工程 技术交底记录表施工单位: 合 同 号: 六 监理单位: 交底地点:二楼会议室 分项工程名称:桥台强夯交底时间: 年 月 日交底内容:一
技术要求夯锤重 10-12
5t,锤底净压力在 25~35Kpa 之内
强夯两遍夯击能 1000KN
m,满夯一遍夯击能400KN
夯点按正方形布置,第一遍夯击偶数编号主夯点,第二遍夯击奇数编号主夯点,第一遍与第二遍间隔时间 15 天
夯击时先夯第一排然后夯第二排,以此顺序夯完第一遍后,用碎石渣或砂粒将夯坑填平
第二遍时重复第一遍步骤,最后以低能量满夯,每点击两下,夯点以梅花形布置,夯痕间以 1/4d 搭接
满夯与第二遍强夯间隔时间 7 天,或根据现场地基土的空隙水的排除情况做适当调整

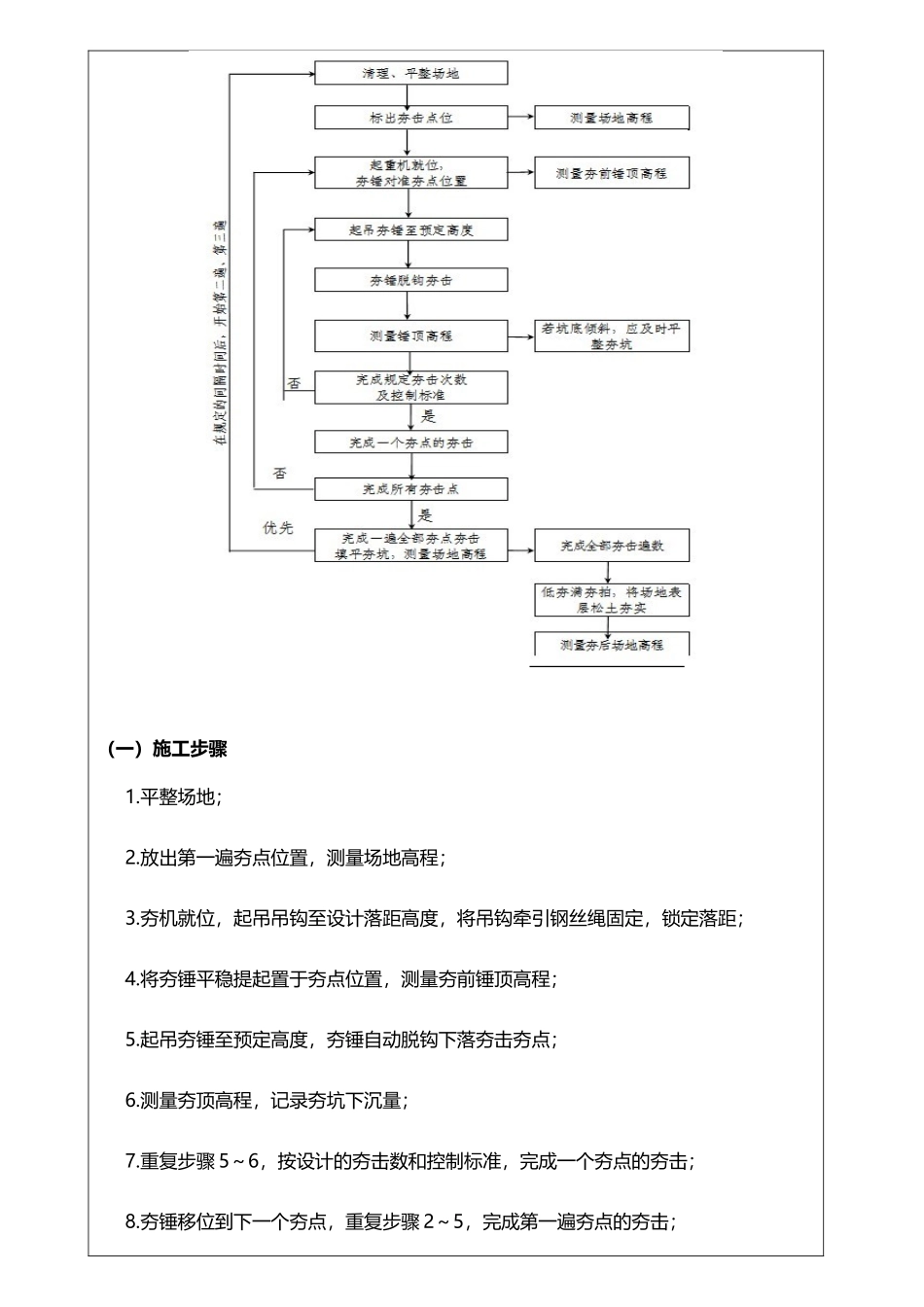

施工工艺(一)施工步骤1
平整场地;2
放出第一遍夯点位置,测量场地高程;3
夯机就位,起吊吊钩至设计落距高度,将吊钩牵引钢丝绳固定,锁定落距;4
将夯锤平稳提起置于夯点位置,测量夯前锤顶高程;5
起吊夯锤至预定高度,夯锤自动脱钩下落夯击夯点;6
测量夯顶高程,记录夯坑下沉量;7
重复步骤 5~6,按设计的夯击数和控制标准,完成一个夯点的夯击;8
夯锤移位到下一个夯点,重复步骤 2~5,完成第一遍夯点的夯击;9
用推土机将夯坑整平或推平,用方格网测量场地高程,计算本遍场地夯击沉降量;10
间隔 14 天,按以上步骤完成第二遍夯击;11
间隔 7 天,进行满夯施工
整平场地,用压路机将满夯后的虚土层碾压密实,用方格网测量地面高程
(二)试验段采纳的参数(1)夯击能,根据设计要求强夯 1000KN
m,满夯 400KN
m;(2)夯锤重 11t,直径 2
2M,锤底净压力 29Kpa;(3)落距,
