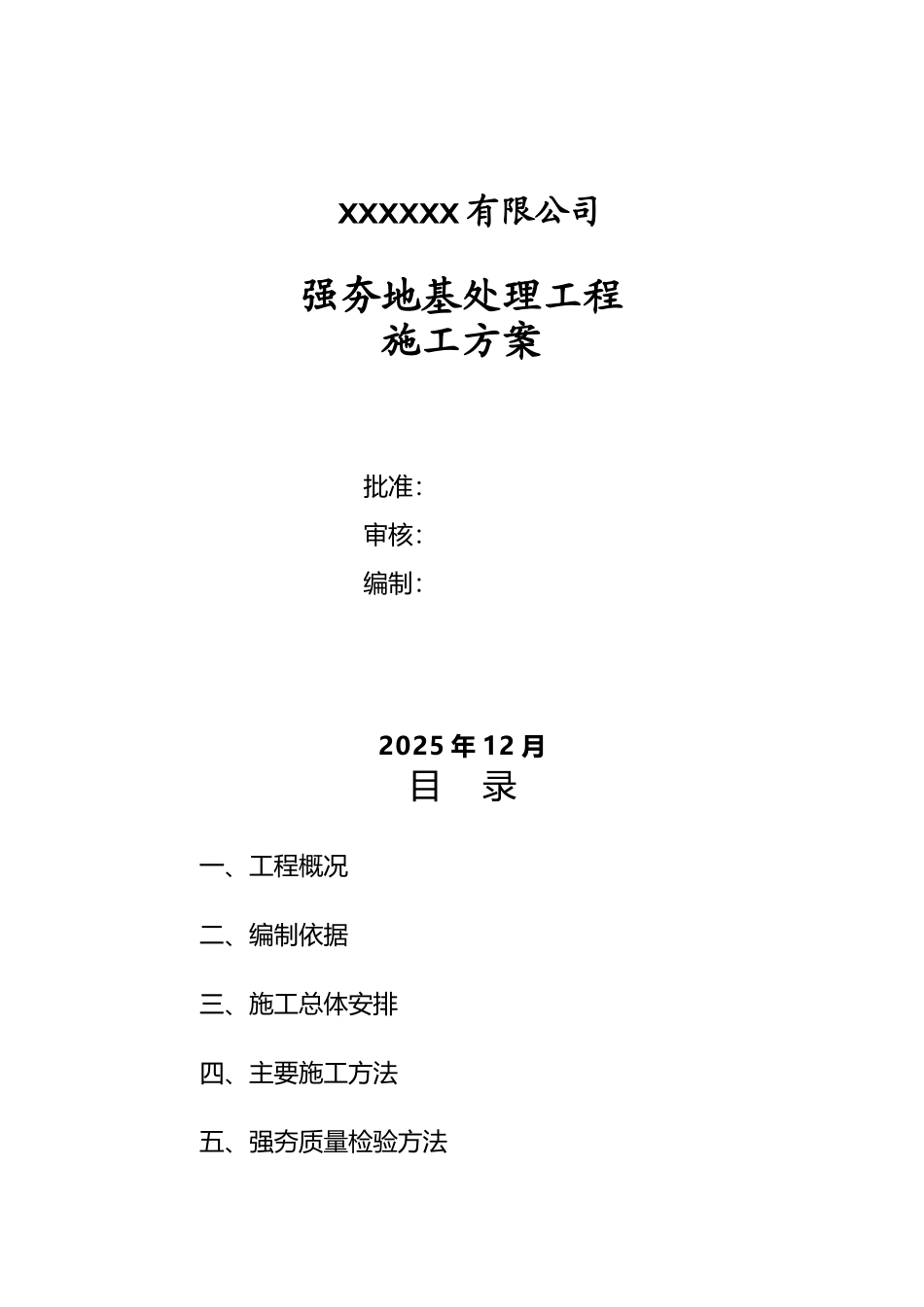

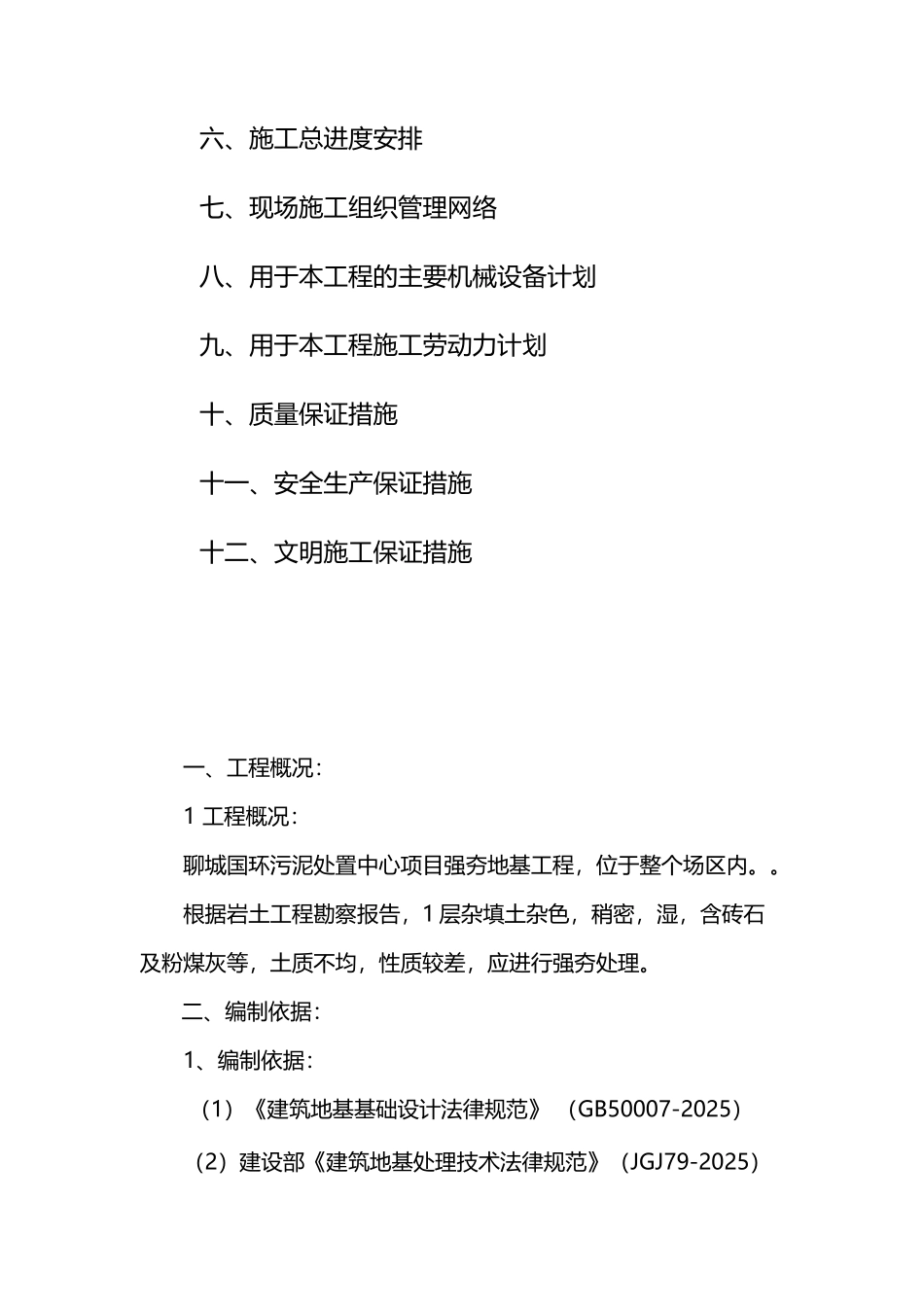

强夯地基处理施工方案(12页)Good is good, but better carries it.精益求精,善益求善。 ⅹⅹⅹⅹⅹⅹ 有限公司强夯地基处理工程施工方案批准:审核:编制: 2025 年 12 月目 录一、工程概况二、编制依据三、施工总体安排四、主要施工方法五、强夯质量检验方法六、施工总进度安排七、现场施工组织管理网络八、用于本工程的主要机械设备计划九、用于本工程施工劳动力计划十、质量保证措施十一、安全生产保证措施十二、文明施工保证措施一、工程概况:1 工程概况:聊城国环污泥处置中心项目强夯地基工程,位于整个场区内。。根据岩土工程勘察报告,1 层杂填土杂色,稍密,湿,含砖石及粉煤灰等,土质不均,性质较差,应进行强夯处理。二、编制依据:1、编制依据:(1)《建筑地基基础设计法律规范》 (GB50007-2025)(2)建设部《建筑地基处理技术法律规范》(JGJ79-2025)(3)有关设计文件、图纸2、编制原则:质量优、效率高、工期快、信誉好、安全生产、创建文明施工场地。⑴ 工期:精心组织施工,确保工程在 年 月 日前完成。⑵ 质量:工程质量竣工验收评为 “合格”工程。⑶ 安全:实现安全事故“0”的目标,安全防护设施达到法律规范标准。⑷ 文明施工:积极参加文明竞赛活动,创建文明施工场地。三、施工总体安排:1、本工程地基强夯处理范围面积约 1.5 万平方米。2、整个工程的施工工艺流程施工准备工作→ 场地回填、平整→ 测量定位放线→ 第一遍点夯施工 → 场地回填、推平 → 第二遍点夯施工 → 场地回填、推平 →第三遍点夯施工 → 场地回填、推平→第一遍满夯施工→ 场地回填、推平→第二遍满夯施工→ 资料整理 → 竣工验收。四、主要施工方法:1、测量放线在强夯前,根据周围临时道路上的高等控制点用全钻仪在强夯区周围加密布置一定数量的控制点,用高等控制点及加密控制点放测出工区角点坐标(用经纬仪),再在工区内按 3m×3m(梅花形)夯点间距施放夯坑位置,并用小竹签或红色塑料砂袋标出。各夯点位置(行、列距)误差<20 厘米,强夯施工中若点位不清,应重新放点;控制点坐标,工区角点坐标,夯坑位置经技术人员复测符合要求后方可进行强夯施工。2、场区地基处理强夯施工方案:⑴ 根据设计要求本工程需进行强夯处理的土层厚度平均为2.6m,夯击应有规律、有顺序,避开不规则、紊乱的夯击,每夯完一次后,应将场地夯坑推填平整后才允许进行下一次夯击,每夯完一次,向夯坑填满碎石...
