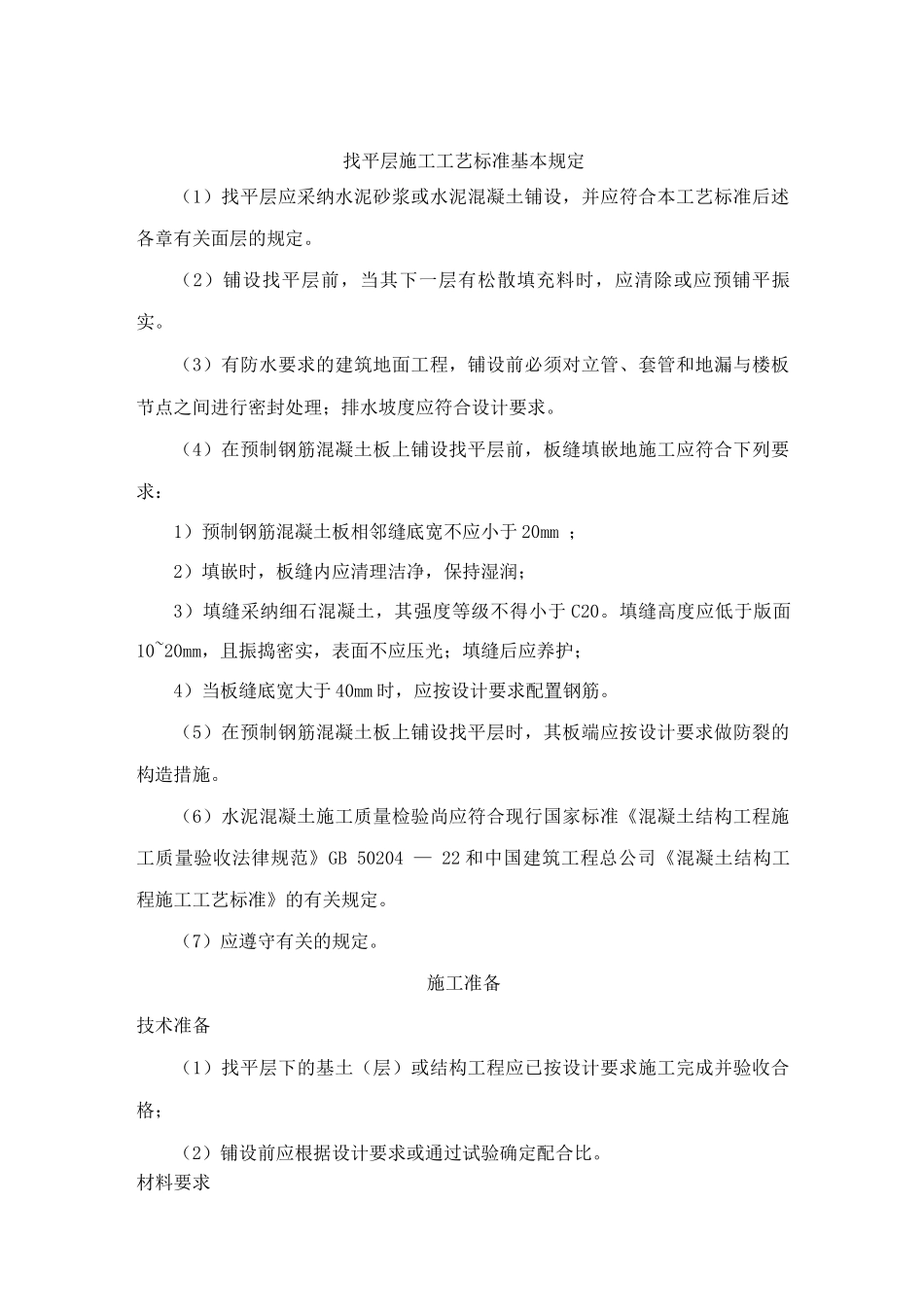

找平层施工工艺标准基本规定(1)找平层应采纳水泥砂浆或水泥混凝土铺设,并应符合本工艺标准后述各章有关面层的规定
(2)铺设找平层前,当其下一层有松散填充料时,应清除或应预铺平振实
(3)有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理;排水坡度应符合设计要求
(4)在预制钢筋混凝土板上铺设找平层前,板缝填嵌地施工应符合下列要求:1)预制钢筋混凝土板相邻缝底宽不应小于 20mm ;2)填嵌时,板缝内应清理洁净,保持湿润;3)填缝采纳细石混凝土,其强度等级不得小于 C20
填缝高度应低于版面10~20mm,且振捣密实,表面不应压光;填缝后应养护;4)当板缝底宽大于 40mm 时,应按设计要求配置钢筋
(5)在预制钢筋混凝土板上铺设找平层时,其板端应按设计要求做防裂的构造措施
(6)水泥混凝土施工质量检验尚应符合现行国家标准《混凝土结构工程施工质量验收法律规范》GB 50204 — 22 和中国建筑工程总公司《混凝土结构工程施工工艺标准》的有关规定
(7)应遵守有关的规定
施工准备技术准备(1)找平层下的基土(层)或结构工程应已按设计要求施工完成并验收合格;(2)铺设前应根据设计要求或通过试验确定配合比

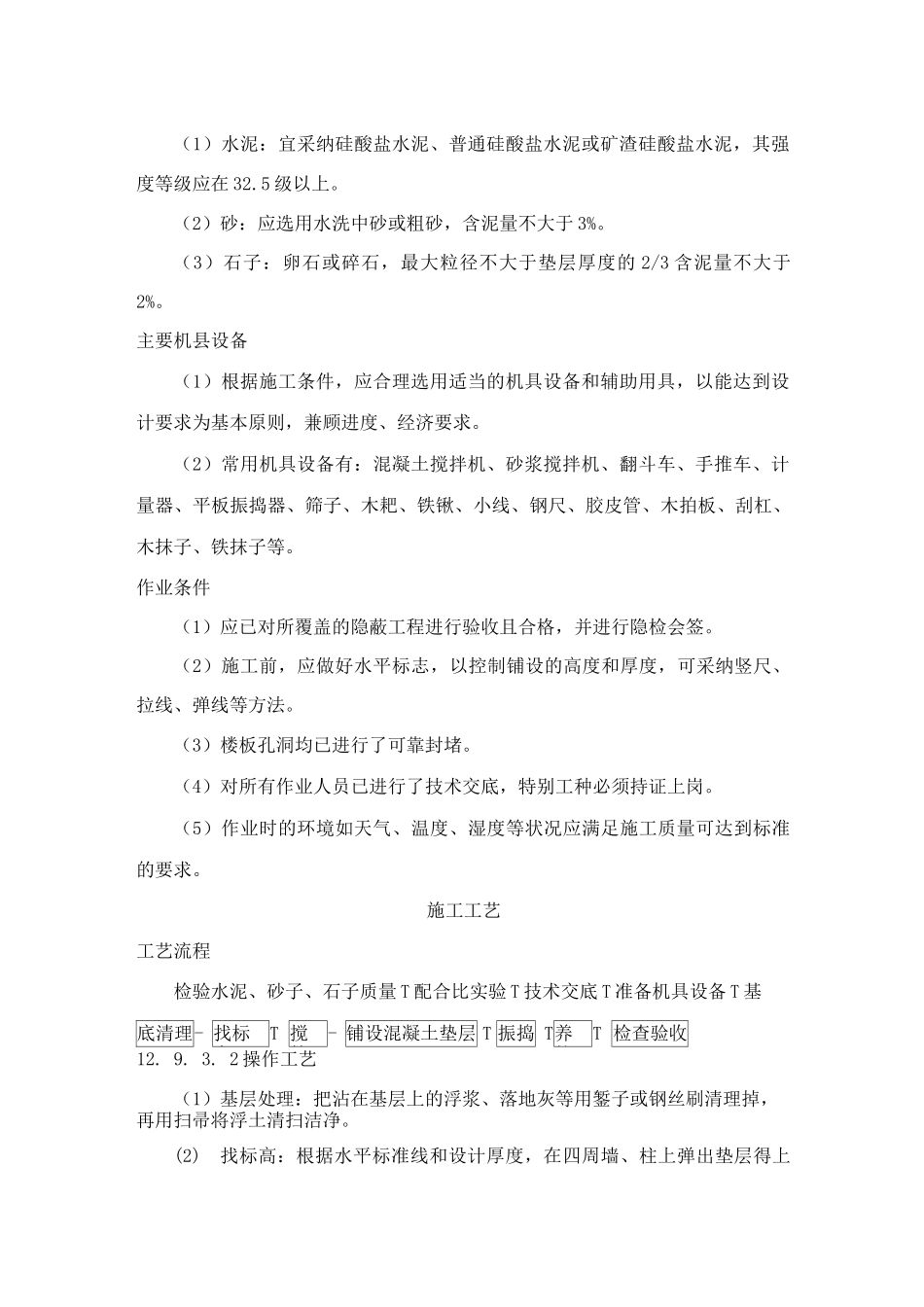

材料要求(1)水泥:宜采纳硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在 32
(2)砂:应选用水洗中砂或粗砂,含泥量不大于 3%
(3)石子:卵石或碎石,最大粒径不大于垫层厚度的 2/3 含泥量不大于2%
主要机县设备(1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求
(2)常用机具设备有:混凝土搅拌机、砂浆搅拌机、翻斗车、手推车、计量器、平板振捣器、筛子、木耙、铁锹、小线、钢尺、胶皮管、木拍板、刮杠、木抹子、铁抹子等
作业条件(1)应已对所覆盖的隐蔽工程进行验收且合格,
