施工技术交底工程名称施工单位分部分项工程名称施工部位交底时间交底内容: 一、施工准备(一)原材料要求:白灰,小线,木板
(二)作业人员要求:主要工作人员:测量工,机运工,壮工
(三)主要施工机具1、 水准仪、经纬仪、水泵、翻斗车、手推车、钢盘尺、钢卷尺、水平尺、挖沟机
2、 镐、锹、撬棍、大锤、手锤、木桩
(四)外部环境条件1、 有碍管网施工得障碍物,已全部清除
2、 摸清地下就是否有高低压电缆、水道、煤气及其她管道,并明确位置,已仔细妥善处理好
3、 饮用水给水管线附近得厕所、粪坑、污水坑与坟墓已迁至卫生管理机关同意得地方
污物清除洁净并已进行消毒处理,坑已填实
二、施工工艺(一)施工工艺流程测量 → 确定线路 → 钉中心桩 → 放线定位 → 管沟开挖 → 基础施工 → 下管 → 接口 → 回填(二)操作细则1、 线路测量、线路定位(1)测量之前找好当地准确得永久性水准点,其精确度不低于Ⅲ级,在居住区外得压力管道则不低于Ⅳ级
(2)在测量过程中,沿管道线路设临时水准点,临时水准点设在稳固与偏僻之处,尽量选择永久性建筑物,距管沟边大于 10m,水准点闭合差不大于 4mm/km
(3)测定出管道中心线与转弯处得角度(或排水管道转角处检查井得中心点),使其与当地固定建筑物相连
(4)若管道线路与地下管道或构筑物交叉,必须在地面上用特别标志标明其位置
(5)定位测量过程应作好准确记录,并记明全部水准点连接线
(6)确定堆土、堆料、运料、下管得区间或位置
(7)管道坐标与标高偏差要符合法律规范规定与设计要求
从测量定位起,就应控制偏差值
(8)给水管道与污水管道在不同标高铺设时,其垂直距离不小于 500mm,平行铺设时,给水管道管径等于或小于 200mm,管壁间距不得小于 1、5m 管径大于200mm,不得小于 3m

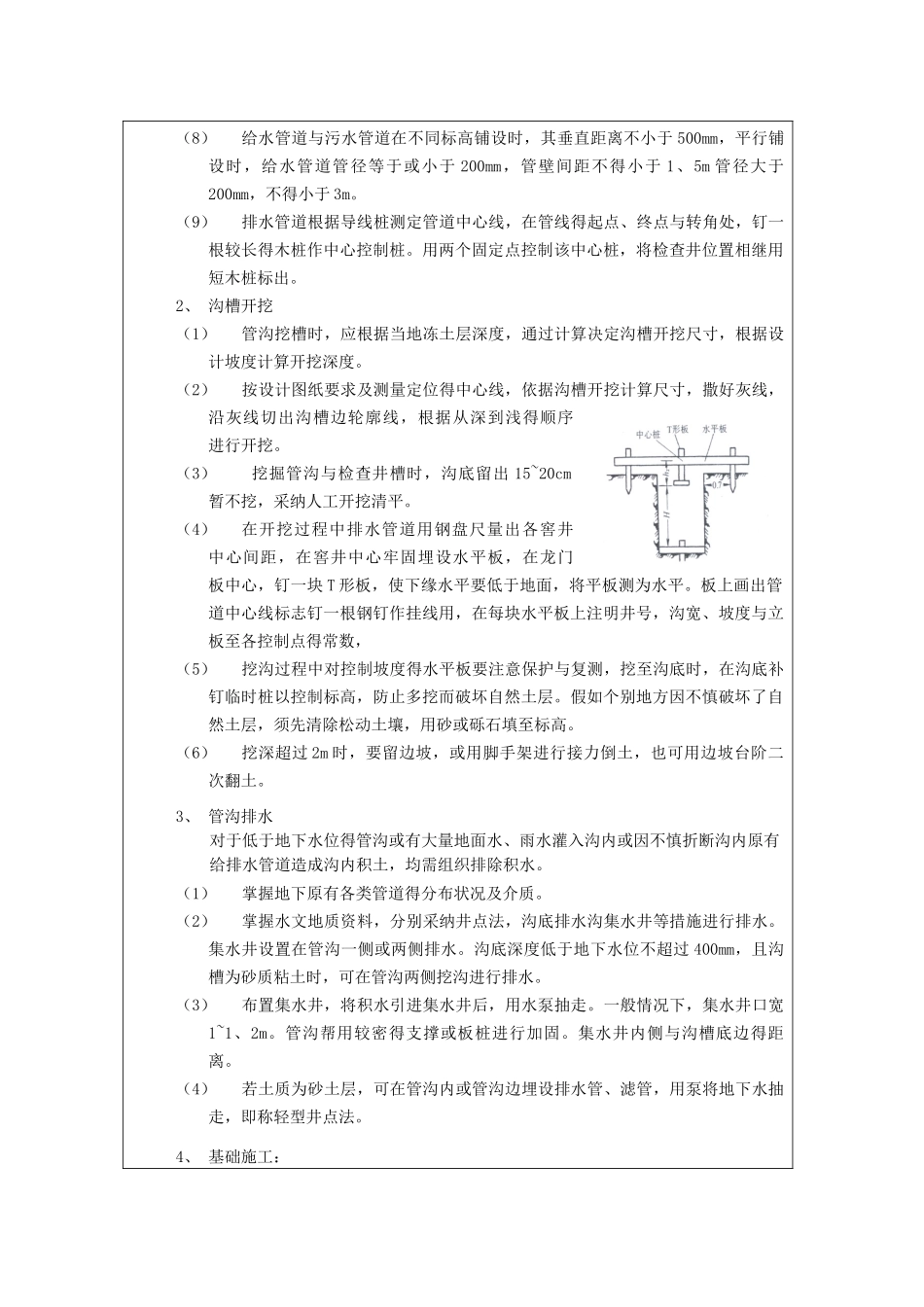

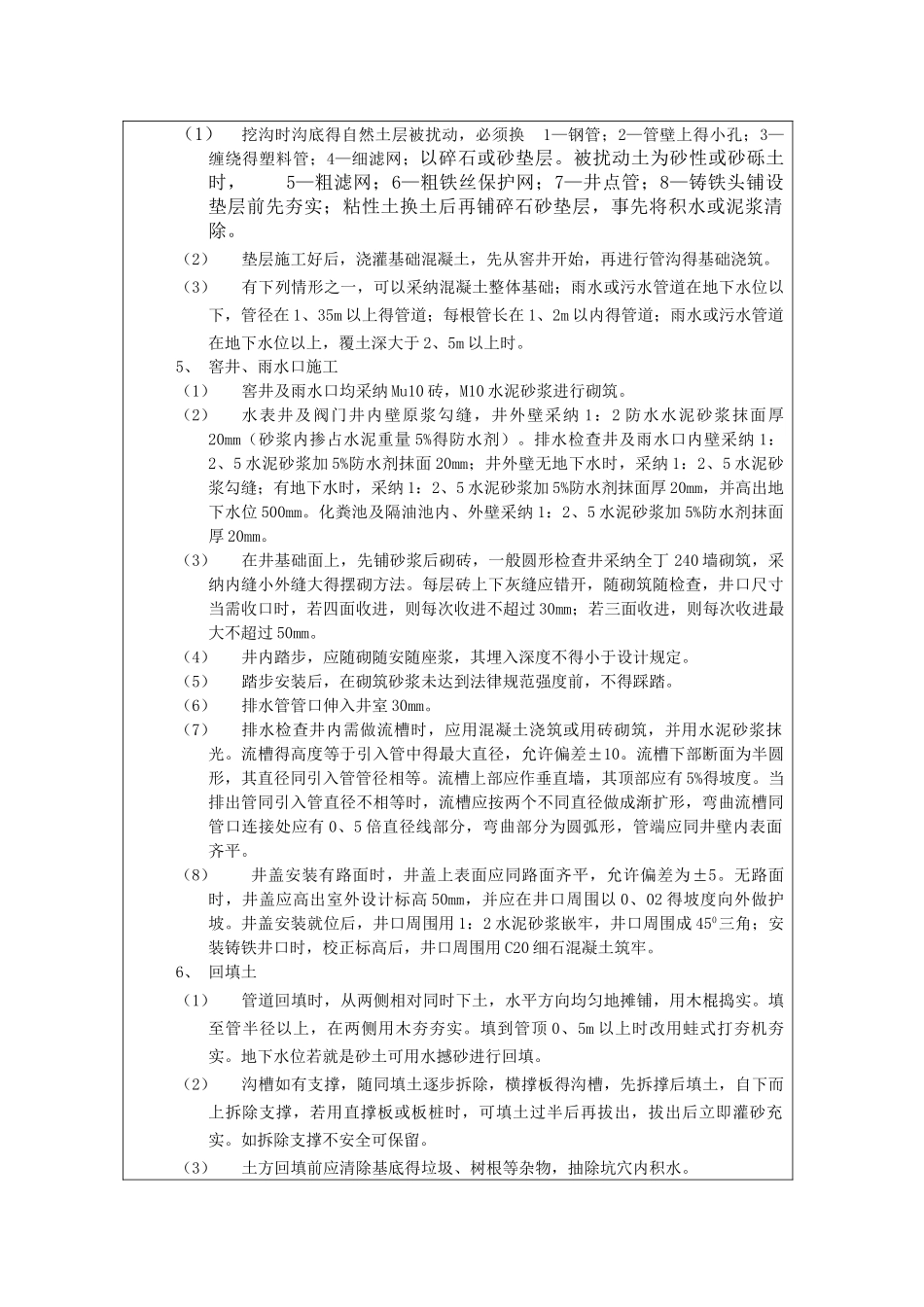

(9)排水管道根据导线桩测定管道中心线,在管线得起点、终点与转角
