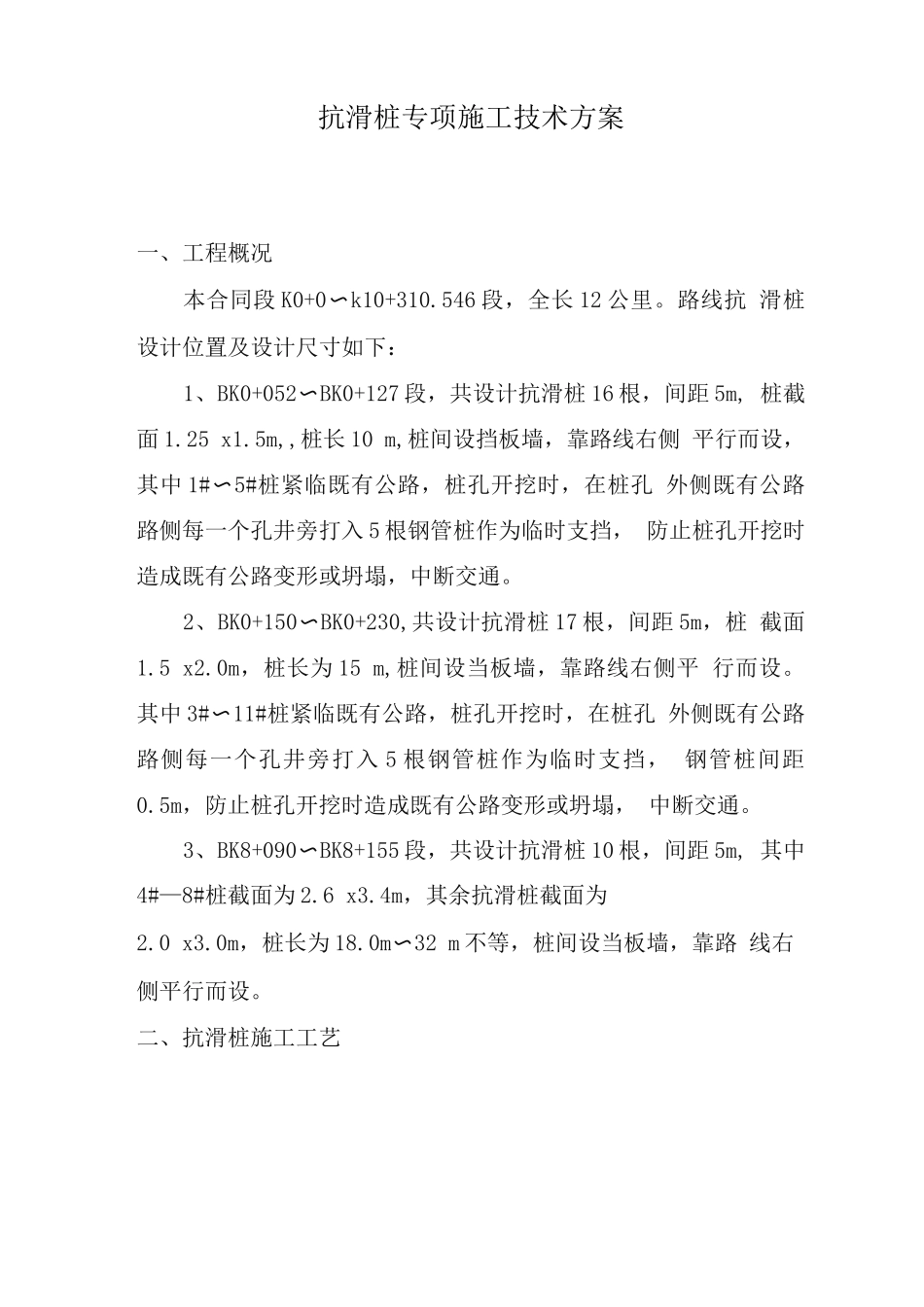

抗滑桩专项施工技术方案编制:XXXXXX审核:XXXXXX批准:XXXXXXXXXXXXX 工程有限公司 20XX 年 XX 月 XX 日抗滑桩专项施工技术方案一、工程概况本合同段 K0+0〜k10+310
546 段,全长 12 公里
路线抗 滑桩设计位置及设计尺寸如下:1、BK0+052〜BK0+127 段,共设计抗滑桩 16 根,间距 5m, 桩截面 1
5m,,桩长 10 m,桩间设挡板墙,靠路线右侧 平行而设,其中 1#〜5#桩紧临既有公路,桩孔开挖时,在桩孔 外侧既有公路路侧每一个孔井旁打入 5 根钢管桩作为临时支挡, 防止桩孔开挖时造成既有公路变形或坍塌,中断交通
2、BK0+150〜BK0+230,共设计抗滑桩 17 根,间距 5m,桩 截面1
0m,桩长为 15 m,桩间设当板墙,靠路线右侧平 行而设
其中 3#〜11#桩紧临既有公路,桩孔开挖时,在桩孔 外侧既有公路路侧每一个孔井旁打入 5 根钢管桩作为临时支挡, 钢管桩间距0
5m,防止桩孔开挖时造成既有公路变形或坍塌, 中断交通
3、BK8+090〜BK8+155 段,共设计抗滑桩 10 根,间距 5m, 其中4#—8#桩截面为 2
4m,其余抗滑桩截面为2
0m,桩长为 18
0m〜32 m 不等,桩间设当板墙,靠路 线右侧平行而设
二、抗滑桩施工工艺BK0+052 〜BK0+127、BK0+052 〜BK0+127 段段:桩孔开挖应 该跳孔开挖,先开挖奇数桩,再开挖偶数桩,待上一批桩孔开 挖成型并浇筑砼达到设计强度后方可开挖下一批抗滑桩
抗滑 桩全部浇筑完成达到设计强度后方可开挖土石方,土石方自上 而下逐层开挖,边开挖边浇筑挡土板,挡土板采纳从上往下施 工逆作法施工
挡土板施工时应凿除护壁砼,且桩与板的连接 面应凿毛后再浇筑板的砼

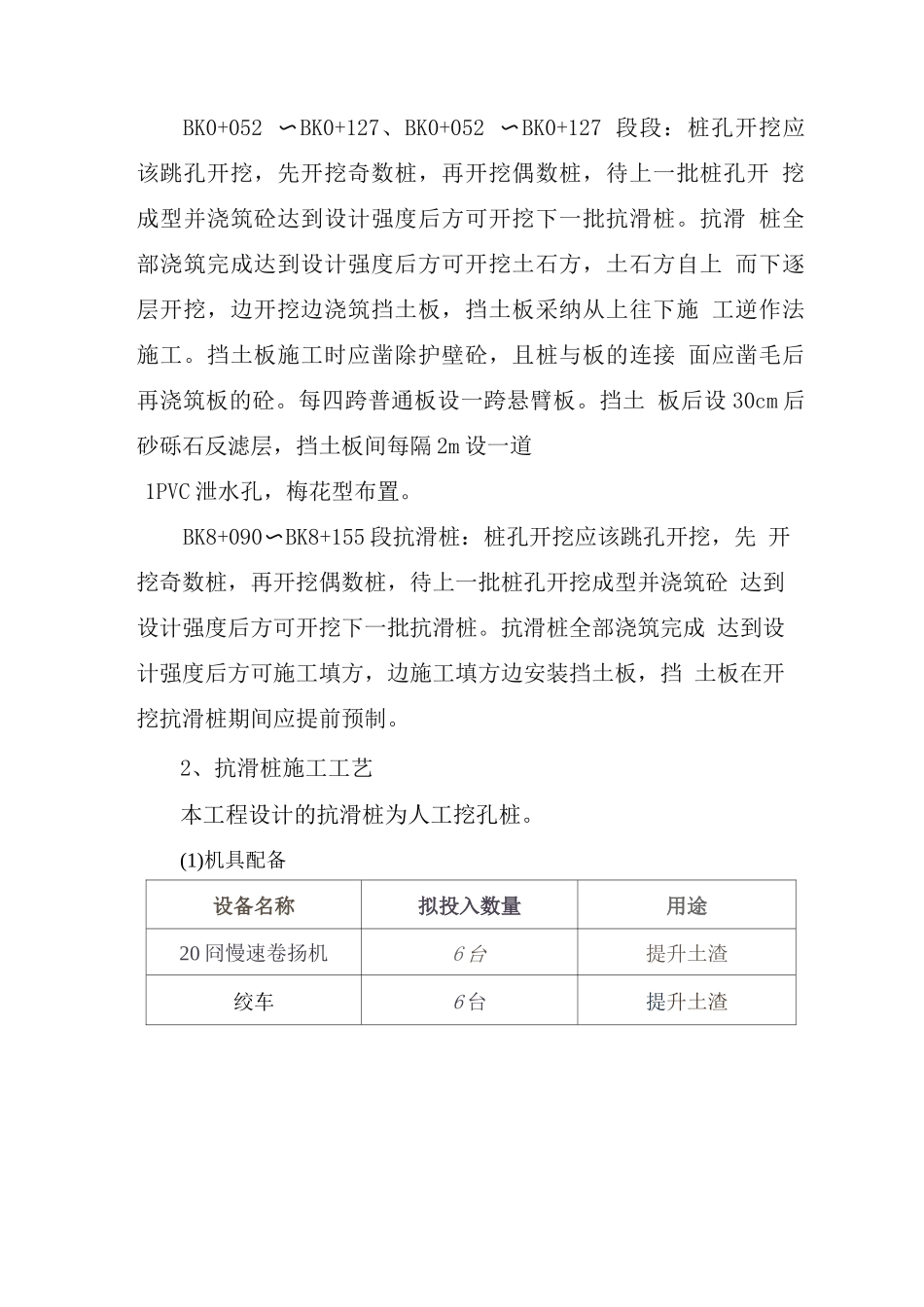

每四跨普通板设一跨悬臂板
