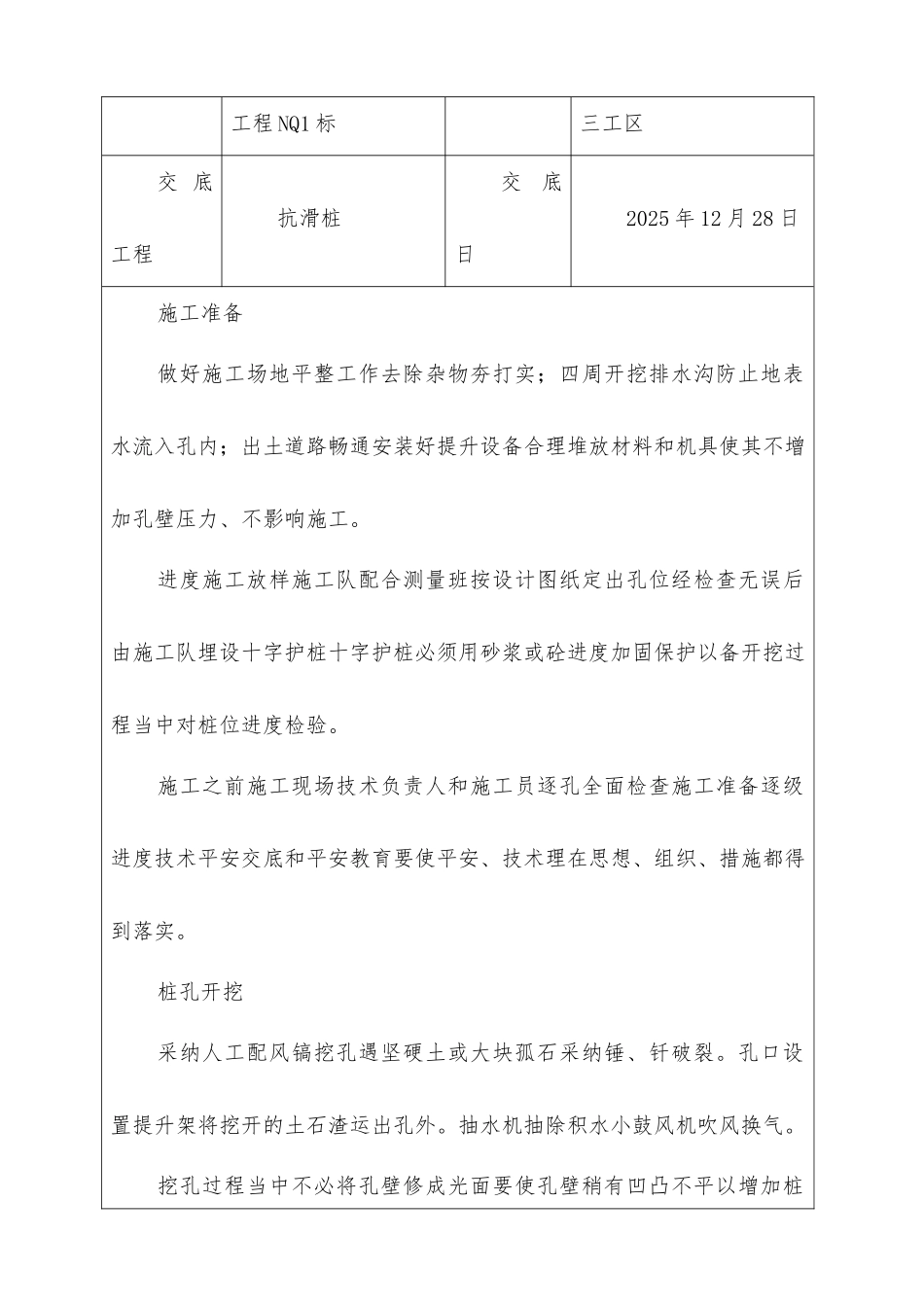

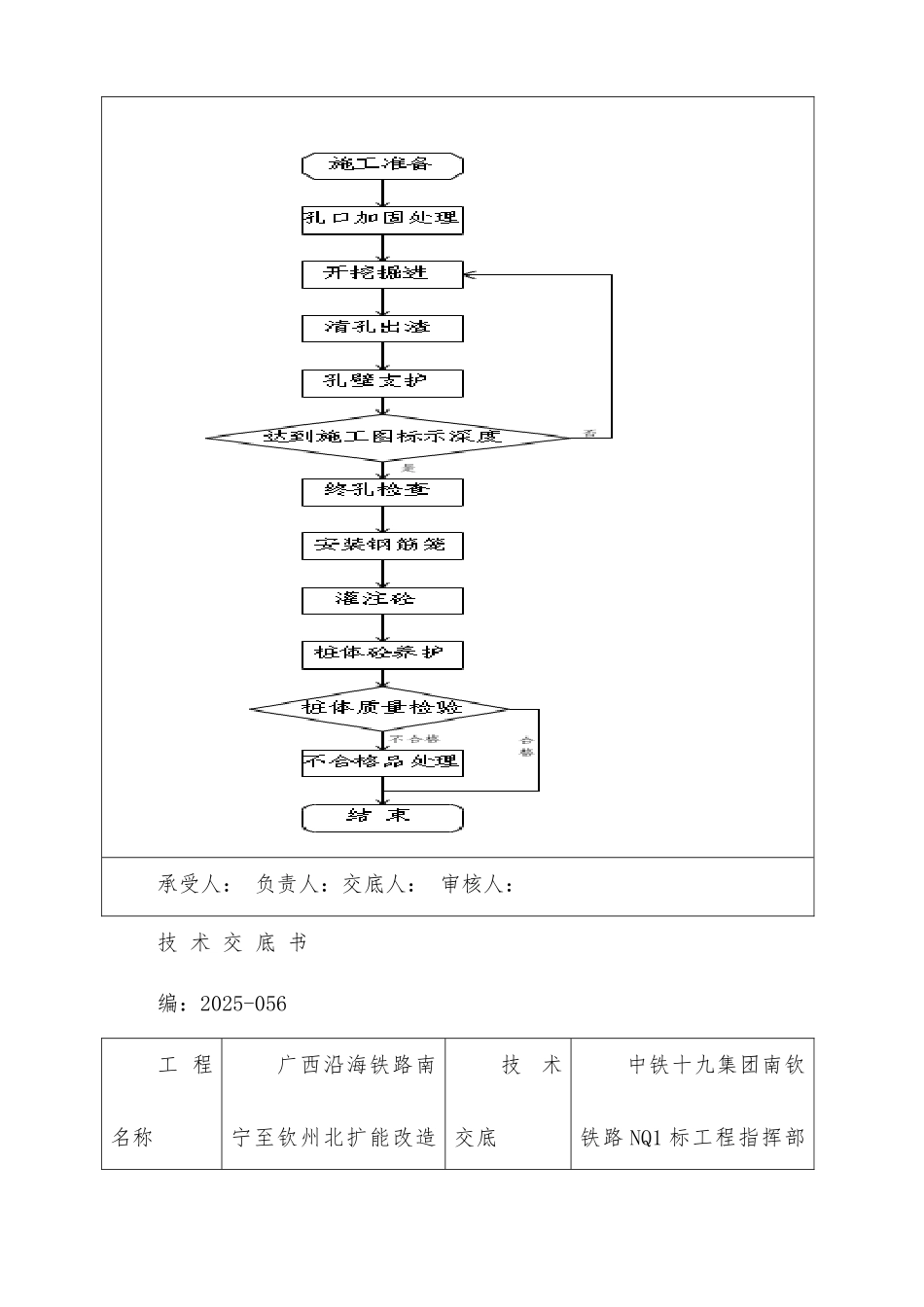

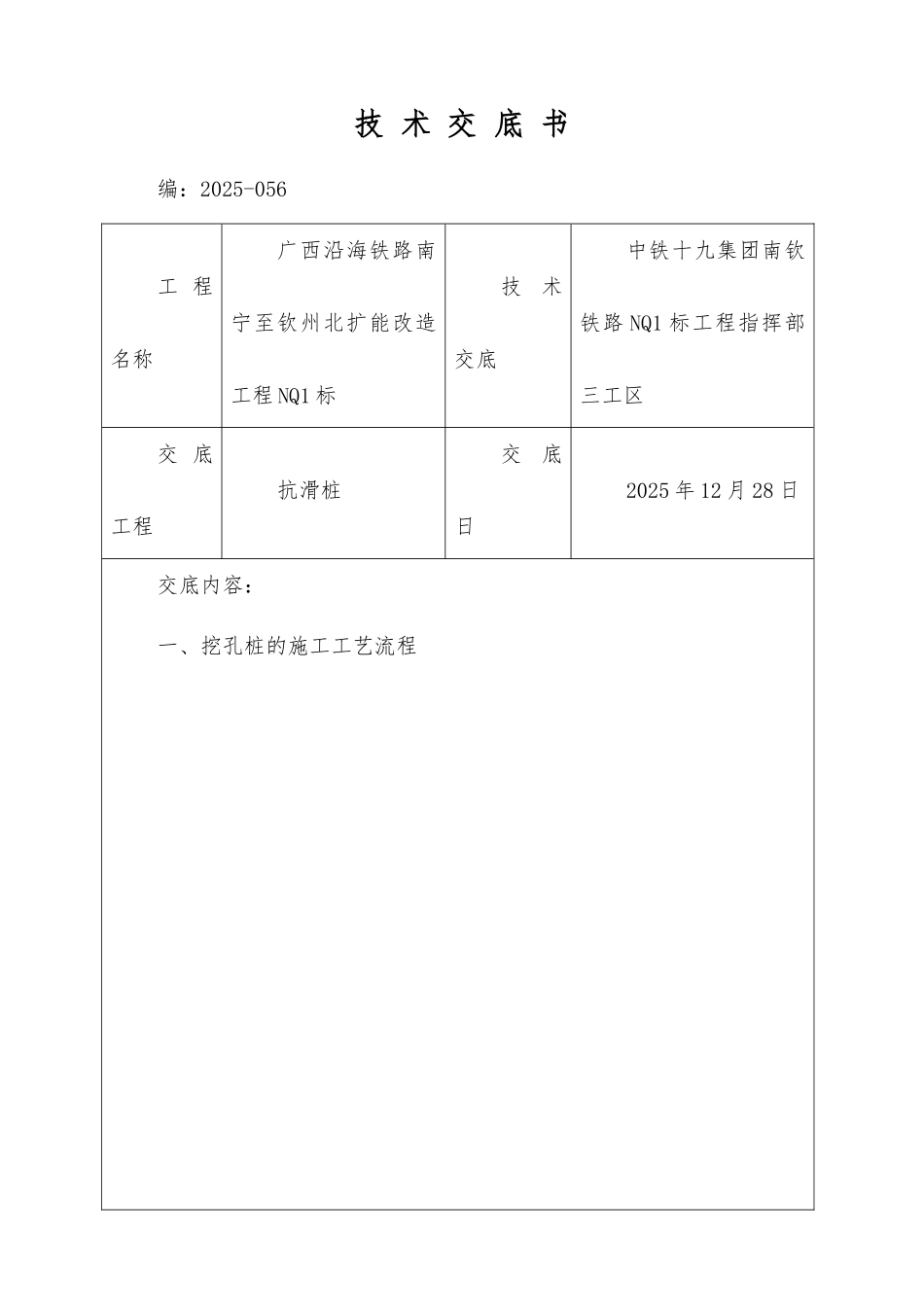

技 术 交 底 书编:2025-056 工 程名称广西沿海铁路南宁至钦州北扩能改造工程 NQ1 标技术交底中铁十九集团南钦铁路 NQ1 标工程指挥部三工区交 底工程抗滑桩交底日2025 年 12 月 28 日交底内容:一、挖孔桩的施工工艺流程承受人: 负责人:交底人: 审核人:技 术 交 底 书编:2025-056 工 程名称广西沿海铁路南宁至钦州北扩能改造技术交底中铁十九集团南钦铁路 NQ1 标工程指挥部工程 NQ1 标三工区交 底工程抗滑桩交底日2025 年 12 月 28 日施工准备做好施工场地平整工作去除杂物夯打实;四周开挖排水沟防止地表水流入孔内;出土道路畅通安装好提升设备合理堆放材料和机具使其不增加孔壁压力、不影响施工
进度施工放样施工队配合测量班按设计图纸定出孔位经检查无误后由施工队埋设十字护桩十字护桩必须用砂浆或砼进度加固保护以备开挖过程当中对桩位进度检验
施工之前施工现场技术负责人和施工员逐孔全面检查施工准备逐级进度技术平安交底和平安教育要使平安、技术理在思想、组织、措施都得到落实
桩孔开挖采纳人工配风镐挖孔遇坚硬土或大块孤石采纳锤、钎破裂
孔口设置提升架将挖开的土石渣运出孔外
抽水机抽除积水小鼓风机吹风换气
挖孔过程当中不必将孔壁修成光面要使孔壁稍有凹凸不平以增加桩的摩擦力
在挖孔过程当中每挖 0
5m 深检查 1 次桩孔尺寸和平面位置
支撑护壁护壁采纳现浇模筑砼护壁砼强度等级与桩身砼强度等级一样
第一节砼护壁高 1
5m,径向厚度为 25cm 高出地面 30cm 锁口宽 50cm 使其成为井口围圈以阻挡井上土石及其它物体滚入井下伤人并且便于挡水和定位
0m 深时即立模灌筑一次砼护壁
承受人: 负责人:交底人: 审核人:技 术 交 底 书编:2025-056工 程名称广西沿海铁路南宁至钦州北扩能改造工程 NQ1 标技术交底中铁十九集团南钦铁路
