抗滑桩施工方案一、工艺流程放线定桩位及高程 T 开挖第一节桩孔土方 T 支护壁模板放附加钢筋 T浇筑第一节护壁混凝土 T 检查桩位(中心)轴线 T 加设垂直运输架 T 安装电动葫芦(卷扬机或木辘轳)-安装吊桶、照明、活动盖板、水泵、通风机等 T 开挖吊运第二节桩孔土方(修边)-先拆第一节支第二节护壁模板(放附加钢筋)T 浇筑第二节护壁混凝土 T 检查桩(中心)轴线-逐层往下循环作业-开挖扩底部分-检查验收-吊放钢筋笼-放混凝土串筒(导管)-浇筑桩身混凝土 (随浇随振)二、操作工艺1、放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网资料和基桩平面布置图,测定桩位轴线方格控制网和高程基准点
确定好桩位中心,以中心为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周
撒石灰线作为桩孔开挖尺寸线
桩位线定好之后,必须经有关部门进行复查,办好预检手续后开挖
2、开挖第一节桩孔土方:开挖桩孔要从上到下逐层进行,先挖中间部分的土方,然后向周边扩挖,有效控制开挖桩孔的截面尺寸
每节的高度应根据土质条件根据设计而定,一般以 0
每挖完一节,必须根据桩孔上的轴线吊直、修边、使孔壁圆弧保持上下顺直一致

3、支护壁模板附加钢筋:为防止桩孔壁坍方,确保安全施工,成孔应设置钢筋混凝土护壁,护壁的厚度和混凝土强度等级必须满足设计要求
护壁模板采纳拆上节、支下节重复周转使用
模板之间用卡具、扣件连接固定,也可以在每节模板的上下端各设一道圆弧形的、用槽钢或角钢做成的内钢圈内侧支撑,防止内模因受涨力而变形
不设水平支撑,以方便操作
第一节护壁以高出地坪 150〜2mm 为宜,壁厚比下面护壁厚度增加 1〜150mm,便于挡土、挡水
桩位轴线和高程均应标定在第一节护壁上
4、浇筑第一节护壁混凝土:桩孔护壁混凝土每挖完一节以后要立即浇筑混凝土

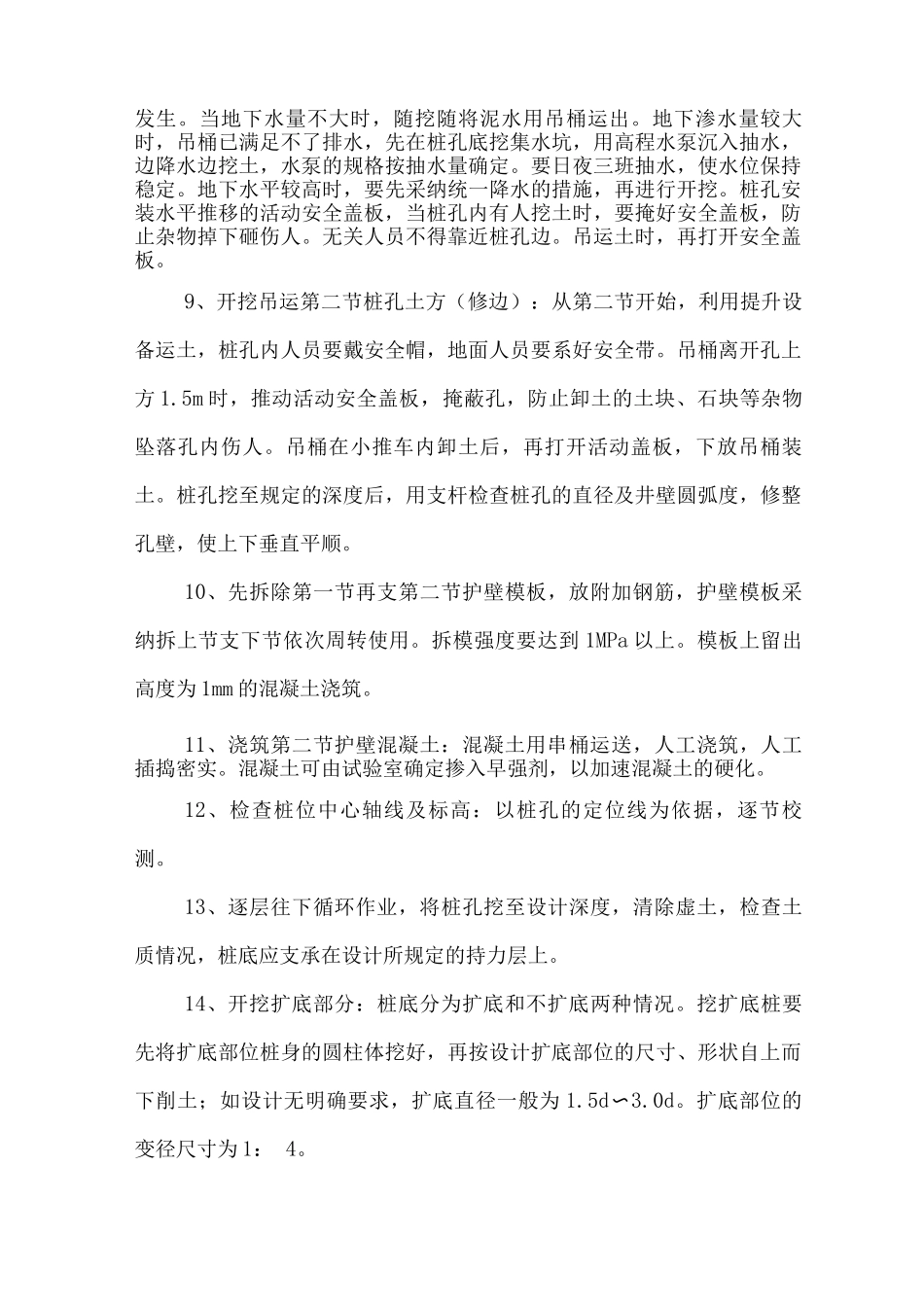

人工浇筑,人工捣实,坍落度控制
