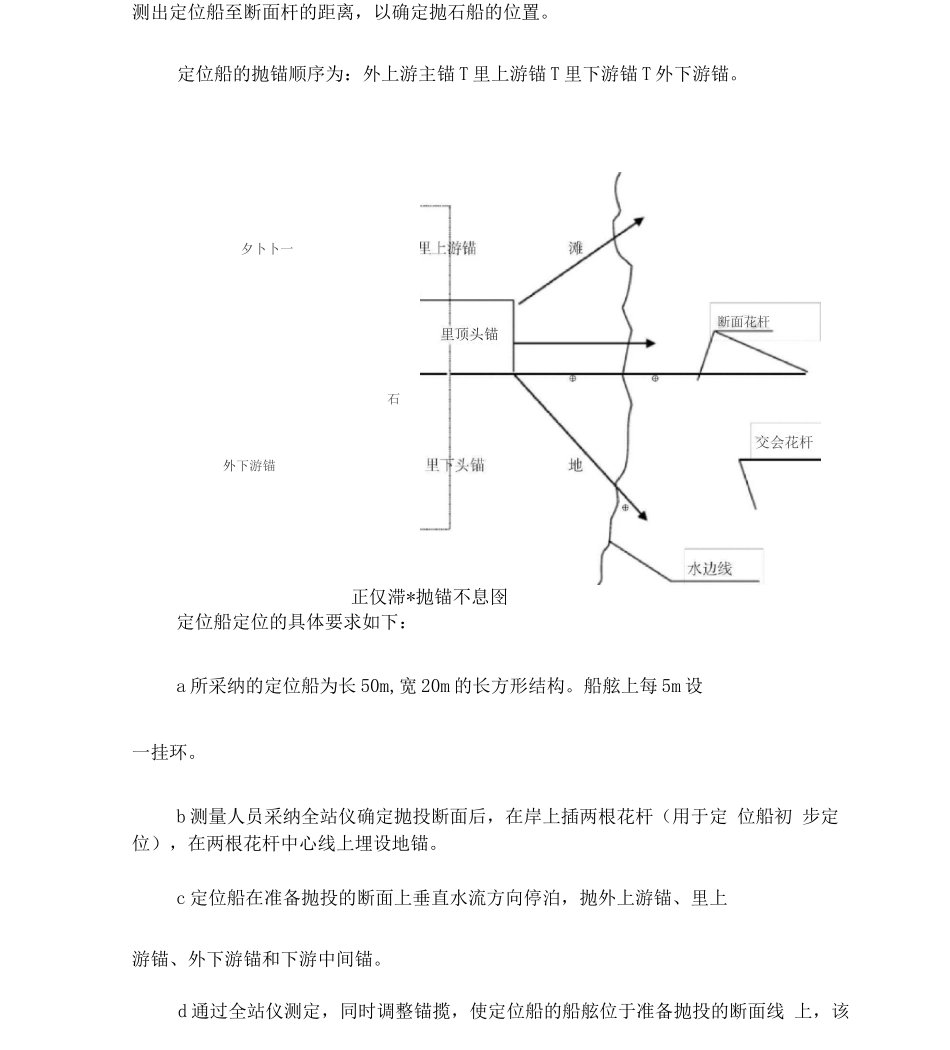

水下抛石施工本工程水下抛石工程量为 135m 3,选用 50 1T 驳船 3 艘,运输能力完 全能够保证施工需要。抛石施工受水位、流量、流速、流向、冲距、航运等因素 的影响,为了保证抛投块石的进度和质量,拟采纳 1 艘2T 定位船分区分段进行网格抛投,根据施工现场的条件,将块石用驳船运至施 工现场抛投水域范围后采纳人工抛投,由专职施工人员进行抛投指挥,同时搞好 安全施工。每个断面从江心向岸边,先脚后坡,但对崩坍较快的地段宜由近至 远,先坡后脚,连续施工,突击完成。水下抛石施工程序分述如下:水下抛石施工程序如下:抛石前准备 T抛石前测量「抛投试验 T定位船定位「抛石船挂档 T人工抛投『抛后测量检查『合格后移到下一抛投位置。(1) 抛石前准备器材设备准备。测量仪器:经纬仪、、全站仪、回声仪、流速仪、测绳、皮尺、标旗等;定位器材;5T 定位驳船 2 艘、铁锚、钢丝绳、铰车 和铁丝等;安全设备:救生圈、救生衣、导航标、灯、扩音喇叭等和其它一些必 需设施。(2) 水下地形测量采纳 GPS 全球定位测量系统及海洋成图软件对抛石区水下地形测量后,绘制线方向 40m 测量一横断面,测点的水平间距控制在 5m 内。根据测量成 果对抛投区进行划档分格,绘制小区抛投网络图,抛石网格拟实行 10mx 10m 的小网格比较合适。且能够满足一次性抛投到位的要求。局部岸线不顺直的 地方可采纳变网格,但其网格大小不能超过 20m x 10m,各网格的抛投量应根据图纸按网格上下断面方向的平均值求得按抛投断面计算出每 个抛投小区的抛石数量,并对小区进行统一编号,报监理工程师核实后,作为抛 石施工依据。(3 )抛投试验用流速仪和回声仪测量施工部位的水流流速 V 和水深 H,并对 试抛块称重 W,量测出石块的落距 S,点绘 S 与 VH/W1/6 的曲线,推算出冲距公式 S=kVH/W1/6 中的系数 K 值。(4) 定位船定位定位船的稳定性是定位作业的关键。可采纳同一抛石区使用一艘定位船定位,于岸上设地锚的方法进行;根据抛区水深、流速、抛投试验确定的冲距参数计算出每一抛投小区的抛石提前量,得出石料船水面定位坐标,采纳 GPS 全球定位放样,建立水中浮标,在岸边每隔一定距离埋 设坚固的地锚,用以锚固船体。放样结束后,将施工定位船(趸船)拖到施施工场地点进行抛锚定位。用全站仪出水下原始地形图,其水下断面测量的比例为1 : 2,沿堤轴测出定位船至断面杆的距离,以确定抛石船的位置。定位船的抛...
