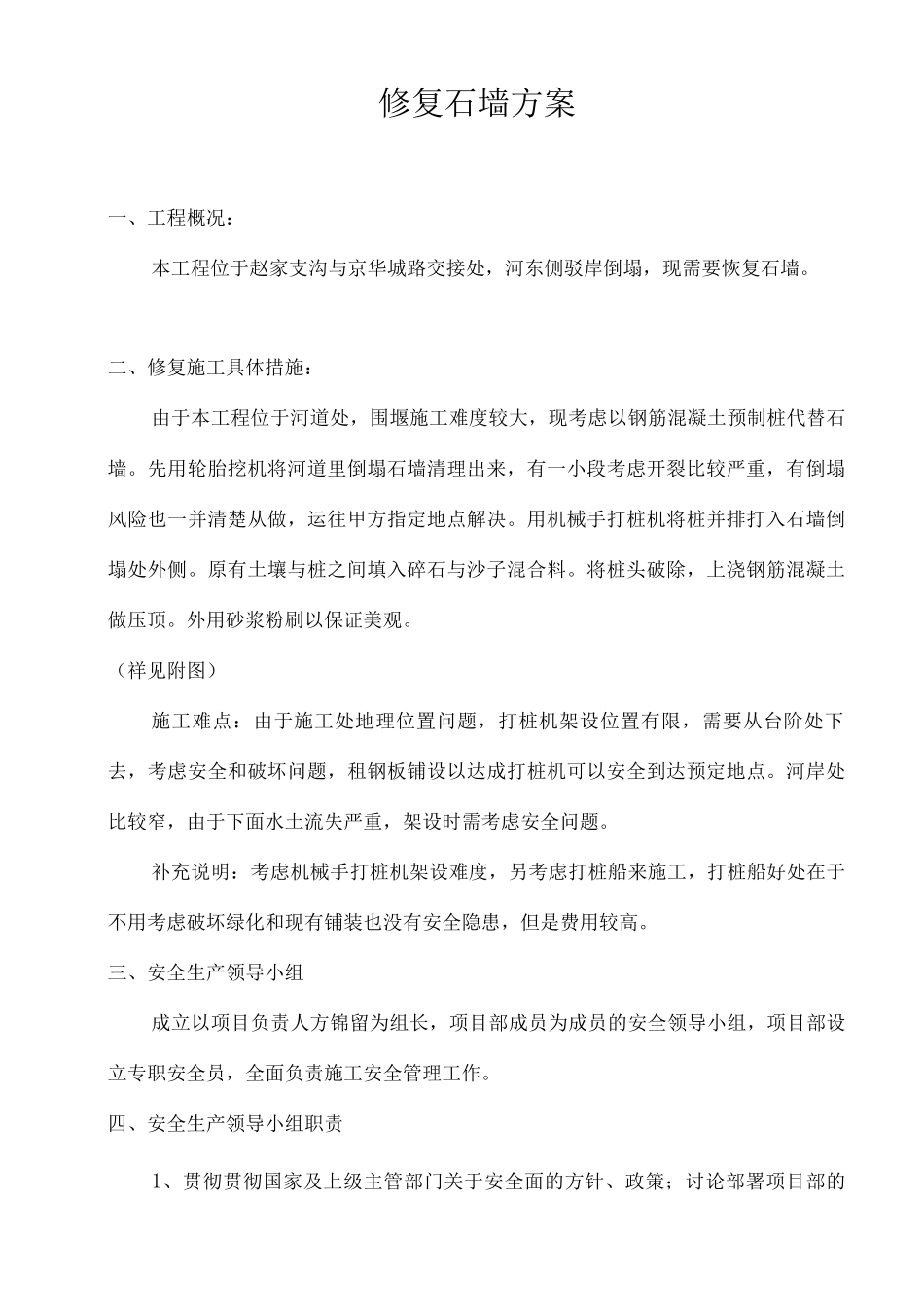

扬州京华城赵家支沟石墙倒塌修复方案编制人审核人审批人扬州京华城三、四期区间道路、桥梁工程项目部2025 年 8 月 18 日修复石墙方案一、工程概况:本工程位于赵家支沟与京华城路交接处,河东侧驳岸倒塌,现需要恢复石墙
二、修复施工具体措施:由于本工程位于河道处,围堰施工难度较大,现考虑以钢筋混凝土预制桩代替石墙
先用轮胎挖机将河道里倒塌石墙清理出来,有一小段考虑开裂比较严重,有倒塌风险也一并清楚从做,运往甲方指定地点解决
用机械手打桩机将桩并排打入石墙倒塌处外侧
原有土壤与桩之间填入碎石与沙子混合料
将桩头破除,上浇钢筋混凝土做压顶
外用砂浆粉刷以保证美观
(祥见附图)施工难点:由于施工处地理位置问题,打桩机架设位置有限,需要从台阶处下去,考虑安全和破坏问题,租钢板铺设以达成打桩机可以安全到达预定地点
河岸处比较窄,由于下面水土流失严重,架设时需考虑安全问题
补充说明:考虑机械手打桩机架设难度,另考虑打桩船来施工,打桩船好处在于不用考虑破坏绿化和现有铺装也没有安全隐患,但是费用较高
三、安全生产领导小组成立以项目负责人方锦留为组长,项目部成员为成员的安全领导小组,项目部设立专职安全员,全面负责施工安全管理工作

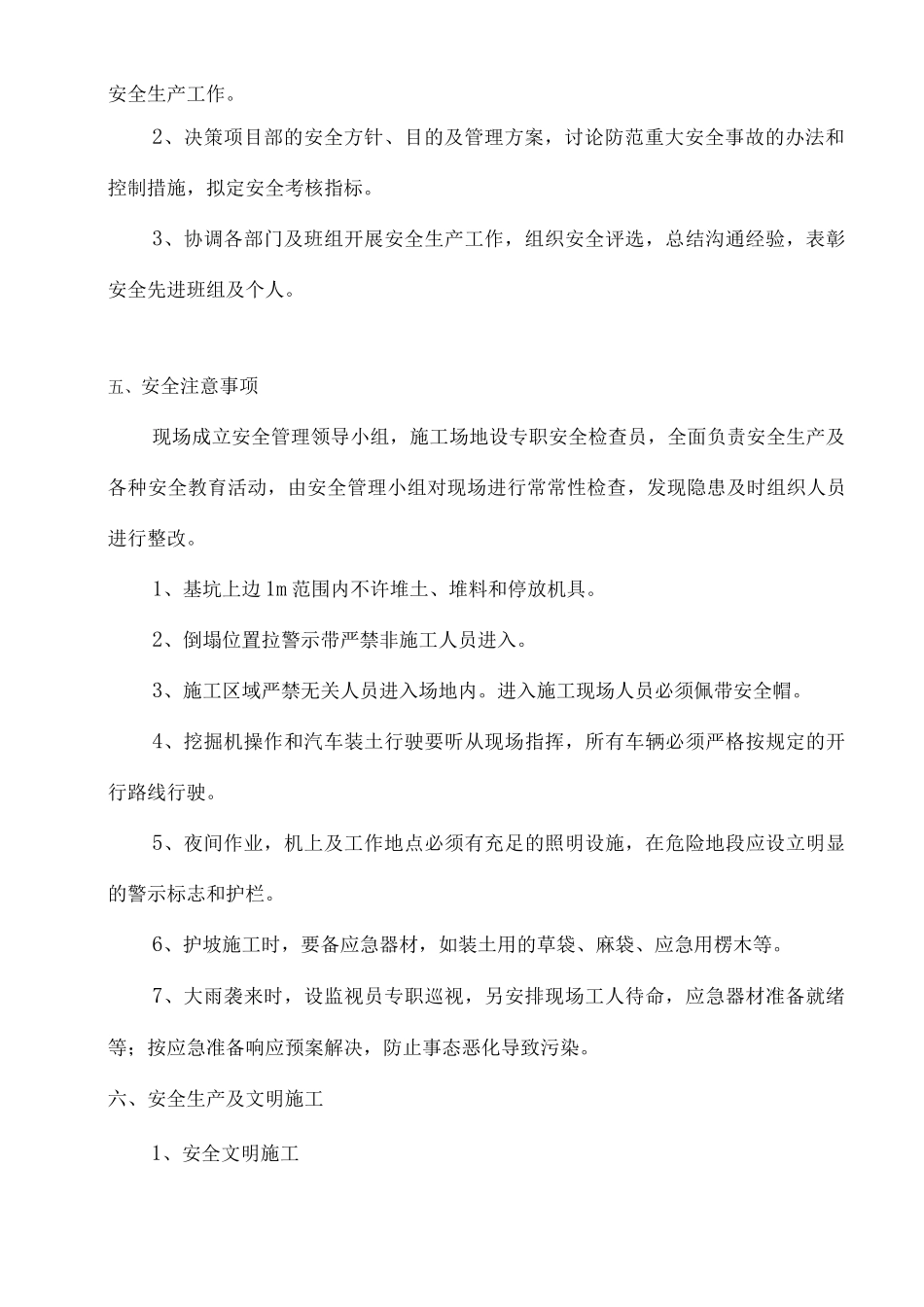

四、安全生产领导小组职责1、贯彻贯彻国家及上级主管部门关于安全面的方针、政策;讨论部署项目部的安全生产工作
2、决策项目部的安全方针、目的及管理方案,讨论防范重大安全事故的办法和控制措施,拟定安全考核指标
3、协调各部门及班组开展安全生产工作,组织安全评选,总结沟通经验,表彰安全先进班组及个人
五、安全注意事项现场成立安全管理领导小组,施工场地设专职安全检查员,全面负责安全生产及各种安全教育活动,由安全管理小组对现场进行常常性检查,发现隐患及时组织人员进行整改
1、基坑上边 1m 范围内不许堆土、堆料和停放机具
2、倒塌位置拉警示带严禁非施工人员进入
3、施工区域严禁
