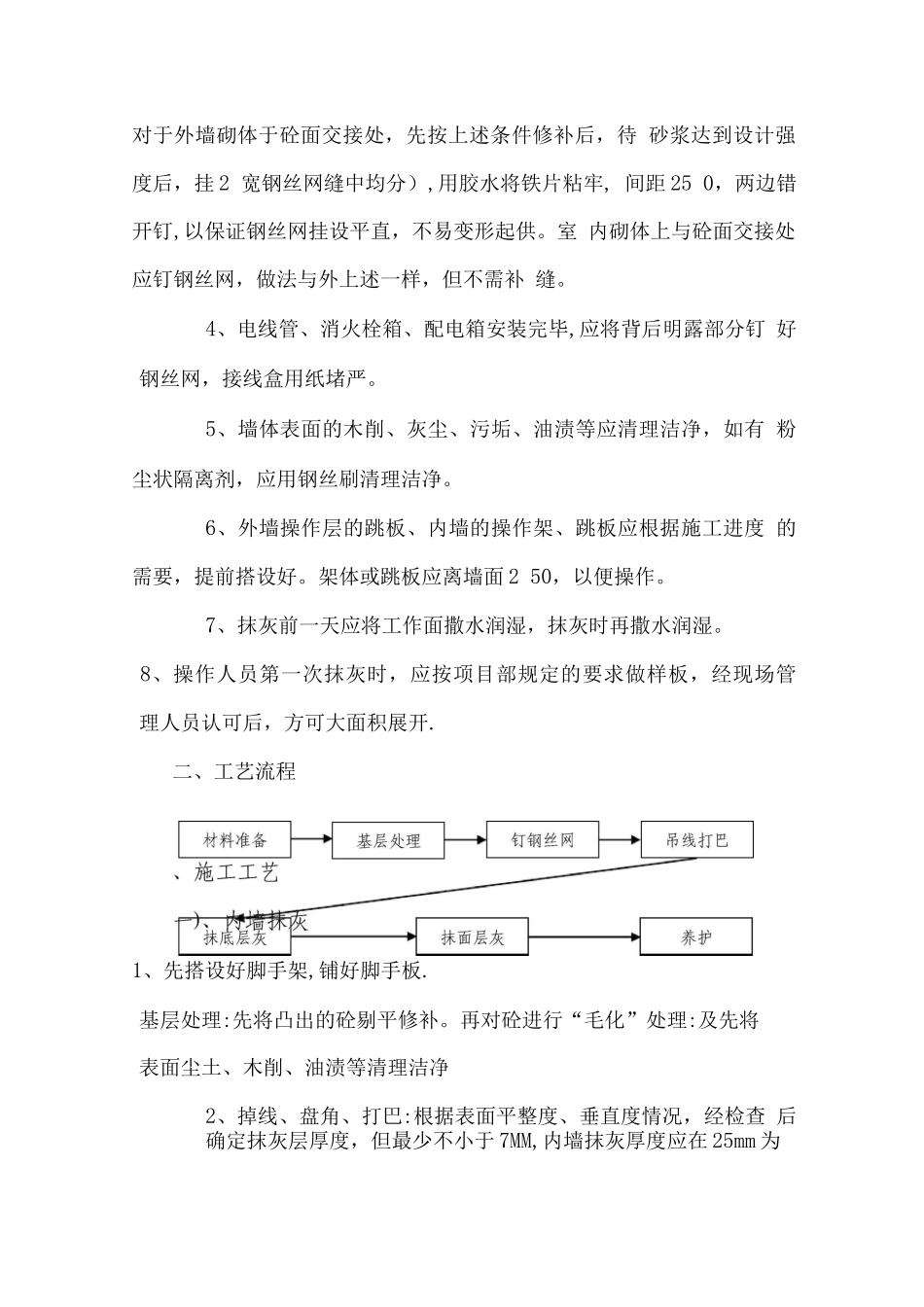

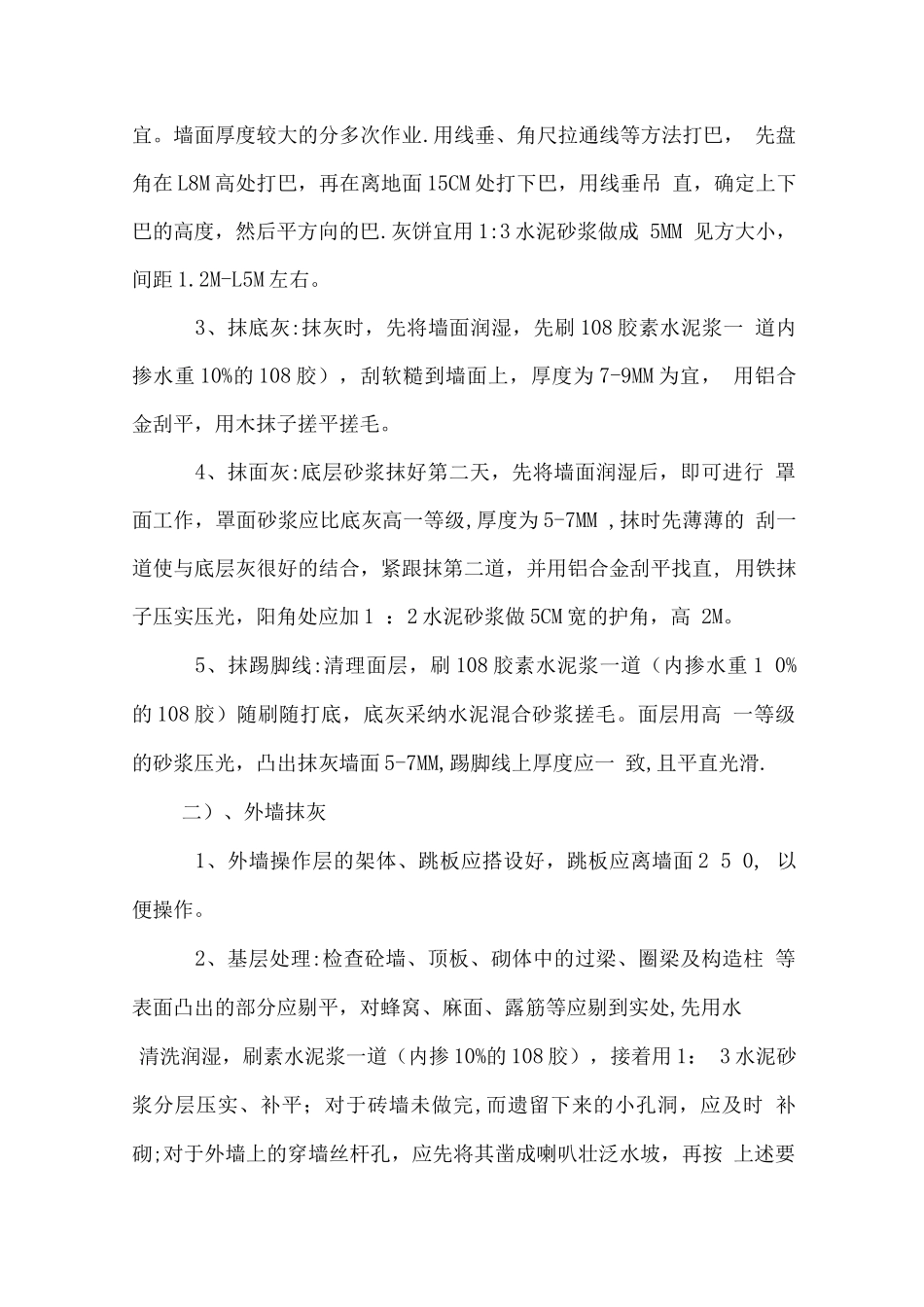

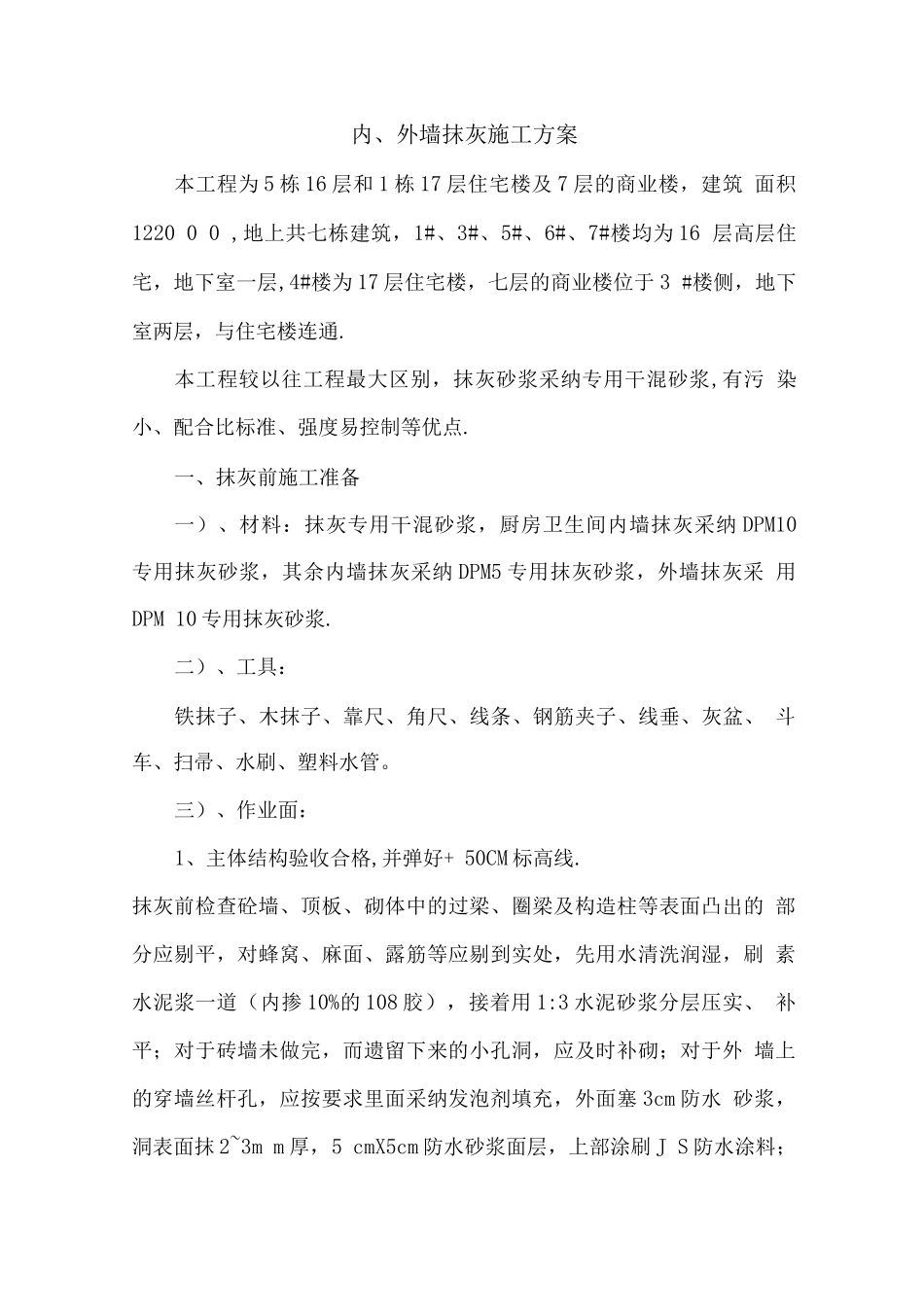

内、外墙抹灰施工方案本工程为 5 栋 16 层和 1 栋 17 层住宅楼及 7 层的商业楼,建筑 面积1220 0 0 ,地上共七栋建筑,1#、3#、5#、6#、7#楼均为 16 层高层住宅,地下室一层,4#楼为 17 层住宅楼,七层的商业楼位于 3 #楼侧,地下室两层,与住宅楼连通.本工程较以往工程最大区别,抹灰砂浆采纳专用干混砂浆,有污 染小、配合比标准、强度易控制等优点.一、抹灰前施工准备一)、材料:抹灰专用干混砂浆,厨房卫生间内墙抹灰采纳 DPM10 专用抹灰砂浆,其余内墙抹灰采纳 DPM5 专用抹灰砂浆,外墙抹灰采 用DPM 10 专用抹灰砂浆.二)、工具:铁抹子、木抹子、靠尺、角尺、线条、钢筋夹子、线垂、灰盆、 斗车、扫帚、水刷、塑料水管。三)、作业面:1、主体结构验收合格,并弹好+ 50CM 标高线.抹灰前检查砼墙、顶板、砌体中的过梁、圈梁及构造柱等表面凸出的 部分应剔平,对蜂窝、麻面、露筋等应剔到实处,先用水清洗润湿,刷 素水泥浆一道(内掺 10%的 108 胶),接着用 1:3 水泥砂浆分层压实、 补平;对于砖墙未做完,而遗留下来的小孔洞,应及时补砌;对于外 墙上的穿墙丝杆孔,应按要求里面采纳发泡剂填充,外面塞 3cm 防水 砂浆,洞表面抹 2~3m m 厚,5 cmX5cm 防水砂浆面层,上部涂刷 J S 防水涂料;对于外墙砌体于砼面交接处,先按上述条件修补后,待 砂浆达到设计强度后,挂 2 宽钢丝网缝中均分),用胶水将铁片粘牢, 间距 25 0,两边错开钉,以保证钢丝网挂设平直,不易变形起供。室 内砌体上与砼面交接处应钉钢丝网,做法与外上述一样,但不需补 缝。4、电线管、消火栓箱、配电箱安装完毕,应将背后明露部分钉 好钢丝网,接线盒用纸堵严。5、墙体表面的木削、灰尘、污垢、油渍等应清理洁净,如有 粉尘状隔离剂,应用钢丝刷清理洁净。6、外墙操作层的跳板、内墙的操作架、跳板应根据施工进度 的需要,提前搭设好。架体或跳板应离墙面 2 50,以便操作。7、抹灰前一天应将工作面撒水润湿,抹灰时再撒水润湿。8、操作人员第一次抹灰时,应按项目部规定的要求做样板,经现场管 理人员认可后,方可大面积展开.二、工艺流程1、先搭设好脚手架,铺好脚手板.基层处理:先将凸出的砼剔平修补。再对砼进行“毛化”处理:及先将表面尘土、木削、油渍等清理洁净2、掉线、盘角、打巴:根据表面平整度、垂直度情况,经检查 后确定抹灰层厚度,但最少不小于 7MM,内墙抹灰厚度应在 25mm 为宜。墙面厚...
