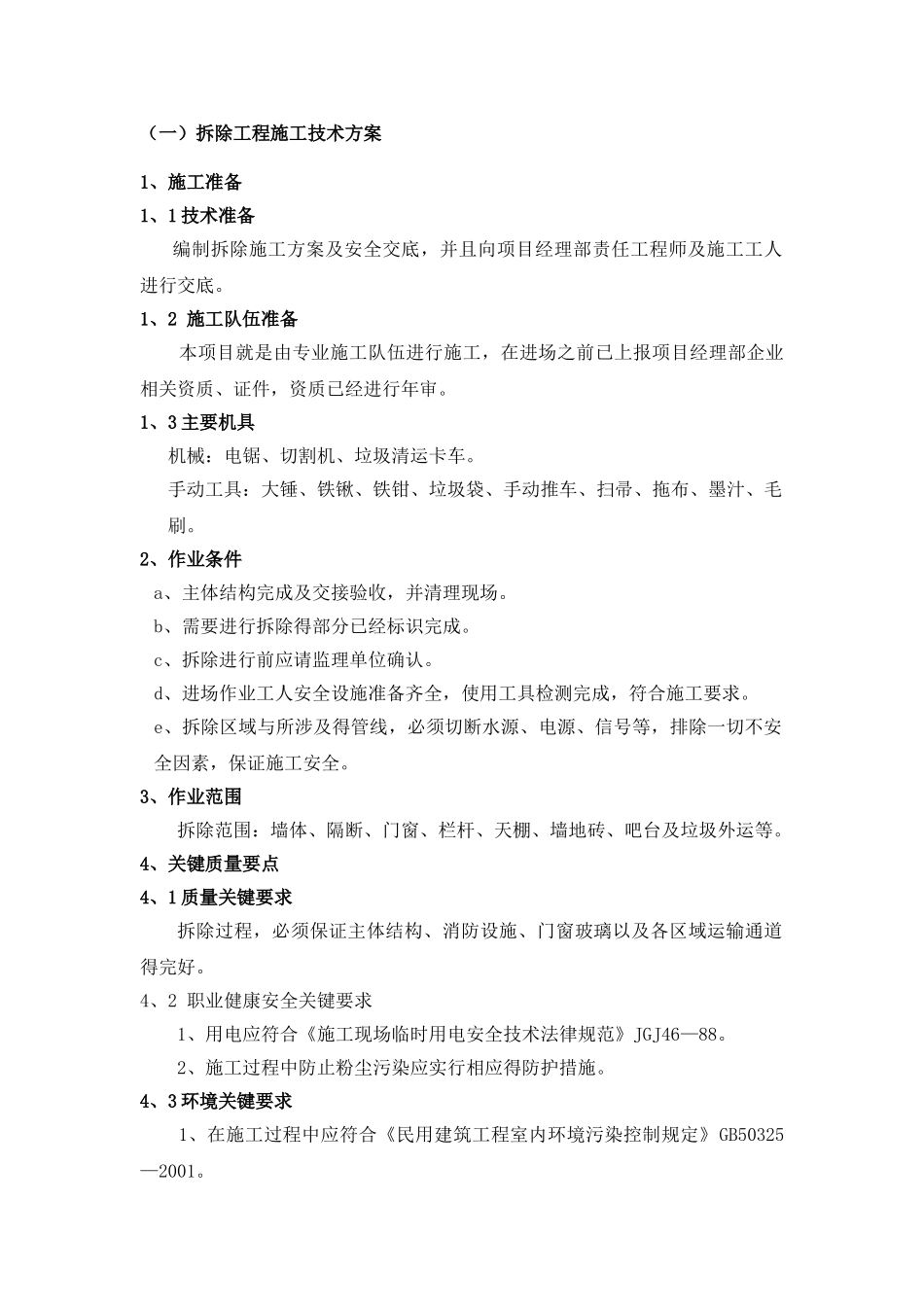

(一)拆除工程施工技术方案 1、施工准备1、1 技术准备编制拆除施工方案及安全交底,并且向项目经理部责任工程师及施工工人进行交底
1、2 施工队伍准备 本项目就是由专业施工队伍进行施工,在进场之前已上报项目经理部企业相关资质、证件,资质已经进行年审
1、3 主要机具机械:电锯、切割机、垃圾清运卡车
手动工具:大锤、铁锹、铁钳、垃圾袋、手动推车、扫帚、拖布、墨汁、毛刷
2、作业条件a、主体结构完成及交接验收,并清理现场
b、需要进行拆除得部分已经标识完成
c、拆除进行前应请监理单位确认
d、进场作业工人安全设施准备齐全,使用工具检测完成,符合施工要求
e、拆除区域与所涉及得管线,必须切断水源、电源、信号等,排除一切不安全因素,保证施工安全
3、作业范围拆除范围:墙体、隔断、门窗、栏杆、天棚、墙地砖、吧台及垃圾外运等
4、关键质量要点4、1 质量关键要求拆除过程,必须保证主体结构、消防设施、门窗玻璃以及各区域运输通道得完好
4、2 职业健康安全关键要求 1、用电应符合《施工现场临时用电安全技术法律规范》JGJ46—88

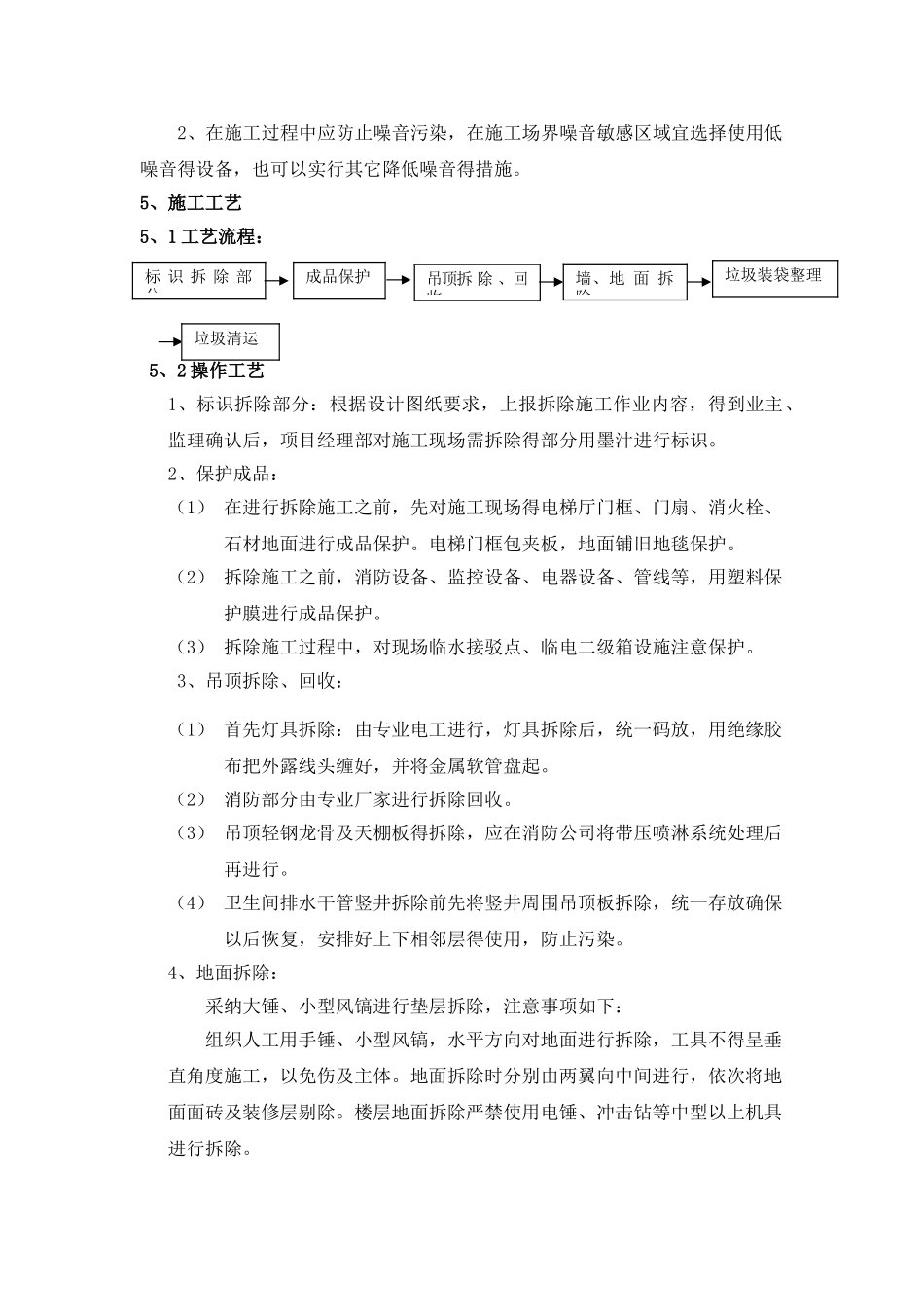

2、施工过程中防止粉尘污染应实行相应得防护措施
4、3 环境关键要求 1、在施工过程中应符合《民用建筑工程室内环境污染控制规定》GB50325—2001
2、在施工过程中应防止噪音污染,在施工场界噪音敏感区域宜选择使用低噪音得设备,也可以实行其它降低噪音得措施
5、施工工艺5、1 工艺流程: 5、2 操作工艺1、标识拆除部分:根据设计图纸要求,上报拆除施工作业内容,得到业主、监理确认后,项目经理部对施工现场需拆除得部分用墨汁进行标识
2、保护成品:(1) 在进行拆除施工之前,先对施工现场得电梯厅门框、门扇、消火栓、石材地面进行成品保护
电梯门框包夹板,地面铺旧地毯保护

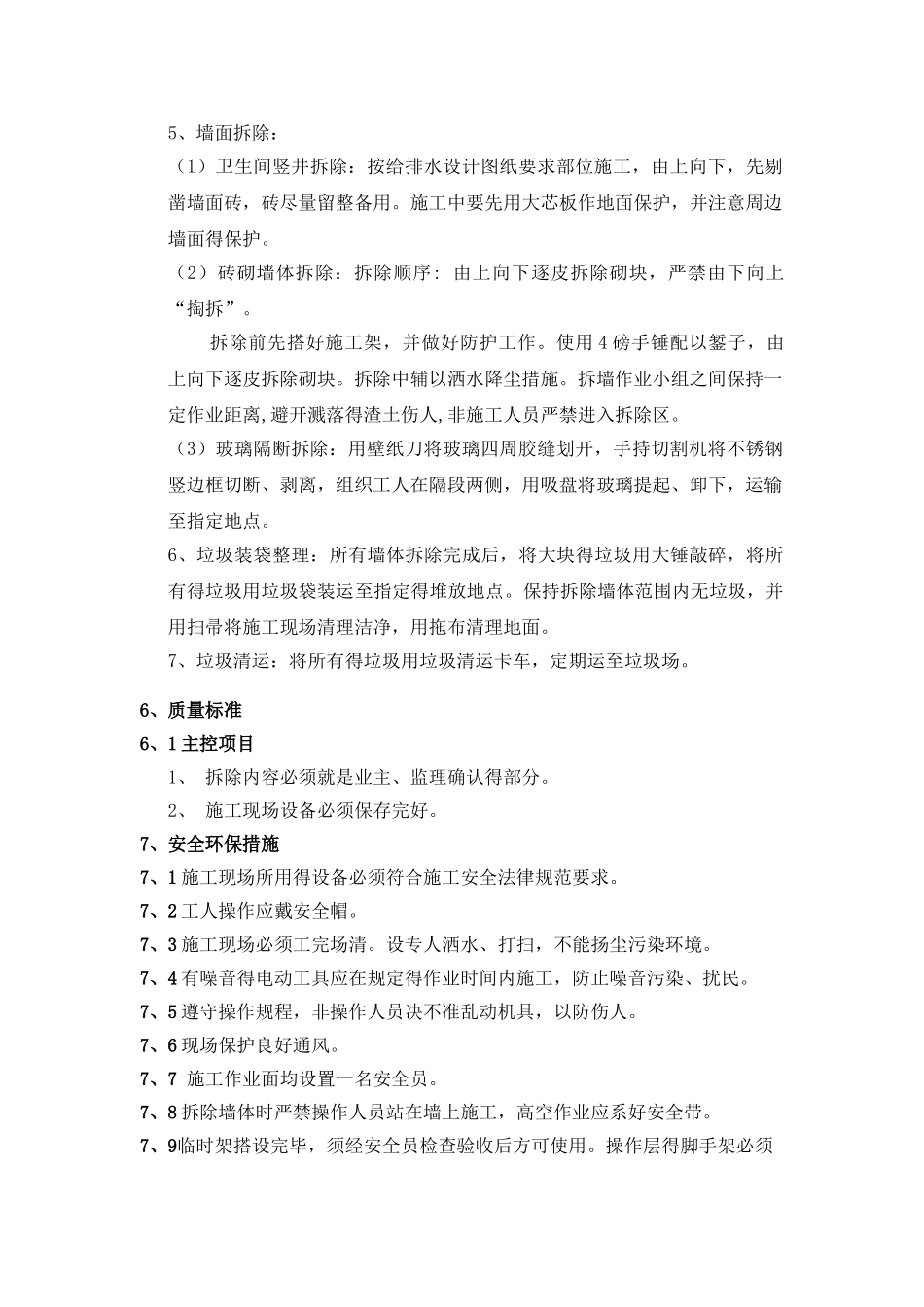

(2) 拆除施工之前,消防设备、监控设备、电器设备、管线等,用塑料保护膜进行成品保护
