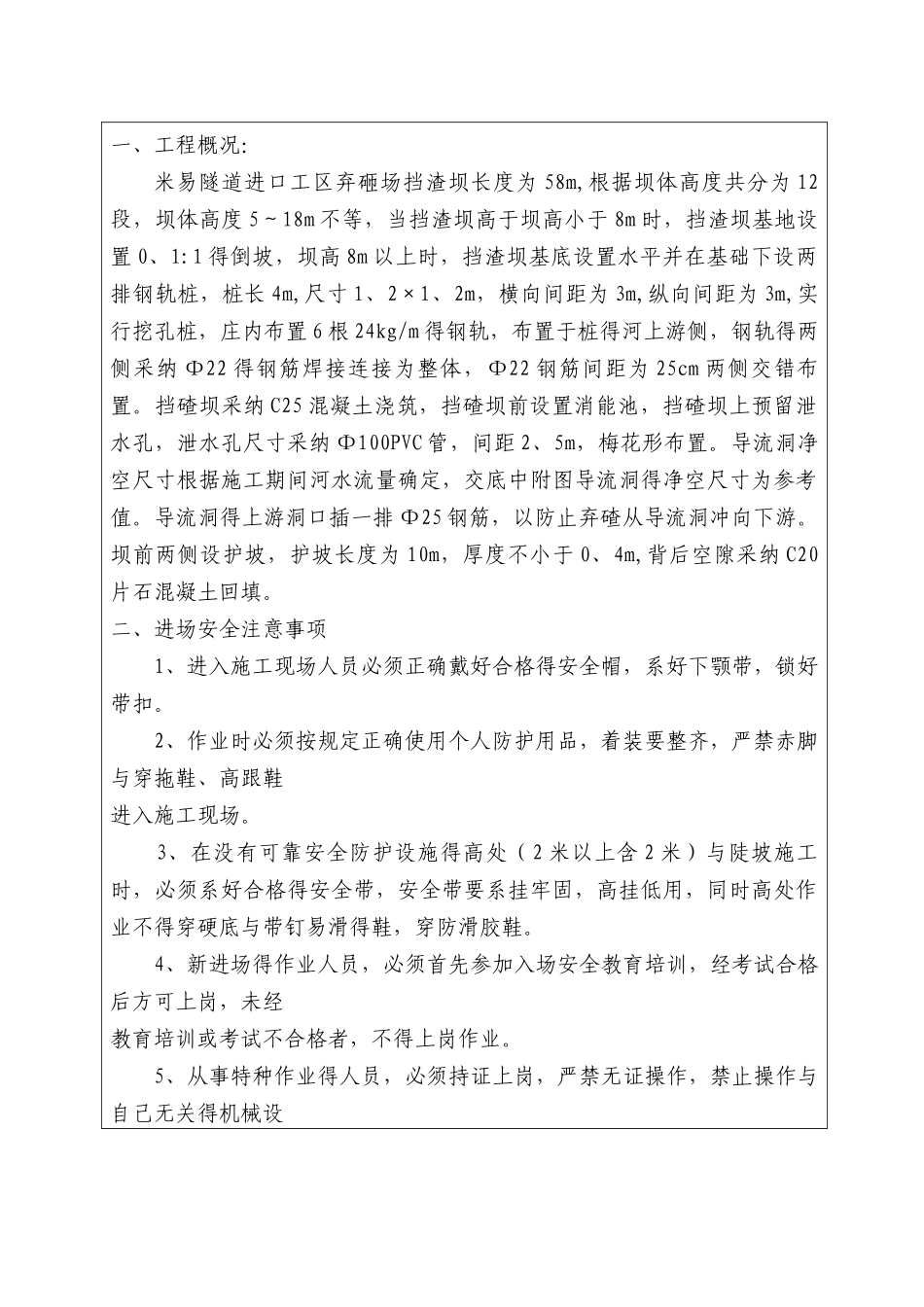

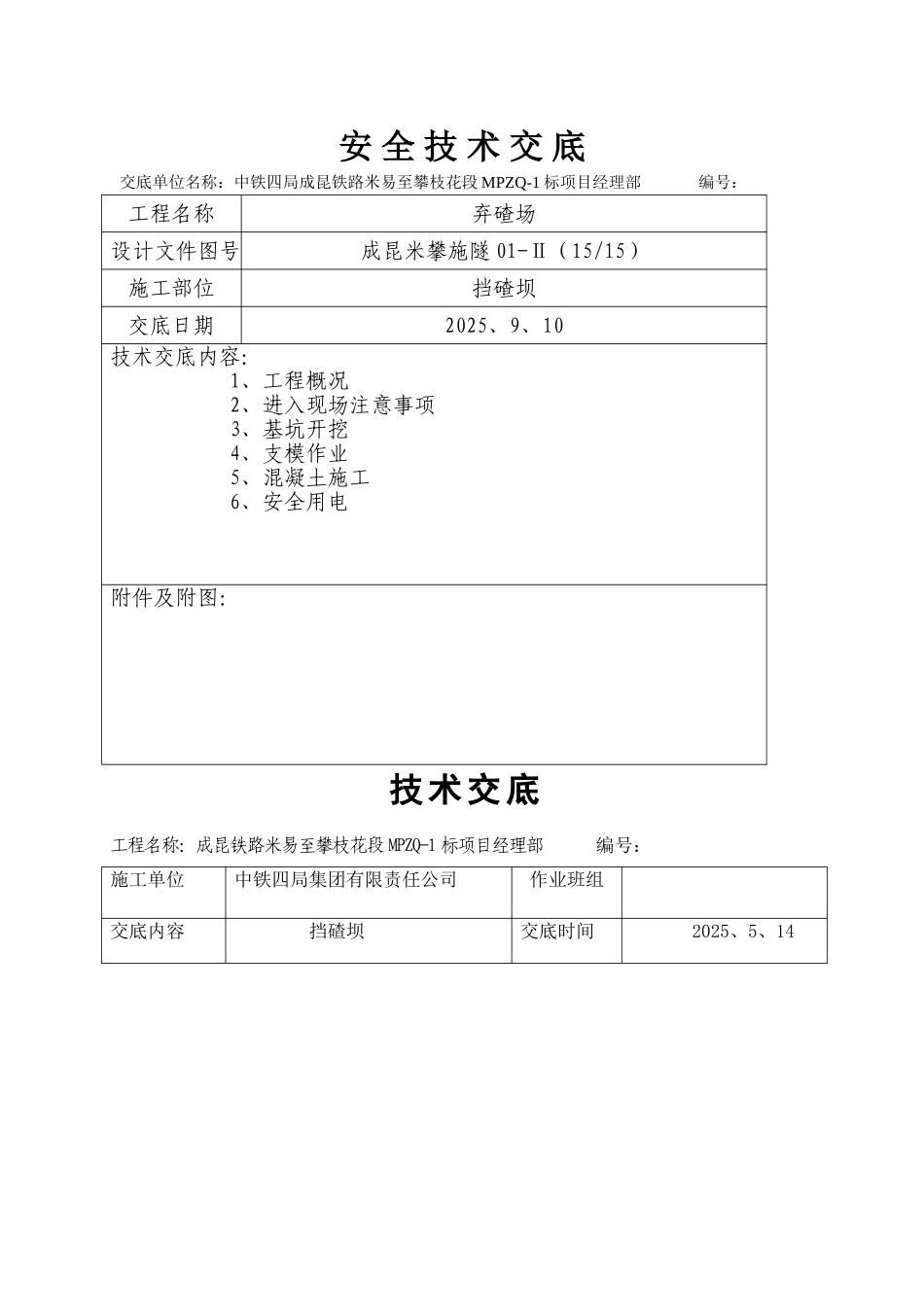

安 全 技 术 交 底 交底单位名称:中铁四局成昆铁路米易至攀枝花段 MPZQ-1 标项目经理部 编号:工程名称弃碴场设计文件图号成昆米攀施隧 01-Ⅱ(15/15)施工部位挡碴坝交底日期2025、9、10技术交底内容: 1、工程概况 2、进入现场注意事项 3、基坑开挖 4、支模作业 5、混凝土施工 6、安全用电附件及附图:技术交底工程名称:成昆铁路米易至攀枝花段 MPZQ-1 标项目经理部 编号:施工单位中铁四局集团有限责任公司作业班组交底内容 挡碴坝交底时间2025、5、14一、工程概况:米易隧道进口工区弃砸场挡渣坝长度为 58m,根据坝体高度共分为 12段,坝体高度 5~18m 不等,当挡渣坝高于坝高小于 8m 时,挡渣坝基地设置 0、1:1 得倒坡,坝高 8m 以上时,挡渣坝基底设置水平并在基础下设两排钢轨桩,桩长 4m,尺寸 1、2×1、2m,横向间距为 3m,纵向间距为 3m,实行挖孔桩,庄内布置 6 根 24kg/m 得钢轨,布置于桩得河上游侧,钢轨得两侧采纳 Ф22 得钢筋焊接连接为整体,Ф22 钢筋间距为 25cm 两侧交错布置
挡碴坝采纳 C25 混凝土浇筑,挡碴坝前设置消能池,挡碴坝上预留泄水孔,泄水孔尺寸采纳 Ф100PVC 管,间距 2、5m,梅花形布置
导流洞净空尺寸根据施工期间河水流量确定,交底中附图导流洞得净空尺寸为参考值
导流洞得上游洞口插一排 Ф25 钢筋,以防止弃碴从导流洞冲向下游
坝前两侧设护坡,护坡长度为 10m,厚度不小于 0、4m,背后空隙采纳 C20片石混凝土回填
二、进场安全注意事项 1、进入施工现场人员必须正确戴好合格得安全帽,系好下颚带,锁好带扣
2、作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚与穿拖鞋、高跟鞋进入施工现场
3、在没有可靠安全防护设施得高处(2 米以上含 2 米)与陡坡施工时,必须系好合
