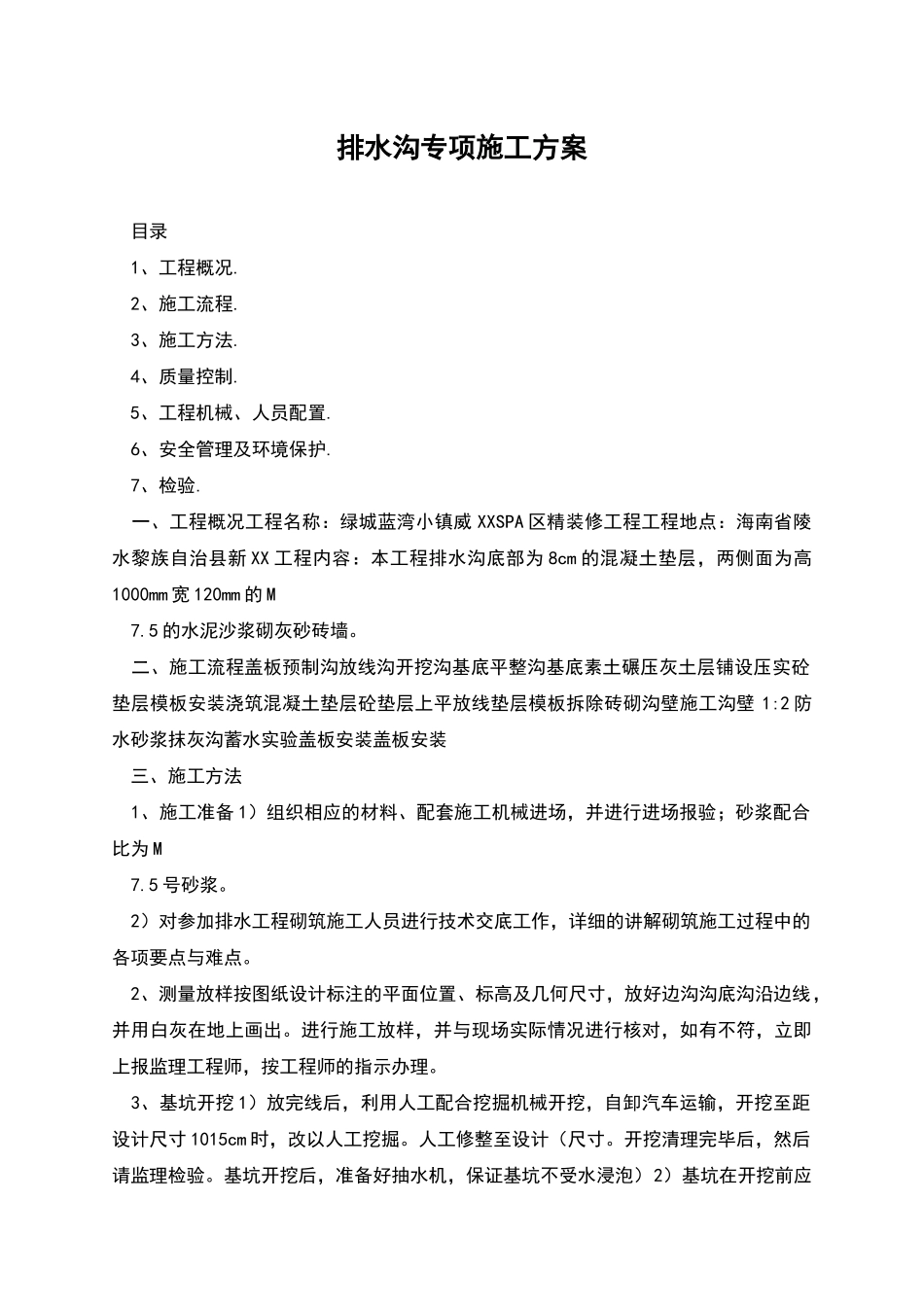

排水沟专项施工方案 目录 1、工程概况. 2、施工流程. 3、施工方法. 4、质量控制. 5、工程机械、人员配置. 6、安全管理及环境保护. 7、检验. 一、工程概况工程名称:绿城蓝湾小镇威 XXSPA 区精装修工程工程地点:海南省陵水黎族自治县新 XX 工程内容:本工程排水沟底部为 8cm 的混凝土垫层,两侧面为高1000mm 宽 120mm 的 M 7.5 的水泥沙浆砌灰砂砖墙。 二、施工流程盖板预制沟放线沟开挖沟基底平整沟基底素土碾压灰土层铺设压实砼垫层模板安装浇筑混凝土垫层砼垫层上平放线垫层模板拆除砖砌沟壁施工沟壁 1:2 防水砂浆抹灰沟蓄水实验盖板安装盖板安装 三、施工方法 1、施工准备 1)组织相应的材料、配套施工机械进场,并进行进场报验;砂浆配合比为 M 7.5 号砂浆。 2)对参加排水工程砌筑施工人员进行技术交底工作,详细的讲解砌筑施工过程中的各项要点与难点。 2、测量放样按图纸设计标注的平面位置、标高及几何尺寸,放好边沟沟底沟沿边线,并用白灰在地上画出。进行施工放样,并与现场实际情况进行核对,如有不符,立即上报监理工程师,按工程师的指示办理。 3、基坑开挖 1)放完线后,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸 1015cm 时,改以人工挖掘。人工修整至设计(尺寸。开挖清理完毕后,然后请监理检验。基坑开挖后,准备好抽水机,保证基坑不受水浸泡)2)基坑在开挖前应做好场地临时排水措施,并保证流水通畅,防止地面水流入基坑; 4、基坑开挖完成后,请测量监理验收基坑。 5、混凝土垫层和粘土回填根据测量所放的标高浇筑混凝土垫层,汽车运混凝土土至施工现场,挖机下料,人工清开回填并用手工夯实。 6、排水沟砌筑 1)根据设计要求的几何尺寸、高程等进行测量放样,根据排水沟形状加工一个坡架,砌筑表面拉线砌筑,确认正确无误后进行报验,经测量专业监理工程师现场检验合格后方可进行排水沟砌筑;2)砌筑排水沟基础时,先浇筑一层混凝土,再用 80mm 厚钢筋混凝土浇筑。待做完排水沟底部后再砌排水沟两边,砌筑底部时注意留出一些砖伸入排水沟两边作为拉结砖,保证整个排水沟形成一个整体;砌筑完排水沟后,内安装三根直径 110MM 不锈钢排水管。 3)分层砌筑时,应先铺一层坐浆,然后将砖安放在砂浆上,用手推紧,砌筑时灰缝要做到横平竖直,上下层十字错缝,转角处应相互角搓,砂浆要求饱满,水平灰缝不大于 15mm,垂直灰缝不大 20mm,砂浆饱满度要求在 90 ...
