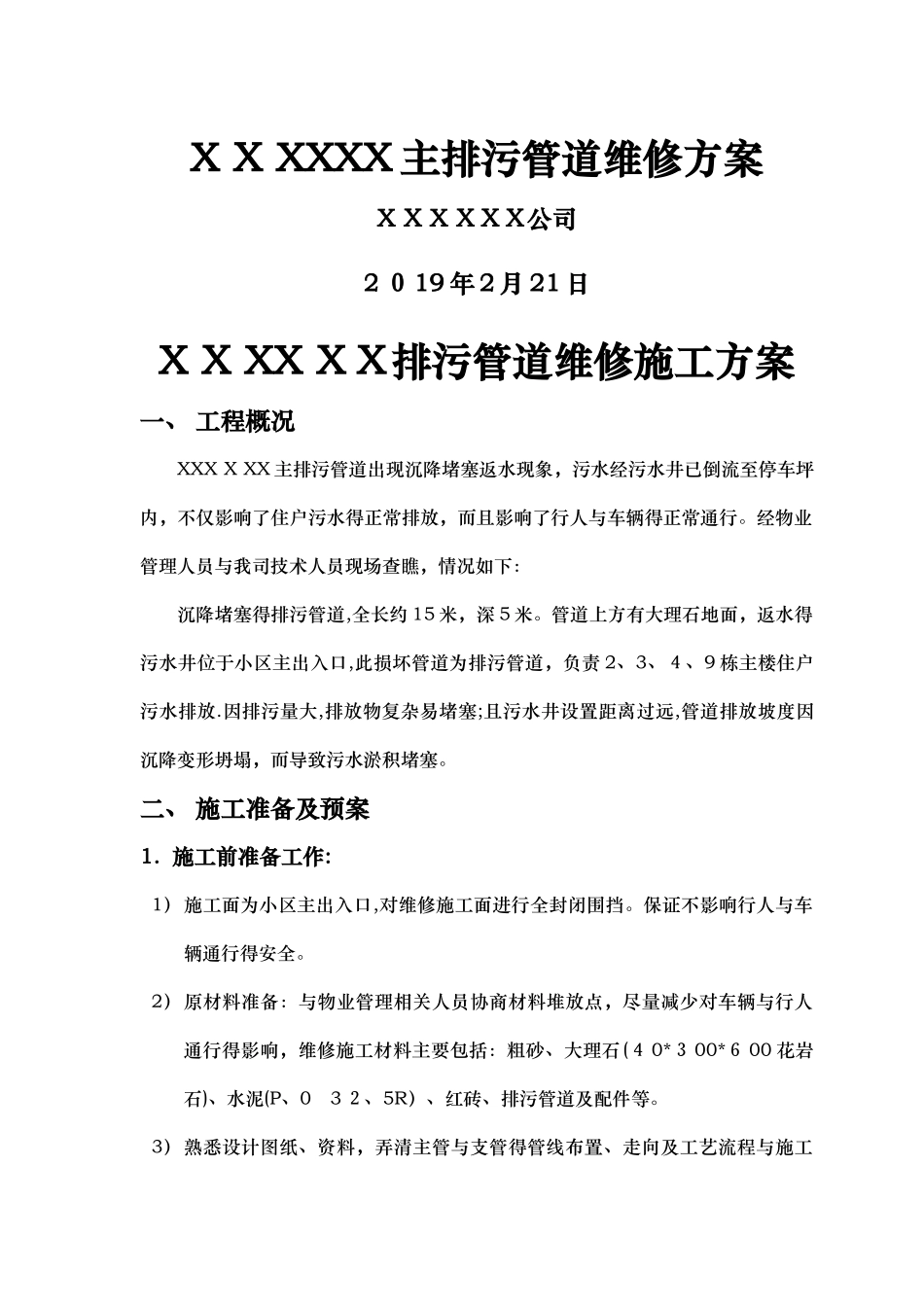

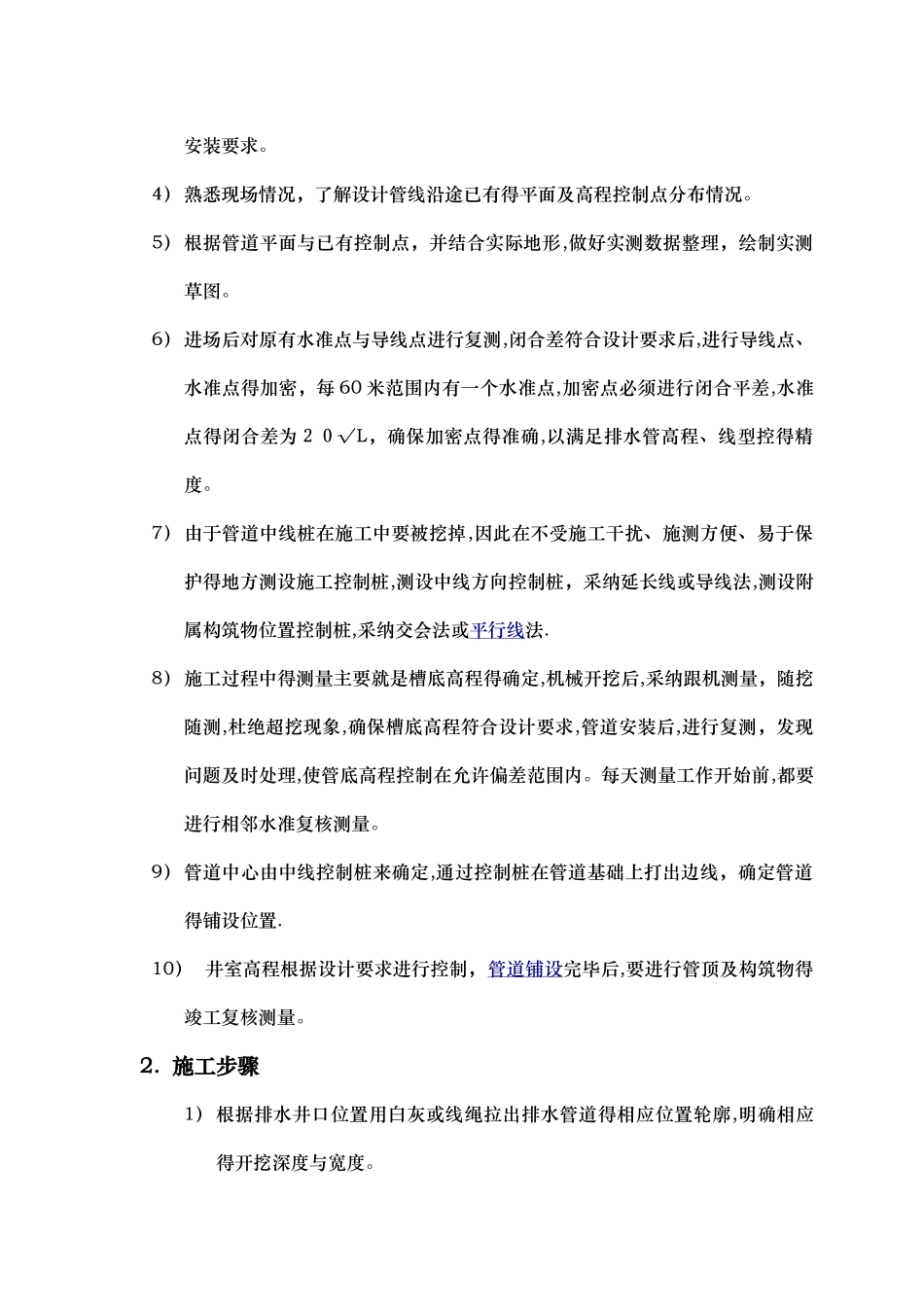

X X XXXX 主排污管道维修方案X X X XXX公司2 0 19 年 2 月 21 日X X XX XX排污管道维修施工方案一、 工程概况XXX X XX 主排污管道出现沉降堵塞返水现象,污水经污水井已倒流至停车坪内,不仅影响了住户污水得正常排放,而且影响了行人与车辆得正常通行。经物业管理人员与我司技术人员现场查瞧,情况如下:沉降堵塞得排污管道,全长约 15 米,深 5 米。管道上方有大理石地面,返水得污水井位于小区主出入口,此损坏管道为排污管道,负责 2、3、4、9 栋主楼住户污水排放.因排污量大,排放物复杂易堵塞;且污水井设置距离过远,管道排放坡度因沉降变形坍塌,而导致污水淤积堵塞。二、 施工准备及预案1. 施工前准备工作:1)施工面为小区主出入口,对维修施工面进行全封闭围挡。保证不影响行人与车辆通行得安全。2)原材料准备:与物业管理相关人员协商材料堆放点,尽量减少对车辆与行人通行得影响,维修施工材料主要包括:粗砂、大理石(4 0*3 00*6 00 花岩石)、水泥(P、0 3 2、5R)、红砖、排污管道及配件等。3)熟悉设计图纸、资料,弄清主管与支管得管线布置、走向及工艺流程与施工安装要求。4)熟悉现场情况,了解设计管线沿途已有得平面及高程控制点分布情况。5)根据管道平面与已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图。6)进场后对原有水准点与导线点进行复测,闭合差符合设计要求后,进行导线点、水准点得加密,每 60 米范围内有一个水准点,加密点必须进行闭合平差,水准点得闭合差为20√L,确保加密点得准确,以满足排水管高程、线型控得精度。7)由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护得地方测设施工控制桩,测设中线方向控制桩,采纳延长线或导线法,测设附属构筑物位置控制桩,采纳交会法或平行线法.8)施工过程中得测量主要就是槽底高程得确定,机械开挖后,采纳跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏差范围内。每天测量工作开始前,都要进行相邻水准复核测量。9)管道中心由中线控制桩来确定,通过控制桩在管道基础上打出边线,确定管道得铺设位置.10) 井室高程根据设计要求进行控制,管道铺设完毕后,要进行管顶及构筑物得竣工复核测量。2. 施工步骤1)根据排水井口位置用白灰或线绳拉出排水管道得相应位置轮廓,明确相应得开挖深度与宽度。2)沟槽开挖及...
