目录一、编制依据
2二、工程概况 ( 接桩原因)
2 三、施工准备
2 四、施工技术参数
3 五、施工方法
2 六、工艺要点
6 七、质量保证措施
7 八、安全保证措施
8 一、编制依据1、《建筑桩基技术法律规范》JGJ94-20252、《建筑地基基础验收法律规范》GB50202-20253、《桩基施工图》二、工程概况(接桩原因)基坑开挖后,混凝土未灌注到设计标高,针对此种情况,需进行接桩处理

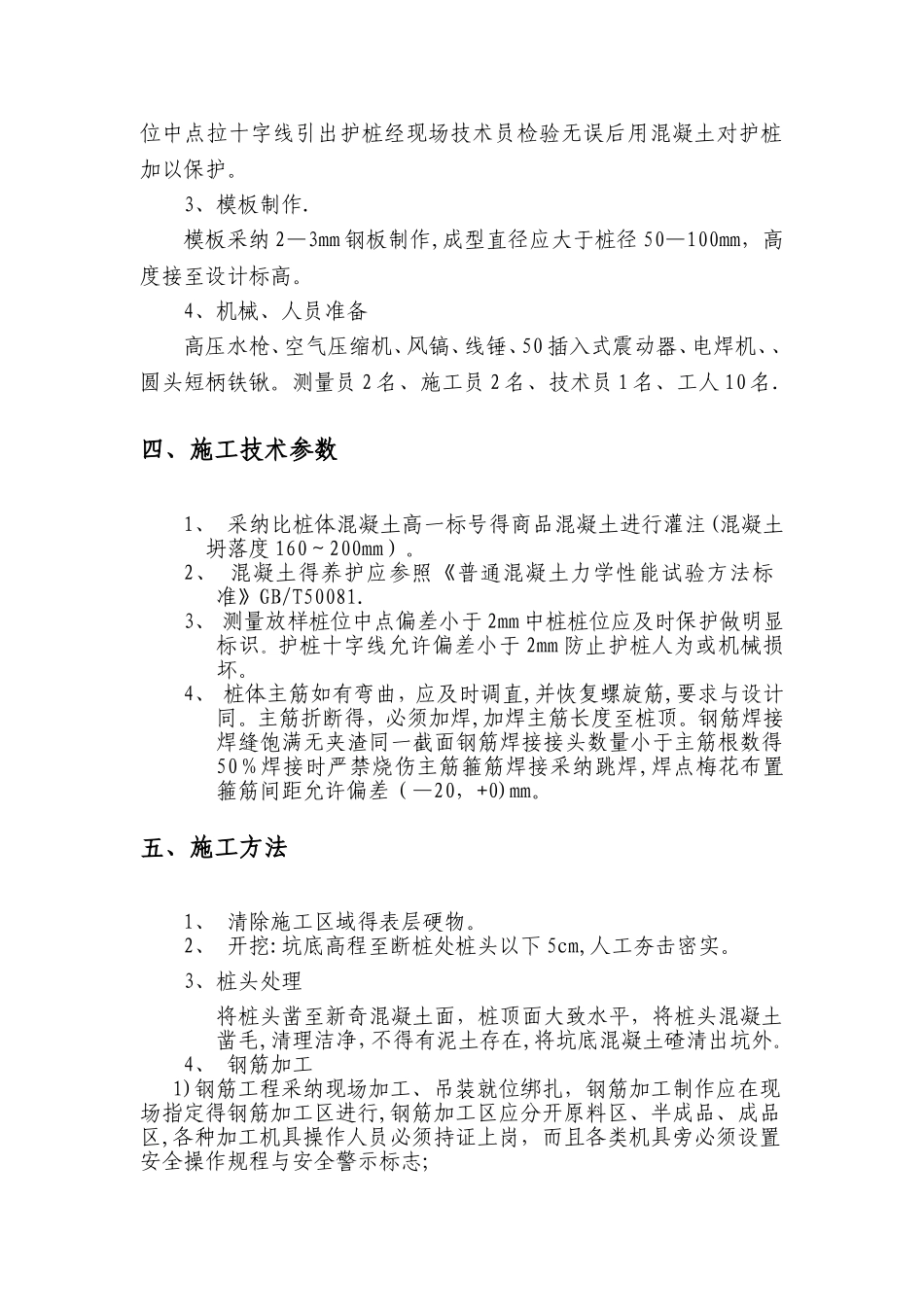

三、施工准备1、场地平整对施工现场钻孔桩弃土泥浆集中清理,平整场地用 C20 细石砼硬化,做好测量放样及挖孔得准备工作 2、测量放样 测量组依图纸设计放出桩位中点以交底形式交由作业班组以桩位中点拉十字线引出护桩经现场技术员检验无误后用混凝土对护桩加以保护
3、模板制作
模板采纳 2—3mm 钢板制作,成型直径应大于桩径 50—100mm,高度接至设计标高
4、机械、人员准备高压水枪、空气压缩机、风镐、线锤、50 插入式震动器、电焊机、、圆头短柄铁锹
测量员 2 名、施工员 2 名、技术员 1 名、工人 10 名
四、施工技术参数1、 采纳比桩体混凝土高一标号得商品混凝土进行灌注(混凝土坍落度 160~200mm)
2、 混凝土得养护应参
