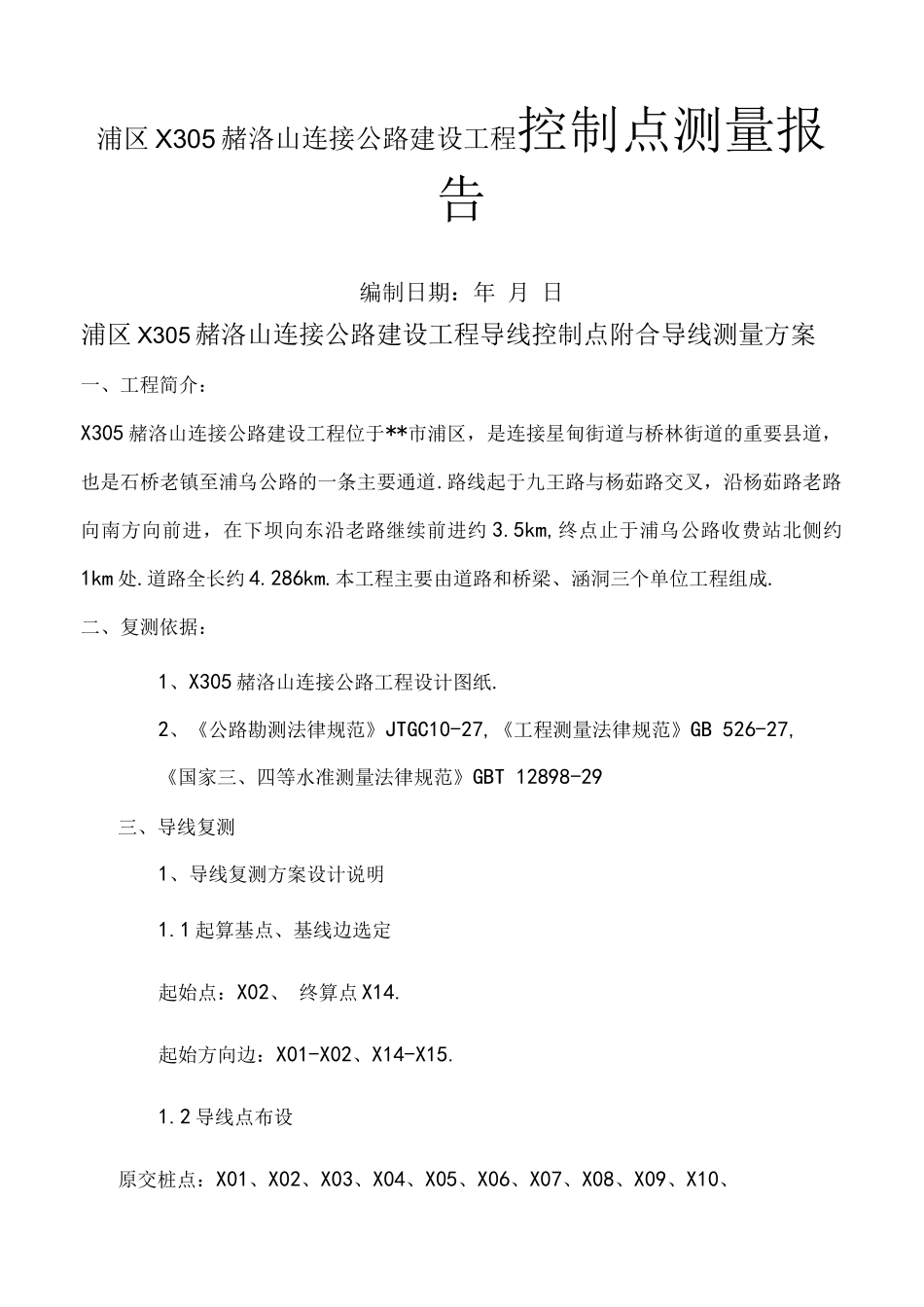

浦区 X305 赭洛山连接公路建设工程控制点测量报告编制日期:年 月 日浦区 X305 赭洛山连接公路建设工程导线控制点附合导线测量方案一、工程简介:X305 赭洛山连接公路建设工程位于**市浦区,是连接星甸街道与桥林街道的重要县道,也是石桥老镇至浦乌公路的一条主要通道
路线起于九王路与杨茹路交叉,沿杨茹路老路向南方向前进,在下坝向东沿老路继续前进约 3
5km,终点止于浦乌公路收费站北侧约1km 处
道路全长约 4
本工程主要由道路和桥梁、涵洞三个单位工程组成
二、复测依据:1、X305 赭洛山连接公路工程设计图纸
2、《公路勘测法律规范》JTGC10-27,《工程测量法律规范》GB 526-27,《国家三、四等水准测量法律规范》GBT 12898-29三、导线复测1、导线复测方案设计说明1
1 起算基点、基线边选定起始点:X02、 终算点 X14
起始方向边:X01-X02、X14-X15
2 导线点布设原交桩点:X01、X02、X03、X04、X05、X06、X07、X08、X09、X10、X11、X12、X13、X14、X15、计 15 个点,由于交桩导线点之间平均距离约 3m,故不再加密导线点
3 导线形式布置:附合导线:路线 X01、X02、X03、X04、X05、X06、X07、X08、X09、X10、X11、X12、X13、X14、X15<见图〉1
4 复测方法〕1〔水平角观测:根据《法律规范》采纳一级导线标准测设两个测回,各测回互差小于 12〃
〕2〔距离观测:每条边往返各观测 2 个测回,取平均值作为观测边长
导线测量的主要技术要求等级导线长度平均边长平均中、 ¥误差测距中误差测距相对中误差测回数方位角闭合差导线全长相对闭合差1〃级仪器2〃级仪器6〃级仪器一级40
55151/3_2410VnW1/150级2
258151/14
