搅拌站安装方案 一、安装前准备工作 ●熟悉图纸及关于技术要求; ●依照装箱单对搅拌设备全部部件和联接件进行清点,并分类整理排列,去除设备上积尘及杂物; ●检验设备在运输状态损坏情况,如有损坏或丢失,应予修复及补给; ●设备安装需起重量>25t、起吊高度为 20m 以上起重机和 8t 起重机各一台,熟练起重工 2-4 名,辅助工人 3-5 名; ●依照地基图和现场情况作好平面布置,然后按地基图要求施工,要确保相对位置尺寸准确无误,并用水平仪校准基础平面
主机和水泥仓基础应同时施工
为确保设备有良好接地,施工时应预埋接地极,接地电阻小于 4 欧姆
二、安装注意事项 ● 在起重能力允许前提下,尽可能扩大地面组合件一起吊装; ● 安装前各构件必须清点编号,吊装时应有专员负责指挥,以防吊错返工,并确保吊装安全; ● 安装时,应随时检验安装尺寸,及时纠正偏差; ● 安装完成后,对表面油漆损伤,应补漆
● 全部安装人员必须配戴安全帽、安全带
● 非安装人员不得进入施工场地现场
三、机械安装 (一)主机架安装 1、将搅拌层大梁用螺栓及联接板联为一体,用 8t 吊车将搅拌层大梁吊起,然后旋转 180º,使搅拌层大梁下平面朝上
用 8t 吊车分别将下支腿吊起,用螺栓与搅拌层大梁联为一体,将搅拌层大梁与四根立柱在地面联接好,将拢料斗吊装于搅拌层大梁下用螺栓联为一体,然后旋转 180º,使立柱朝下,用大吊车吊装于地基 1 上,用地脚螺栓固定好

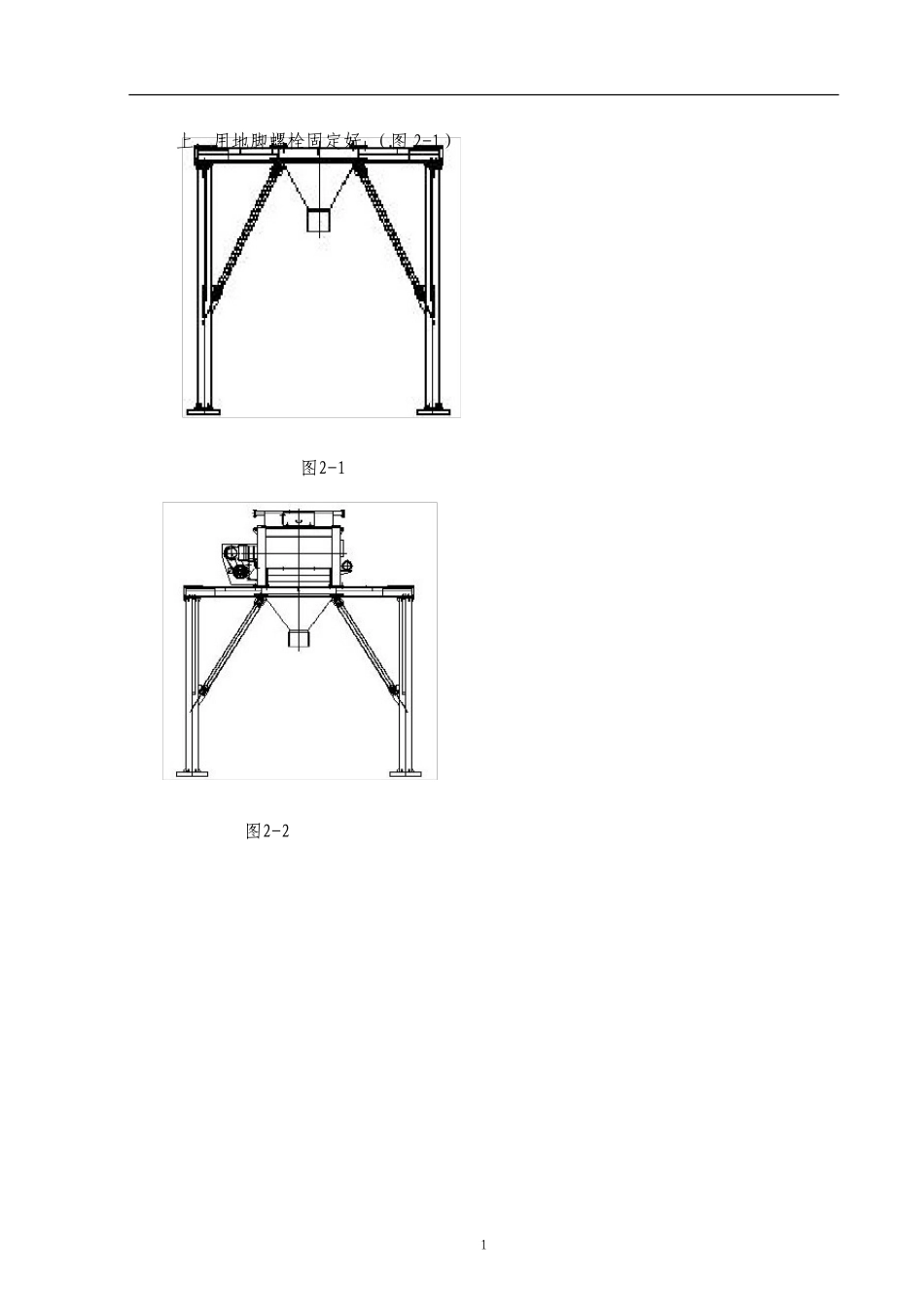

(图 2-1) 图2-1 图2-2 2、将搅拌主机吊装在大梁上用螺栓连接好
(图2-2) 3、吊装称量层,用螺栓将称量层联为一体,将称量层与搅拌层立柱在地面联接好,然后旋转180º,使立柱朝下,用大吊车吊起固定于搅拌层大梁上
(图2-3) 图 2-3 4、将门平台、搅拌层梯用螺栓连接好;之后将搅拌层卸水泵、卸水管、粉料管等各附件用螺栓连接好
