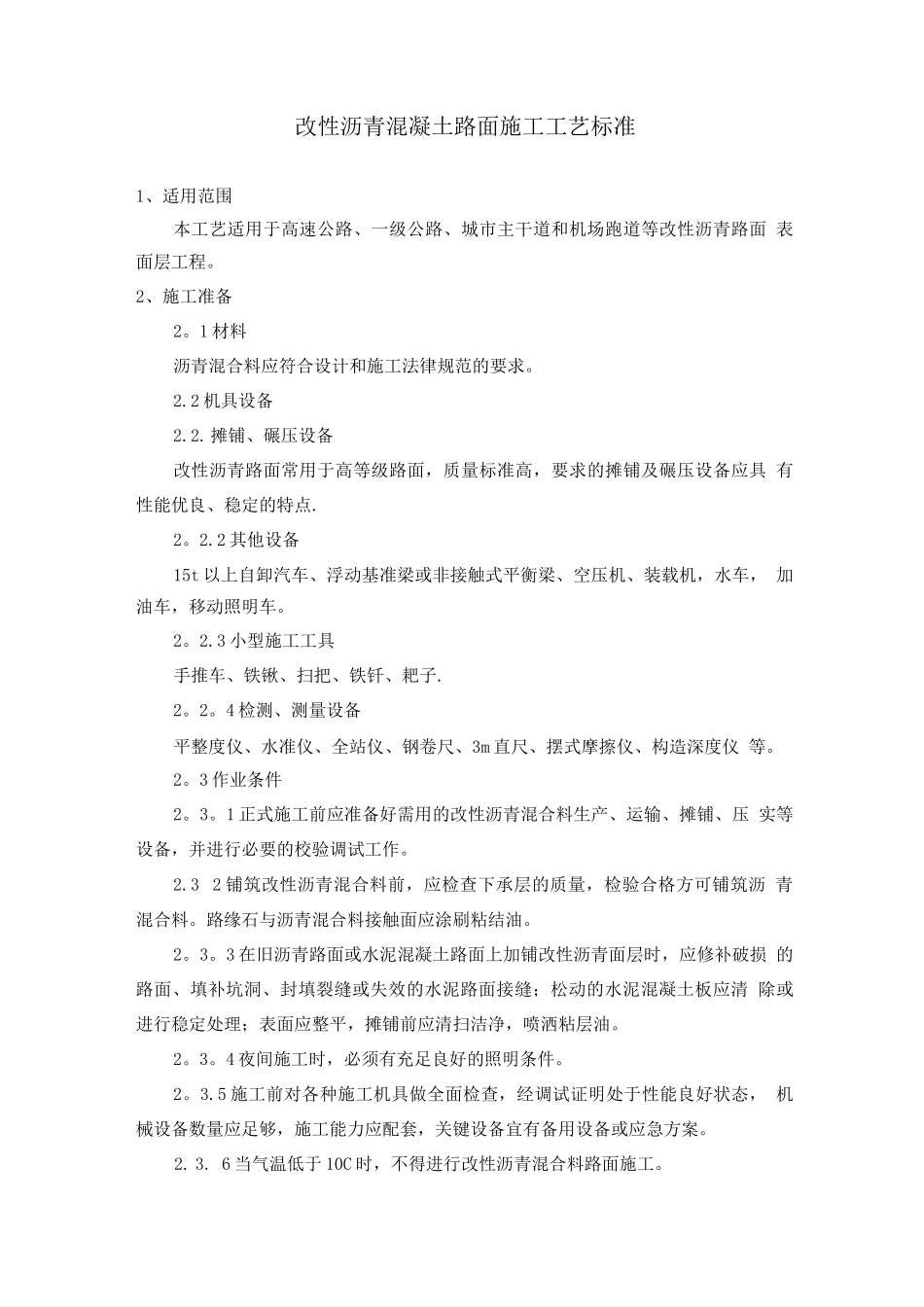

改性沥青混凝土路面施工工艺标准1、适用范围本工艺适用于高速公路、一级公路、城市主干道和机场跑道等改性沥青路面 表面层工程
2、施工准备2
1 材料沥青混合料应符合设计和施工法律规范的要求
2 机具设备2
摊铺、碾压设备改性沥青路面常用于高等级路面,质量标准高,要求的摊铺及碾压设备应具 有性能优良、稳定的特点
2 其他设备15t 以上自卸汽车、浮动基准梁或非接触式平衡梁、空压机、装载机,水车, 加油车,移动照明车
3 小型施工工具手推车、铁锹、扫把、铁钎、耙子
4 检测、测量设备平整度仪、水准仪、全站仪、钢卷尺、3m 直尺、摆式摩擦仪、构造深度仪 等
3 作业条件2
1 正式施工前应准备好需用的改性沥青混合料生产、运输、摊铺、压 实等设备,并进行必要的校验调试工作
3 2 铺筑改性沥青混合料前,应检查下承层的质量,检验合格方可铺筑沥 青混合料
路缘石与沥青混合料接触面应涂刷粘结油
3 在旧沥青路面或水泥混凝土路面上加铺改性沥青面层时,应修补破损 的路面、填补坑洞、封填裂缝或失效的水泥路面接缝;松动的水泥混凝土板应清 除或进行稳定处理;表面应整平,摊铺前应清扫洁净,喷洒粘层油
4 夜间施工时,必须有充足良好的照明条件
5 施工前对各种施工机具做全面检查,经调试证明处于性能良好状态, 机械设备数量应足够,施工能力应配套,关键设备宜有备用设备或应急方案
6 当气温低于 10C 时,不得进行改性沥青混合料路面施工

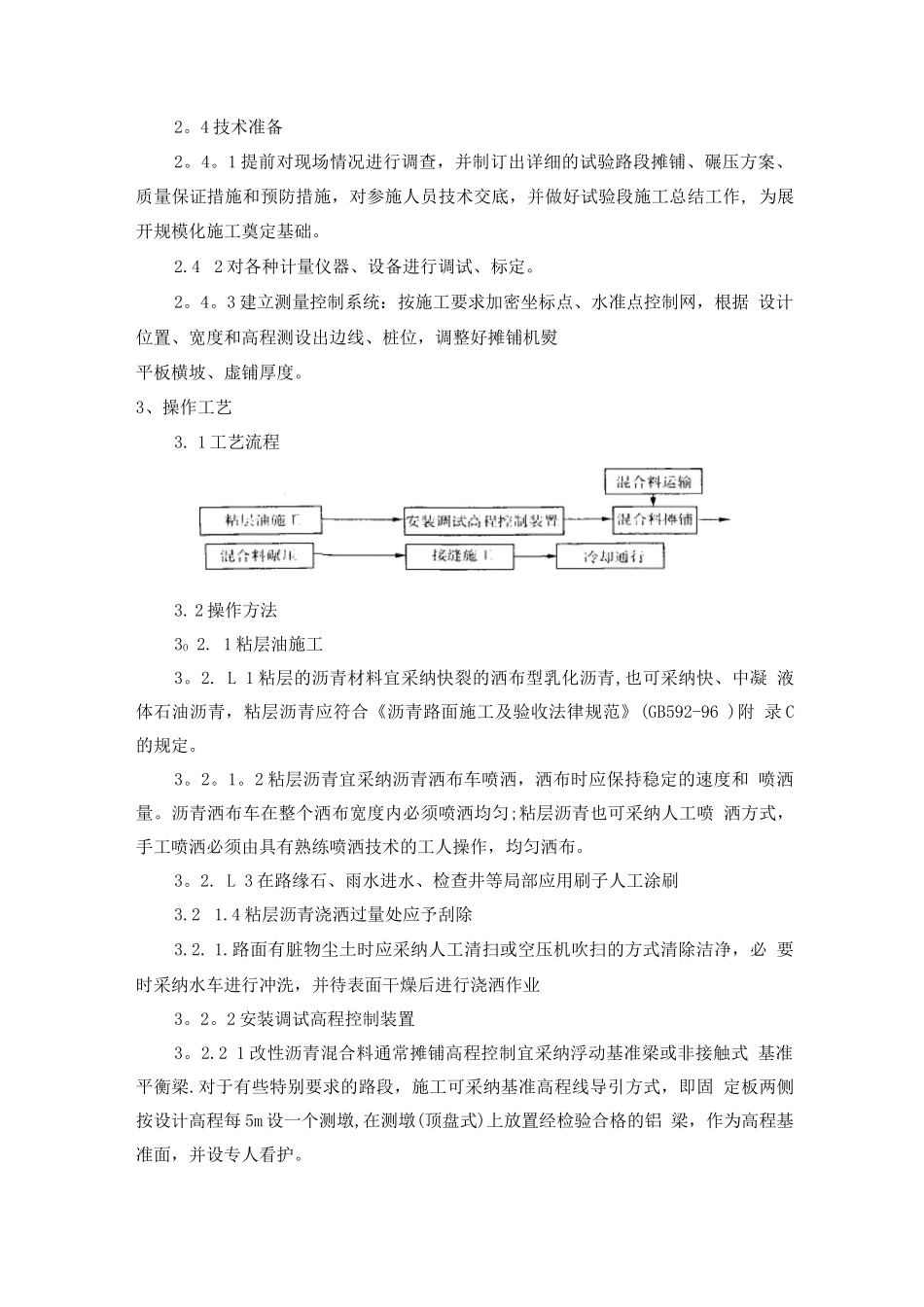

4 技术准备2
1 提前对现场情况进行调查,并制订出详细的试验路段摊铺、碾压方案、 质量保证措施和预防措施,对参施人员技术交底,并做好试验段施工总结工作, 为展开规模化施工奠定基础
4 2 对各种计量仪器、设备进行调试、标定
3 建立测量控制系统:按施工要求加密坐标点、水准点
