易门南屯湖生态旅游园工程 2 号地块文化石施工方案编制:审核:批准:云南华升建筑工程有限公司2025 年 5 月 30 日一、工程概况二、施工准备三、施工工艺四、质量标准五、应注意质量问题六、安全防护措施七、成品保护措施一、工程概况建设单位:易门力达房地产开发有限公司监理单位:云南华科工程监理有限公司施工单位:云南华升建筑工程有限公司勘察单位:云南省城乡规划设计讨论院设计单位:广东建筑艺术设计院有限公司本工程位于易门南屯湖龙泉镇南屯湖旁,总建筑面积为 25860
45 平方,框架结构、剪力墙结构
其中商铺 3 层,别墅 4 层,花园洋房 6+1层

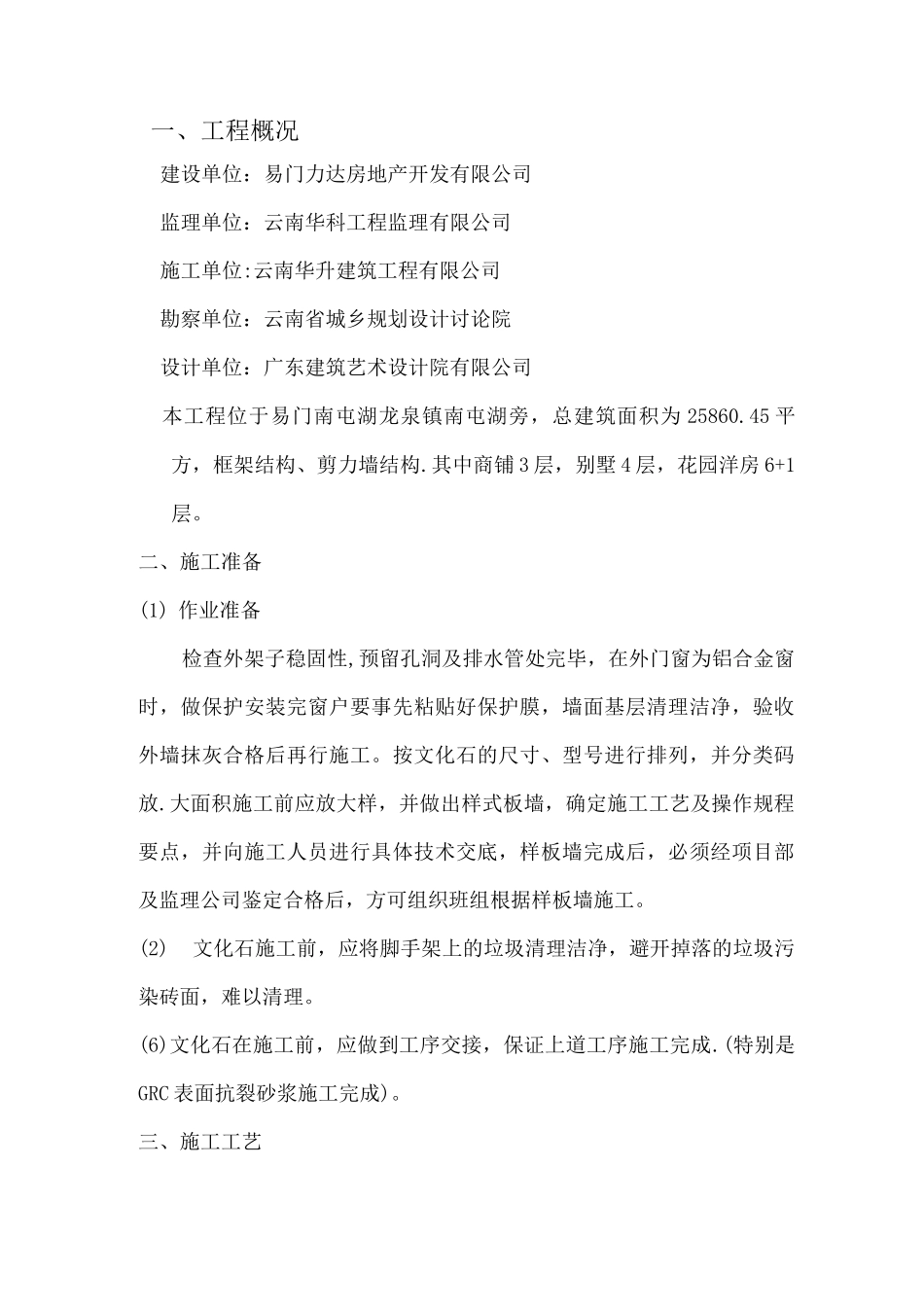

二、施工准备(1) 作业准备检查外架子稳固性,预留孔洞及排水管处完毕,在外门窗为铝合金窗时,做保护安装完窗户要事先粘贴好保护膜,墙面基层清理洁净,验收外墙抹灰合格后再行施工
按文化石的尺寸、型号进行排列,并分类码放
大面积施工前应放大样,并做出样式板墙,确定施工工艺及操作规程要点,并向施工人员进行具体技术交底,样板墙完成后,必须经项目部及监理公司鉴定合格后,方可组织班组根据样板墙施工
(2)文化石施工前,应将脚手架上的垃圾清理洁净,避开掉落的垃圾污染砖面,难以清理
(6)文化石在施工前,应做到工序交接,保证上道工序施工完成
(特别是GRC 表面抗裂砂浆施工完成)
三、施工工艺1、工艺流程:基层清理 T 放线 T 拌粘贴料 T 排砖 T 镶贴文化石-专用勾缝剂勾缝 T 养护 T检查验收
2、施工工艺:ID 基层清理:外墙保温抗裂砂浆基层清理洁净;粘贴前墙体和文化石务必保证一定湿度,太干燥的强体一定要喷水,太干燥的文化石石一定要湿润
(2)放线:根据效果图设计要求先放出窗两侧、上的窗边 1mm 线
窗两侧竖向线上下层必须垂直
文化石粘贴线按每层起步线每 4mm 弹出一道水平线,依次划分
在露台、阳台处墙体粘贴文化石需在露台、阳台面上来
