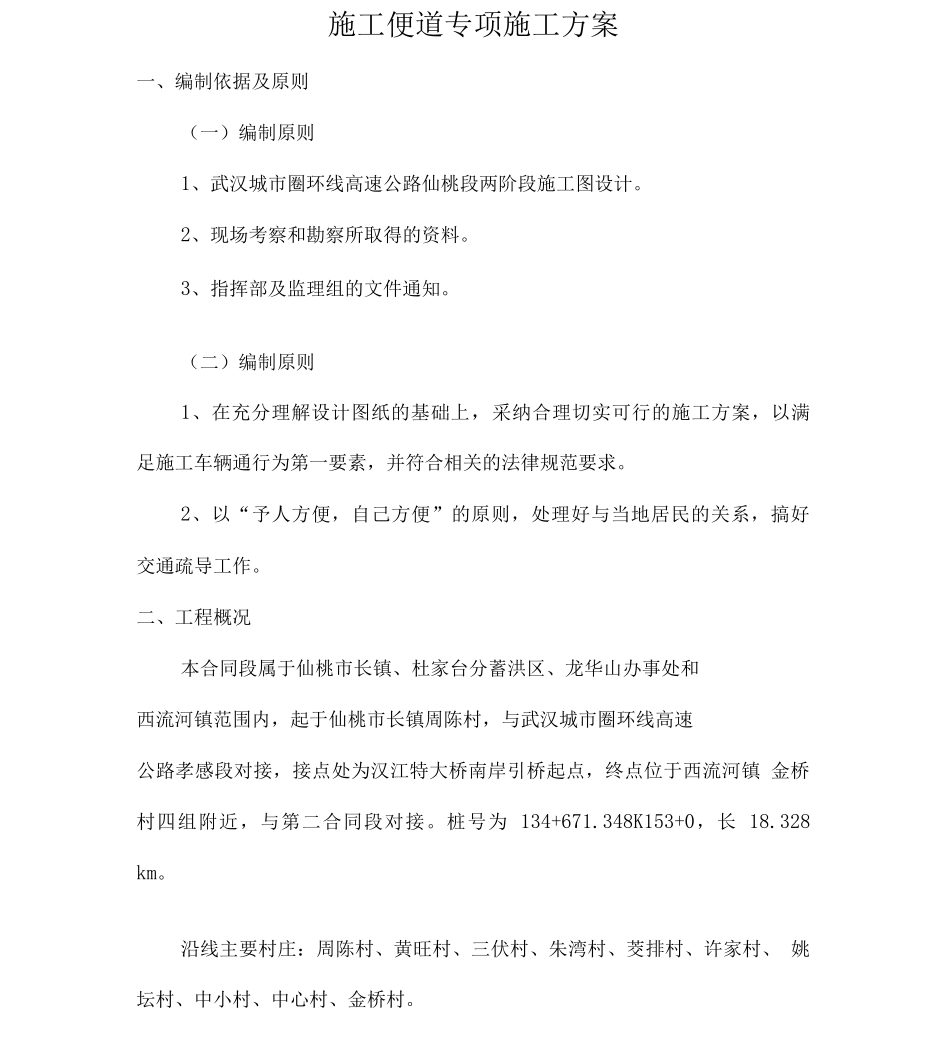

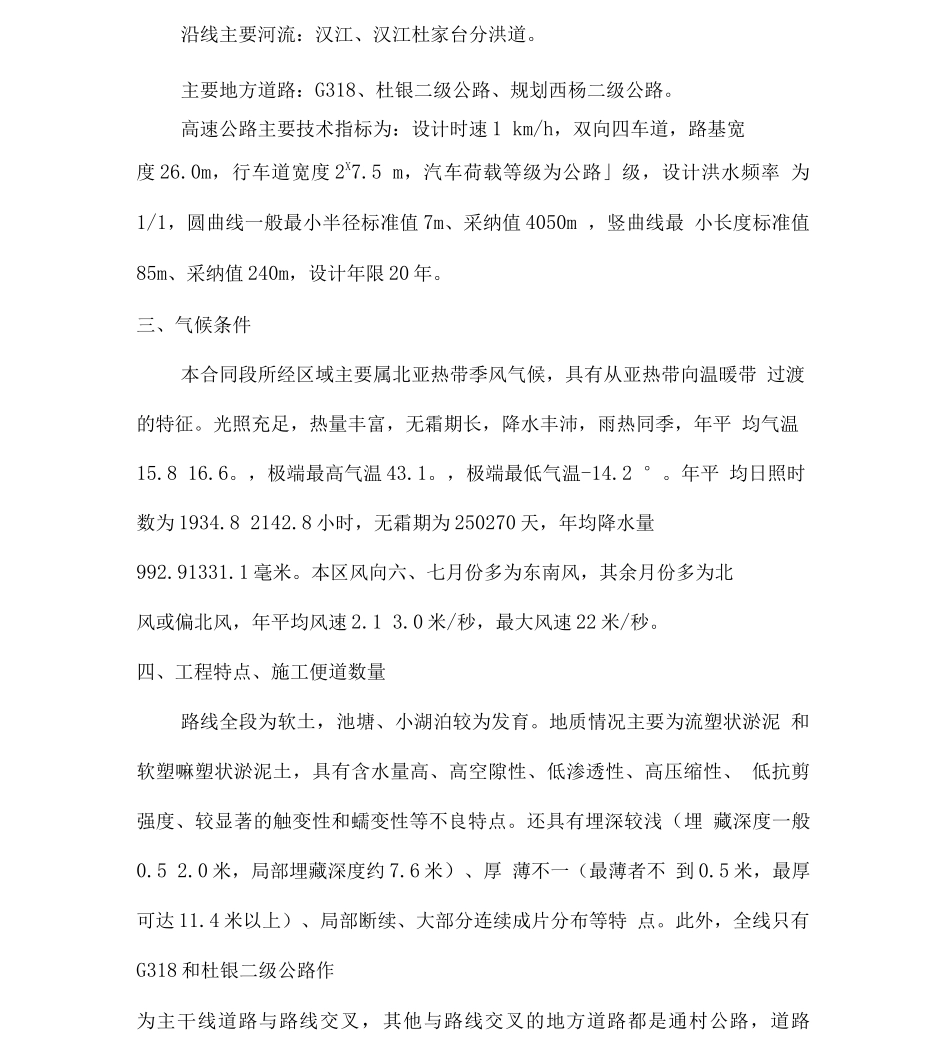

武汉城市圈环线高速公路仙桃段第一合同段施工便道专项施工方案中交一公局湖北仙洪项目经理部2025.2施工便道专项施工方案一、编制依据及原则(一)编制原则1、武汉城市圈环线高速公路仙桃段两阶段施工图设计。2、现场考察和勘察所取得的资料。3、指挥部及监理组的文件通知。(二)编制原则1、在充分理解设计图纸的基础上,采纳合理切实可行的施工方案,以满 足施工车辆通行为第一要素,并符合相关的法律规范要求。2、以“予人方便,自己方便”的原则,处理好与当地居民的关系,搞好 交通疏导工作。二、工程概况本合同段属于仙桃市长镇、杜家台分蓄洪区、龙华山办事处和西流河镇范围内,起于仙桃市长镇周陈村,与武汉城市圈环线高速公路孝感段对接,接点处为汉江特大桥南岸引桥起点,终点位于西流河镇 金桥村四组附近,与第二合同段对接。桩号为 134+671.348K153+0,长 18.328 km。沿线主要村庄:周陈村、黄旺村、三伏村、朱湾村、茭排村、许家村、 姚坛村、中小村、中心村、金桥村。沿线主要河流:汉江、汉江杜家台分洪道。主要地方道路:G318、杜银二级公路、规划西杨二级公路。高速公路主要技术指标为:设计时速 1 km/h,双向四车道,路基宽度 26.0m,行车道宽度 2X7.5 m,汽车荷载等级为公路」级,设计洪水频率 为1/1,圆曲线一般最小半径标准值 7m、采纳值 4050m ,竖曲线最 小长度标准值85m、采纳值 240m,设计年限 20 年。三、气候条件本合同段所经区域主要属北亚热带季风气候,具有从亚热带向温暖带 过渡的特征。光照充足,热量丰富,无霜期长,降水丰沛,雨热同季,年平 均气温15.8 16.6。,极端最高气温 43.1。,极端最低气温-14.2 °。年平 均日照时数为 1934.8 2142.8 小时,无霜期为 250270 天,年均降水量992.91331.1 毫米。本区风向六、七月份多为东南风,其余月份多为北风或偏北风,年平均风速 2.1 3.0 米/秒,最大风速 22 米/秒。四、工程特点、施工便道数量路线全段为软土,池塘、小湖泊较为发育。地质情况主要为流塑状淤泥 和软塑嘛塑状淤泥土,具有含水量高、高空隙性、低渗透性、高压缩性、 低抗剪强度、较显著的触变性和蠕变性等不良特点。还具有埋深较浅(埋 藏深度一般0.5 2.0 米,局部埋藏深度约 7.6 米)、厚 薄不一(最薄者不 到 0.5 米,最厚可达 11.4 米以上)、局部断续、大部分连续成片分布等特 点。此外,全线只有G318 和杜银二级公路作为主干线道路与路线交叉...
