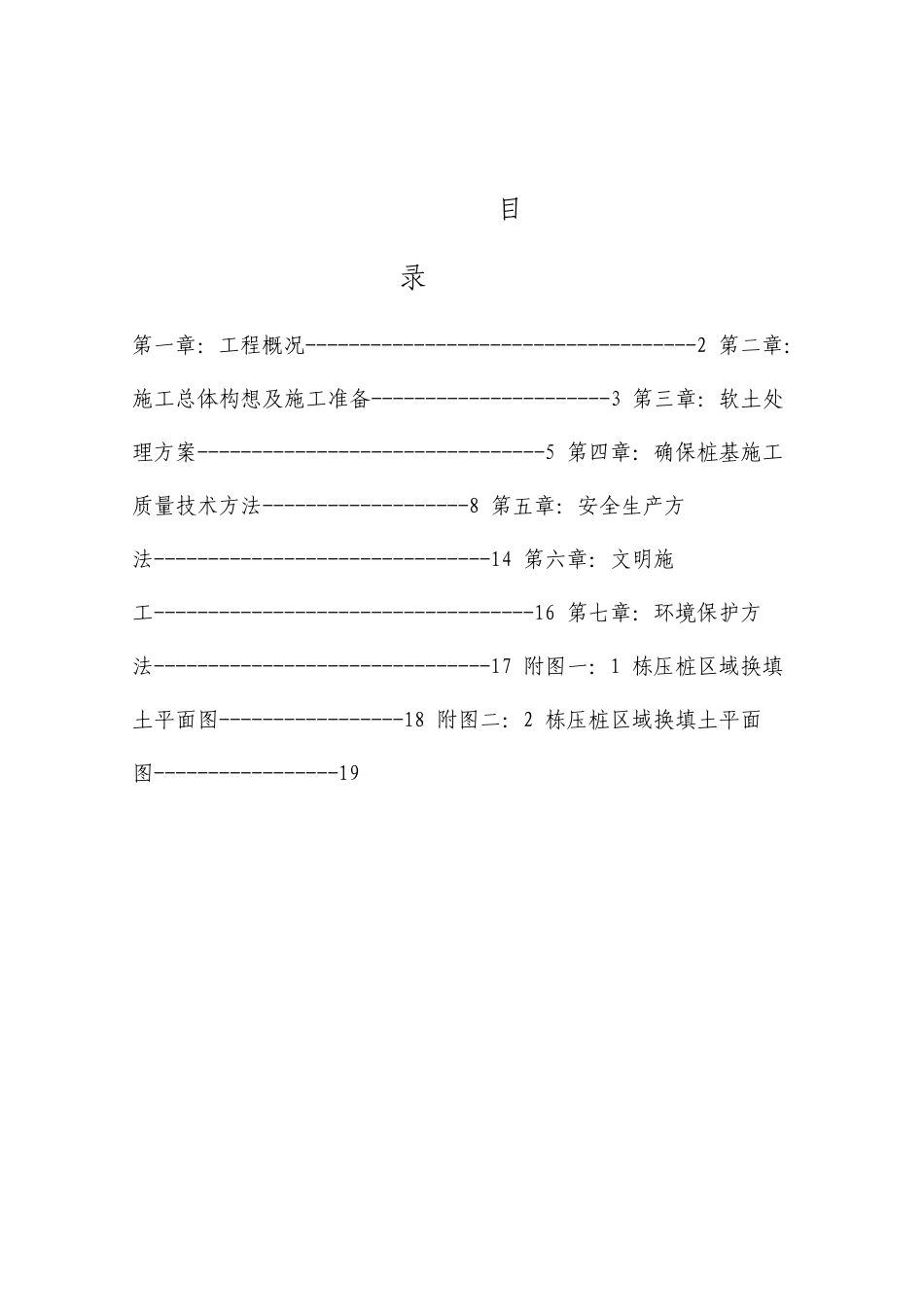

目 录 第一章:工程概况------------------------------------2 第二章:施工总体构想及施工准备----------------------3 第三章:软土处理方案--------------------------------5 第四章:确保桩基施工质量技术方法-------------------8 第五章:安全生产方法-------------------------------14 第六章:文明施工-----------------------------------16 第七章:环境保护方法-------------------------------17 附图一:1 栋压桩区域换填土平面图-----------------18 附图二:2 栋压桩区域换填土平面图-----------------19 第一章 工程概况 1

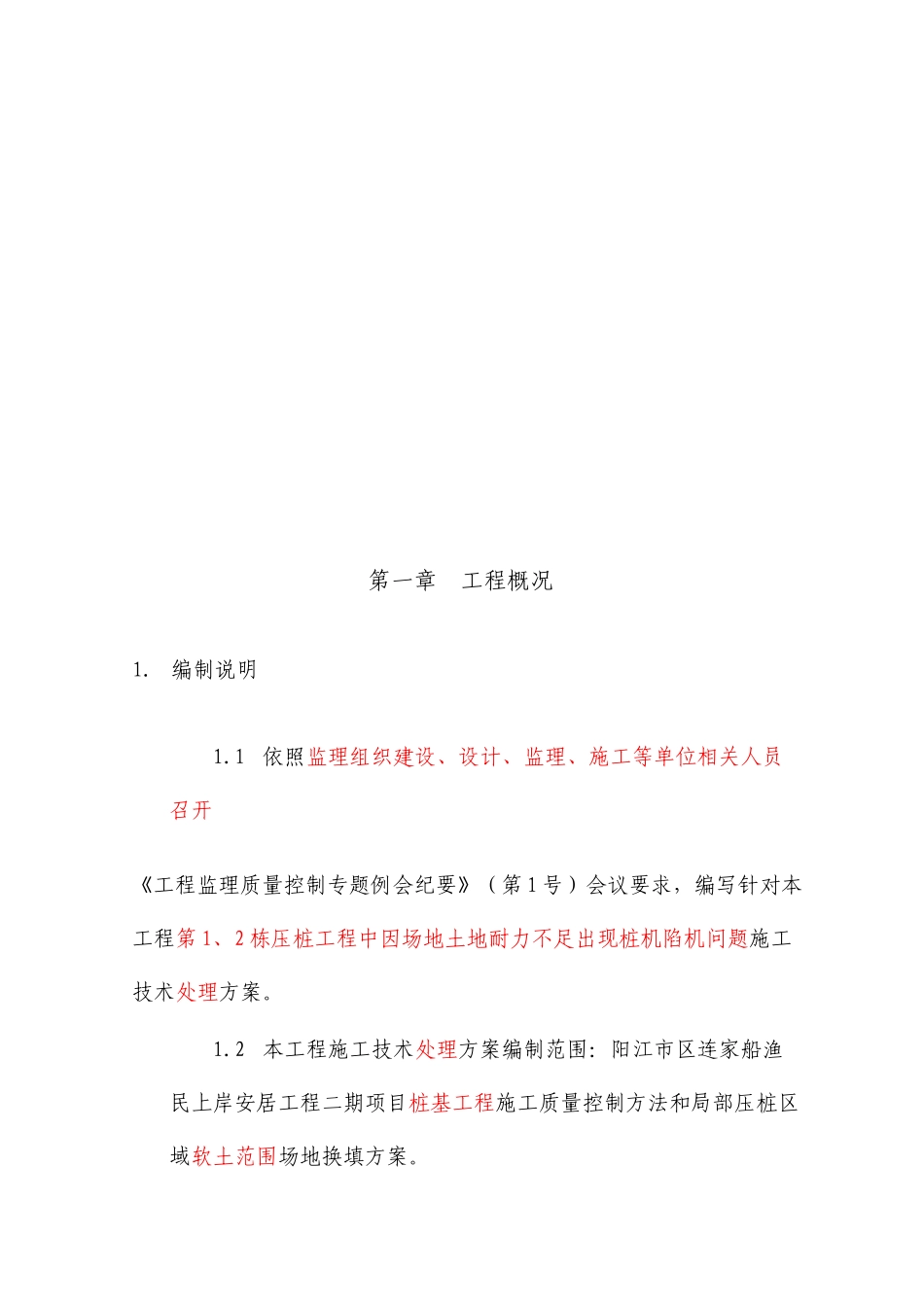

编制说明 1
1 依照监理组织建设、设计、监理、施工等单位相关人员召开《工程监理质量控制专题例会纪要》(第 1 号)会议要求,编写针对本工程第 1、2 栋压桩工程中因场地土地耐力不足出现桩机陷机问题施工技术处理方案
2 本工程施工技术处理方案编制范围:阳江市区连家船渔民上岸安居工程二期项目桩基工程施工质量控制方法和局部压桩区域软土范围场地换填方案

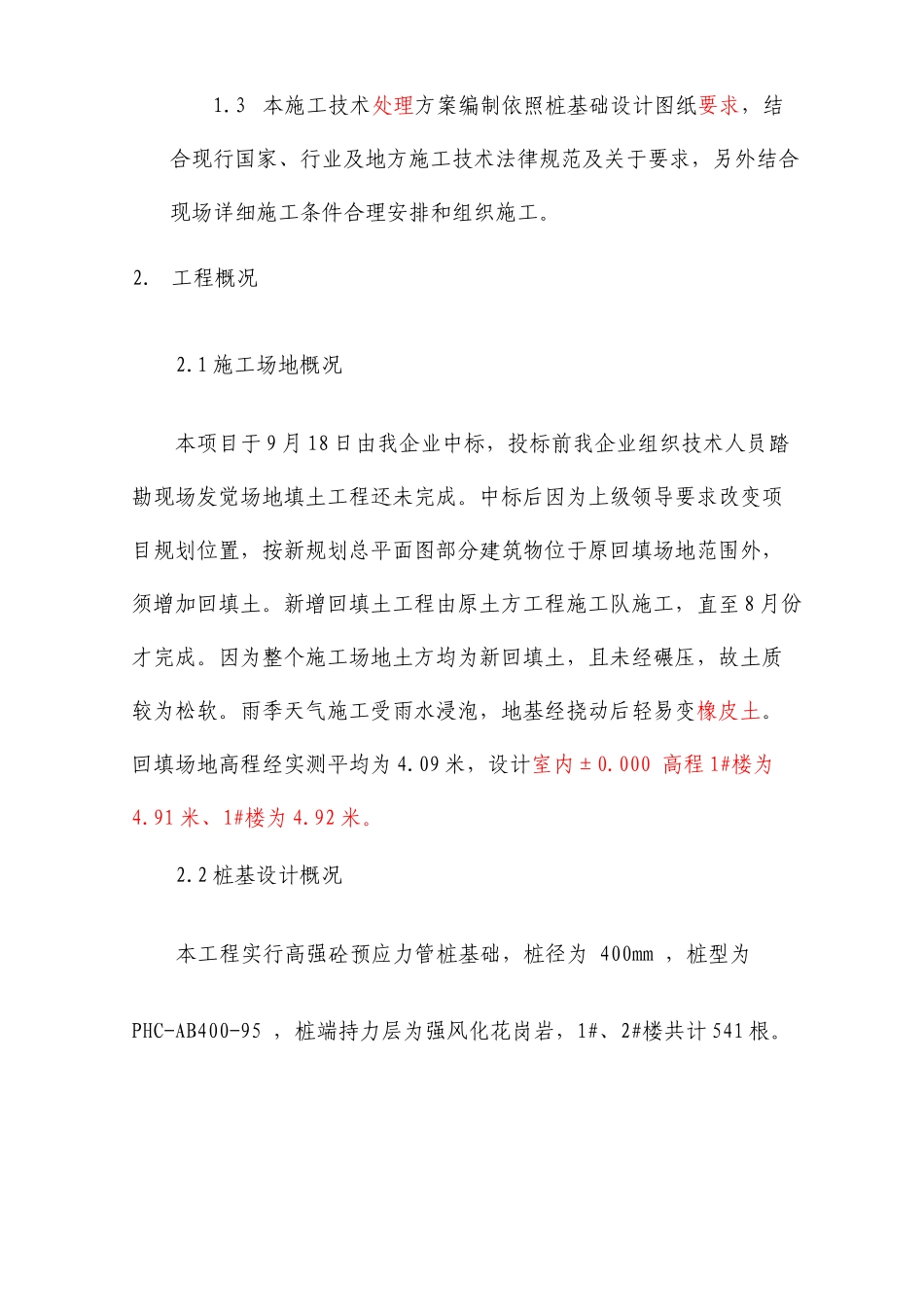

3 本施工技术处理方案编制依照桩基础设计图纸要求,结合现行国家、行业及地方施工技术法律规范及关于要求,另外结合现场详细施工条件合理安排和组织施工
工程概况 2
1 施工场地概况 本项目于 9 月 18 日由我企业中标,投标前我企业组织技术人员踏勘现场发觉场地填土工程还未完成
中标后因为上级领导要求改变项目规划位置,按新规划总平面图部分建筑物位于原回填场地范围外,须增加回填土
新增回填土工程由原土方工程施工队施工,直至 8 月份才完成
因为整个施工场地
