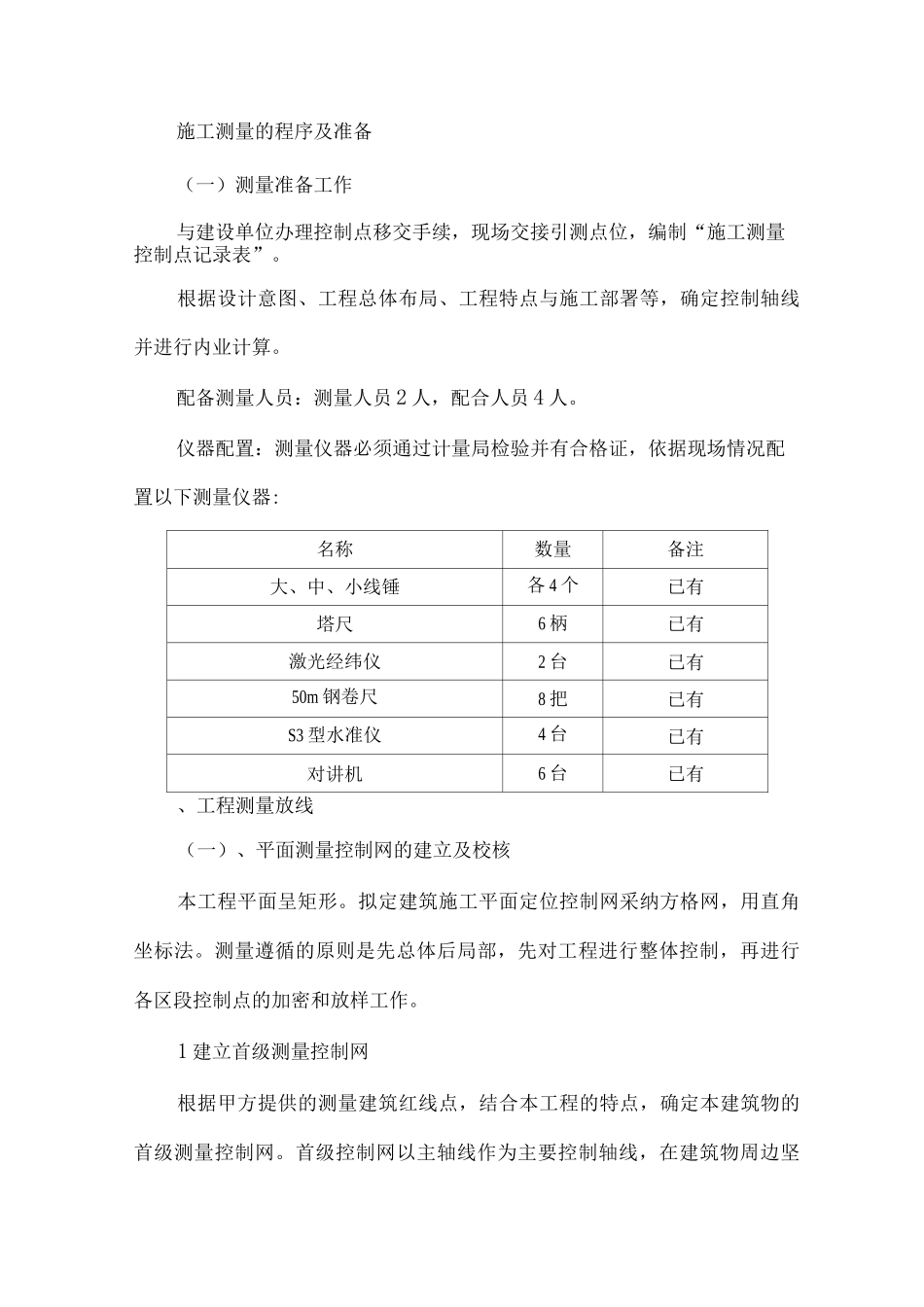

施工测量的程序及准备(一)测量准备工作与建设单位办理控制点移交手续,现场交接引测点位,编制“施工测量控制点记录表”
根据设计意图、工程总体布局、工程特点与施工部署等,确定控制轴线并进行内业计算
配备测量人员:测量人员 2 人,配合人员 4 人
仪器配置:测量仪器必须通过计量局检验并有合格证,依据现场情况配置以下测量仪器:名称数量备注大、中、小线锤各 4 个已有塔尺6 柄已有激光经纬仪2 台已有50m 钢卷尺8 把已有S3 型水准仪4 台已有对讲机6 台已有、工程测量放线(一)、平面测量控制网的建立及校核本工程平面呈矩形
拟定建筑施工平面定位控制网采纳方格网,用直角坐标法
测量遵循的原则是先总体后局部,先对工程进行整体控制,再进行各区段控制点的加密和放样工作
1 建立首级测量控制网根据甲方提供的测量建筑红线点,结合本工程的特点,确定本建筑物的首级测量控制网
首级控制网以主轴线作为主要控制轴线,在建筑物周边坚固位置作好标记,作为校核依据
控制点的设置考虑在场内不易破坏和通视条件较好的位置
为保证测量时视线的畅通无阻,在平行各主轴 1
5m 的位置建立控制线
为了方便地上工程的施工测量,轴线控制点布置在基坑外的平面上,并保护好各控制点不被破坏,做好明显标记,定期检查
每次放线时,将激光经纬仪架设在控制点上,后视另一相应的控制点,这样依次投出全部主控制线,然后依据主控轴线,用 50m 钢尺,根据施工图纸,分出各条轴线位置及墙柱梁位置,每跨轴线误差控制在 1 mm 以内
施工时由下到上进行层层放线
2 建立二级测量控制网在实际施工过程中,将根据各施工阶段的具体情况建立二级测量控制网,拟建立的二级测量控制网主要有基础施工阶段测量控制网及主体结构施工阶段测量控制网

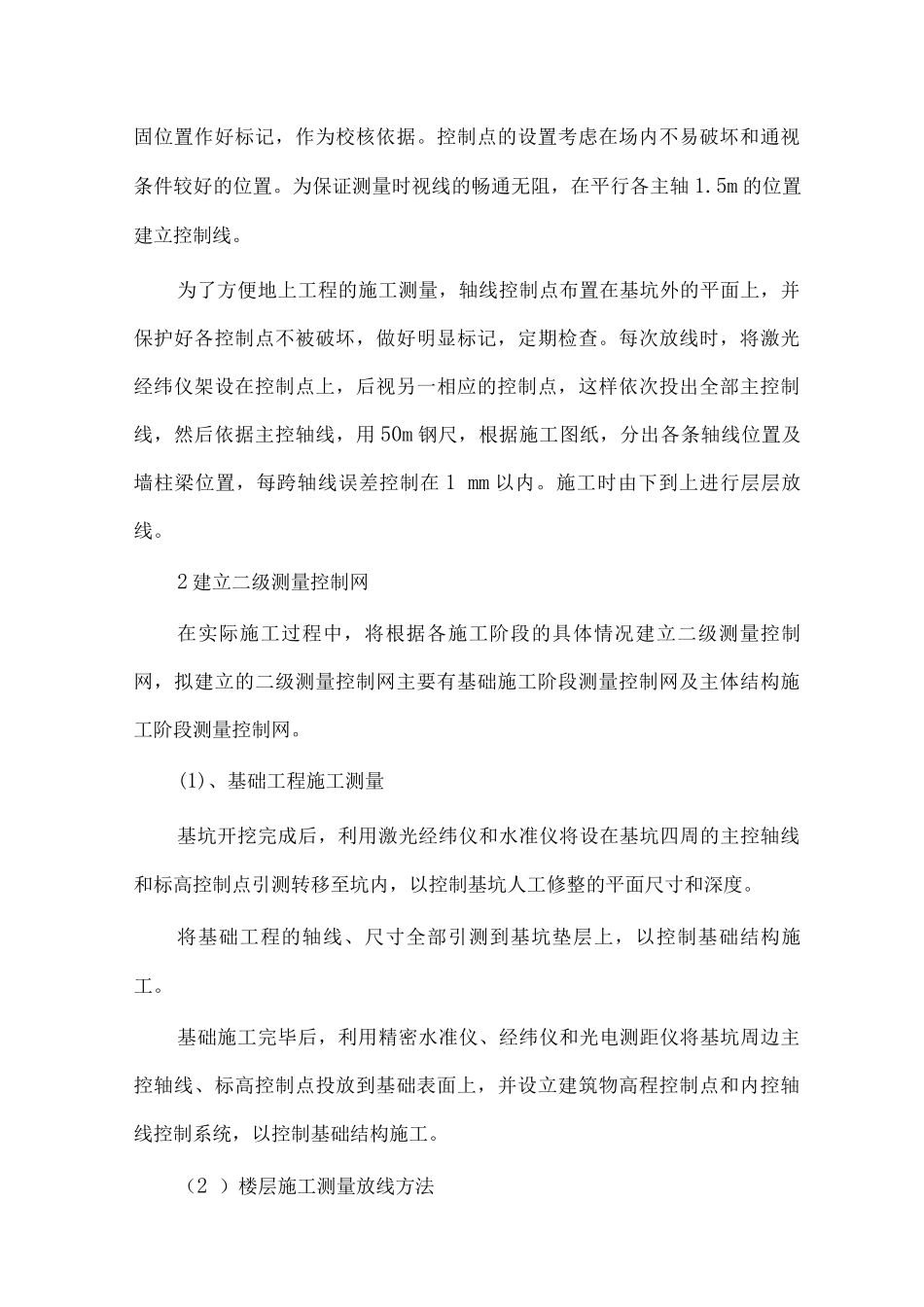

(1)、基础工程施工测量基坑开挖完成后,利用激光经纬仪和水准仪将设在基坑四周的主控轴线和标高控制点引测转移至坑内,以控制基坑
