1 总则本工程的一个重要特点是单层建筑面积大,为了保证建筑物的轴线及墙柱等平面位置的准确性,必须根据设计资料和移交的有关控制点和定位轴线进行同精度复核,同时注意与邻近的国家网或地方独立城市网进行联测,以体现城市规划的整体统一性
仔细检查其实际偏差是否能满足上部结构施工的精度要求
假如有损坏或丢失的控制桩,要进行及时校正补救,并用砖墙围拢加盖保护好
根据业主提供的东莞康华医院的独立坐标用极坐标法准确地将建筑物的轴线和标高反映在施工过程中,严格按《工程测量法律规范》要求,以先整体后局部的原则对整个工程进行整体控制,再进行各区段控制点的加密和放样工作
2 测量施工组织8
1 测量人员根据本工程的总体施工部署,住院部、医技部、门诊部同步施工,故本工程的测量组分八个班组,各负责各自施工区域的测量放线
住院部二个班组,医技部四个班组、门诊部二个班组
本工程投入以下测量人员:测量主任工程师 1 人,测量工程师 6 人,测量工人 8 人
2 测量仪器根据本工程特点和精度要求,平面控制和建筑物的定位采纳全站仪,轴线投设用经纬仪,高程测量用精密水准仪,主轴线垂直度控制用激光垂准仪
同时还配备相应计算机计算程序来进行数据处理,以求高效、准确地进行测量工作,确保工程质量
本工程拟投入测量仪器见一览表
本工程主要测量器具配备一览表仪器名称型号数量精 度用途全站仪SET2B/C12 "+ (3mm+2ppm)距离和角度测量经纬仪J2-242"角度测量精密水准仪PL11士 0
2mm/km沉降观测水准仪DSZ28士 1
5mm/km水准测量激光垂准仪DZJ681/3垂直度测量钢尺50m6经计量局检定合格距离测量线锤10垂直度测量对讲机5 km20通讯联络钢卷尺5m8距离丈量注:仪器均在计量局检验规定周期内检定
3 测量控制8

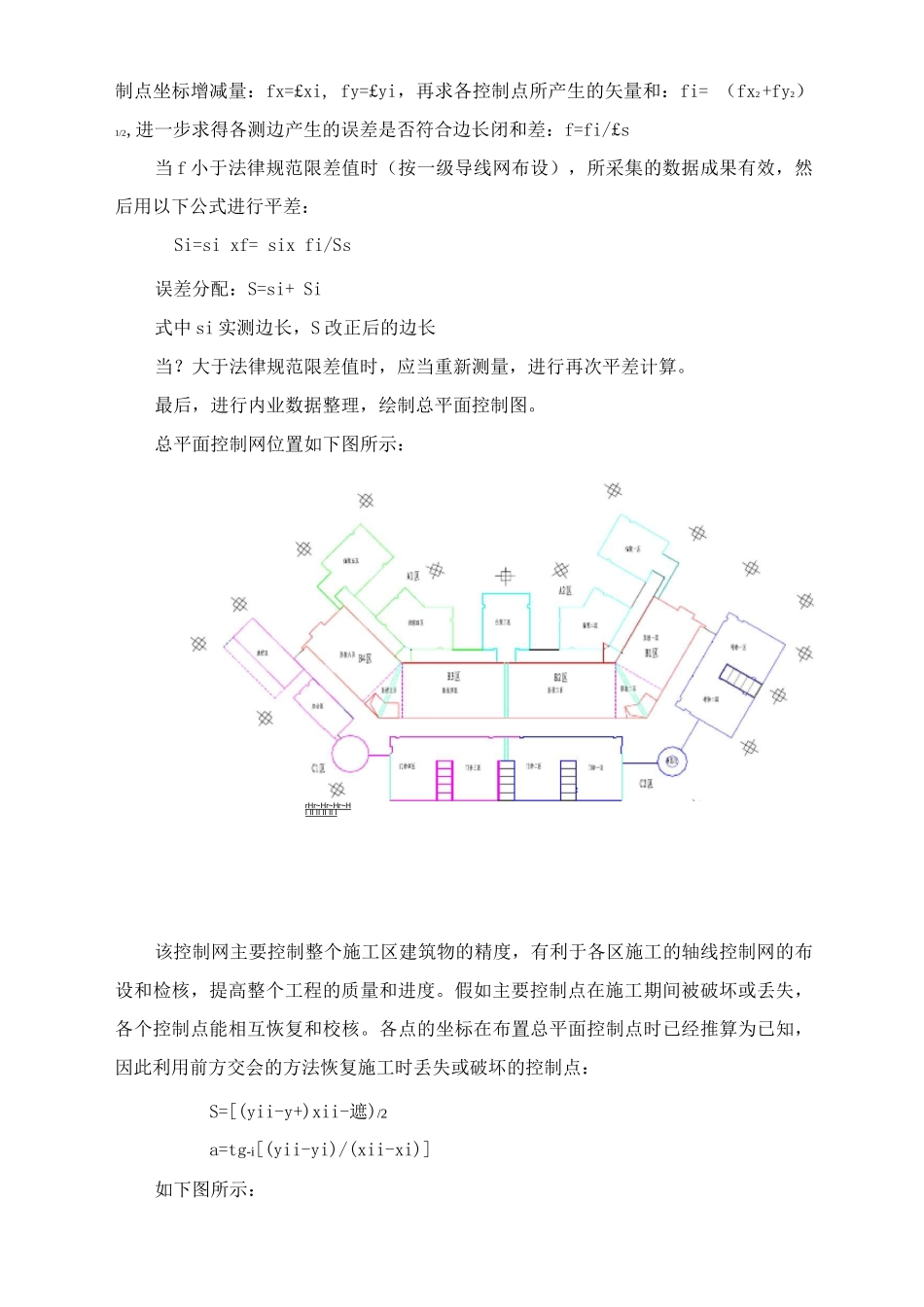

平面控制网的建立本
