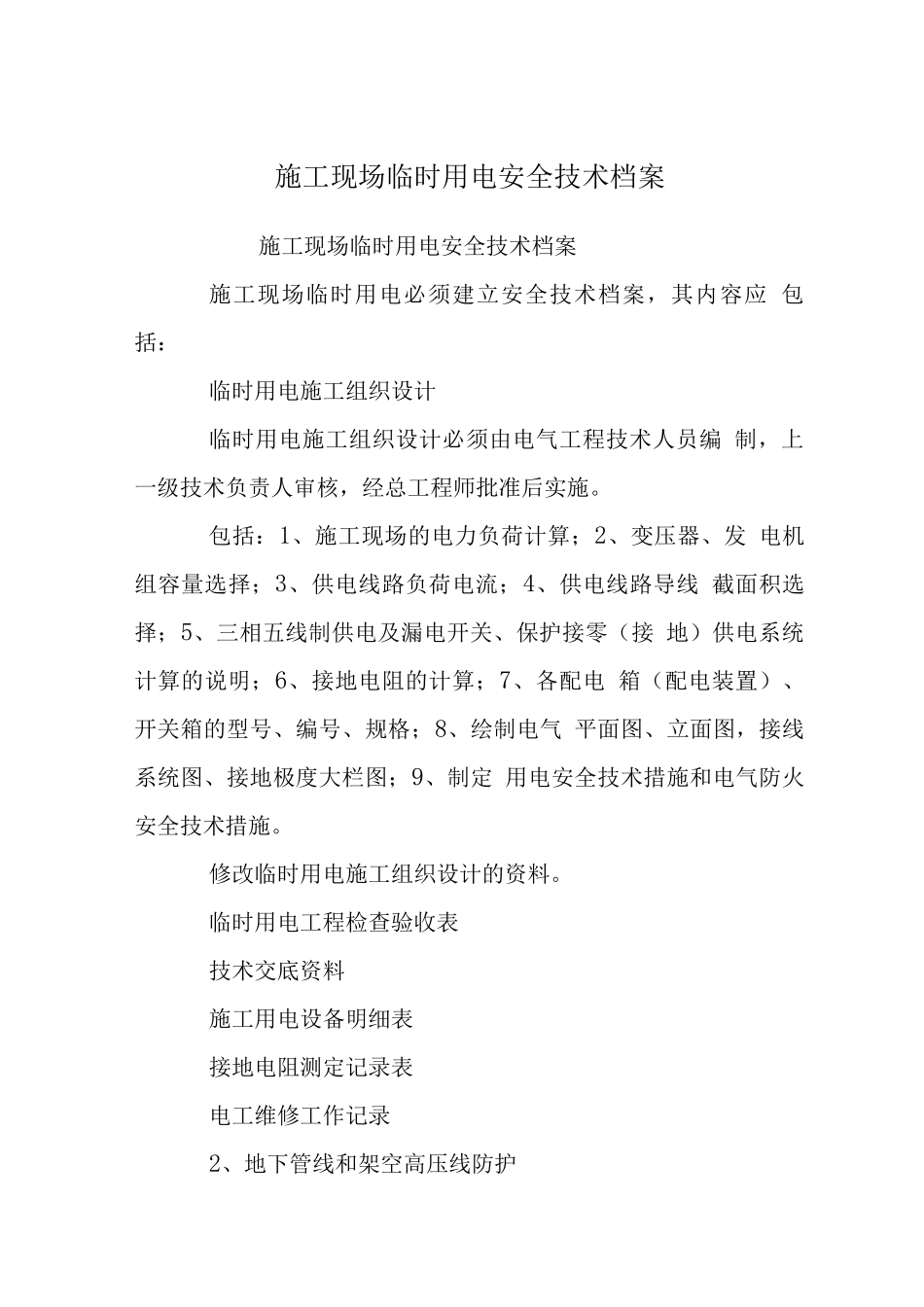

施工现场临时用电安全技术档案施工现场临时用电安全技术档案施工现场临时用电必须建立安全技术档案,其内容应 包括:临时用电施工组织设计临时用电施工组织设计必须由电气工程技术人员编 制,上一级技术负责人审核,经总工程师批准后实施
包括:1、施工现场的电力负荷计算;2、变压器、发 电机组容量选择;3、供电线路负荷电流;4、供电线路导线 截面积选择;5、三相五线制供电及漏电开关、保护接零(接 地)供电系统计算的说明;6、接地电阻的计算;7、各配电 箱(配电装置)、开关箱的型号、编号、规格;8、绘制电气 平面图、立面图,接线系统图、接地极度大栏图;9、制定 用电安全技术措施和电气防火安全技术措施
修改临时用电施工组织设计的资料
临时用电工程检查验收表技术交底资料施工用电设备明细表接地电阻测定记录表电工维修工作记录2、地下管线和架空高压线防护(一)、施工范围内管线分布情况本标段内管线分布较为复杂,主线桥范围内 41-57、 61-64号墩有自来水管,另外 55 号墩还有高压电缆穿过;右 侧 XD 匝道及 C0-C5 号墩有通讯电缆,线路左侧有电力电缆 穿过,K1+360 线路左侧有一高压电线塔,有高压线横穿, K1+880 处线路右侧有一 110KV 高压电线塔,有高压线横穿, 距地高度 17
54m,设计220KV 高压线距桥面最小高度为 8m, 110KV 高压线距桥面最小高度为 7
5m;另外在主线 48-58 号 墩地下有渠箱;XD 匝道全线都有① 1650 污水管:59 号墩有 6 根 DN1PVC 管
(二)、防护措施1)施工前必须由主业及相关部门组织管线单位进行 现场交底,明确管线类型内容,管线的平面图、管线走向及 埋设深度等,并附文字纪录;然后由施工技术人员详细阅读 后向各位施工员、班组长及作业人员进行技术交底,并有交 底的文字纪录及交底人及被交底人签名资料,保证让所有作
