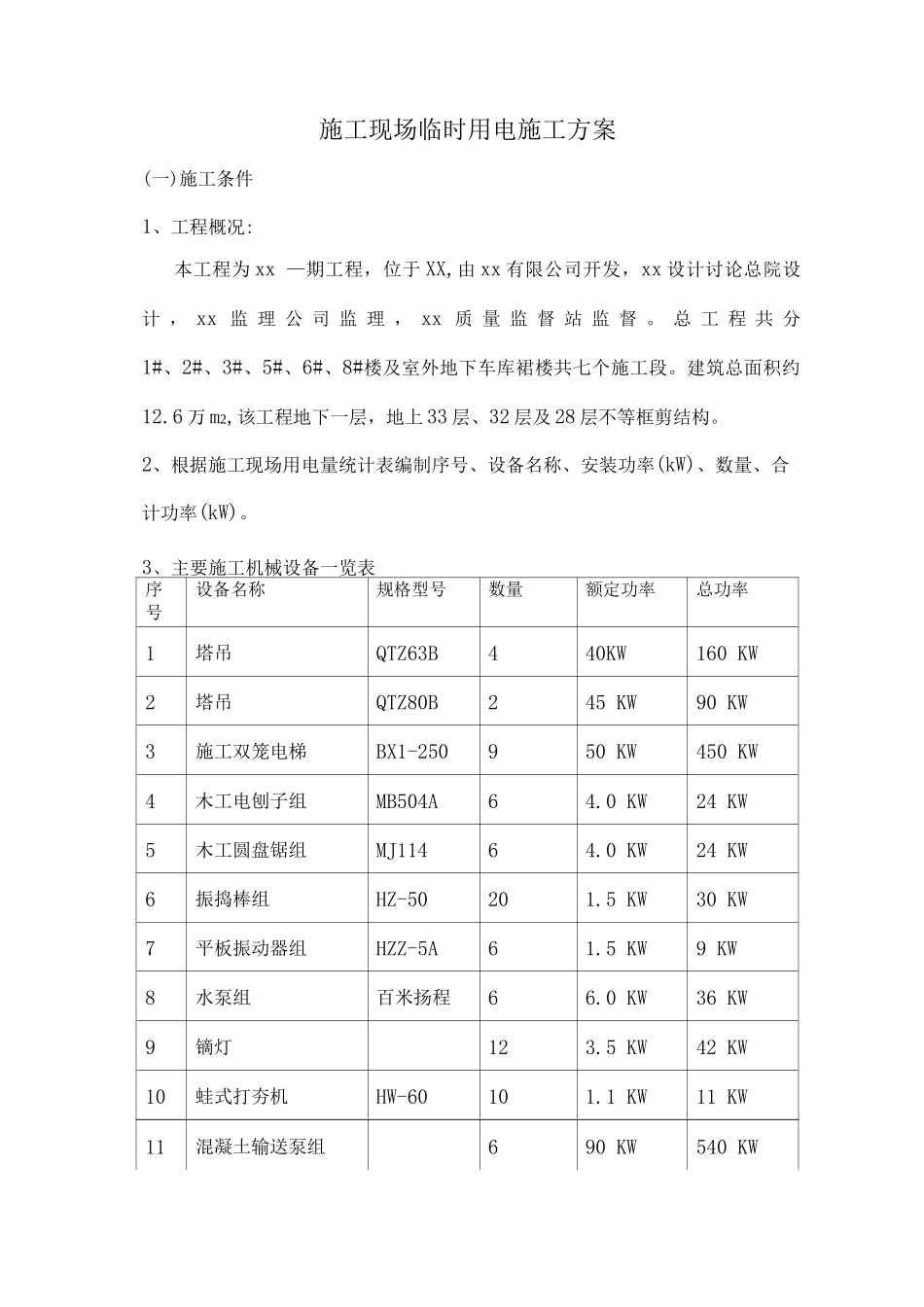

施工现场临时用电施工方案(一)施工条件1、工程概况:本工程为 xx —期工程,位于 XX,由 xx 有限公司开发,xx 设计讨论总院设计 , xx 监 理 公 司 监 理 , xx 质 量 监 督 站 监 督
总 工 程 共 分1#、2#、3#、5#、6#、8#楼及室外地下车库裙楼共七个施工段
建筑总面积约12
6 万 m2,该工程地下一层,地上 33 层、32 层及 28 层不等框剪结构
2、根据施工现场用电量统计表编制序号、设备名称、安装功率(kW)、数量、合计功率(kW)
3、主要施工机械设备一览表序号设备名称规格型号数量额定功率总功率1塔吊QTZ63B440KW160 KW2塔吊QTZ80B245 KW90 KW3施工双笼电梯BX1-250950 KW450 KW4木工电刨子组MB504A64
0 KW24 KW5木工圆盘锯组MJ11464
0 KW24 KW6振捣棒组HZ-50201
5 KW30 KW7平板振动器组HZZ-5A61
5 KW9 KW8水泵组百米扬程66
0 KW36 KW9镝灯123
5 KW42 KW10蛙式打夯机HW-60101
1 KW11 KW11混凝土输送泵组690 KW540 KW12电焊机组BX-31055 KW550 KW13钢筋调直机组GT4311
2 KW33
6 KW14钢筋切断机组GT1436
0 KW18 KW15钢筋闪光对焊机UN-151kvA5 kvA16砂轮切割机YS-90L262
0 KW12 KW17台钻32

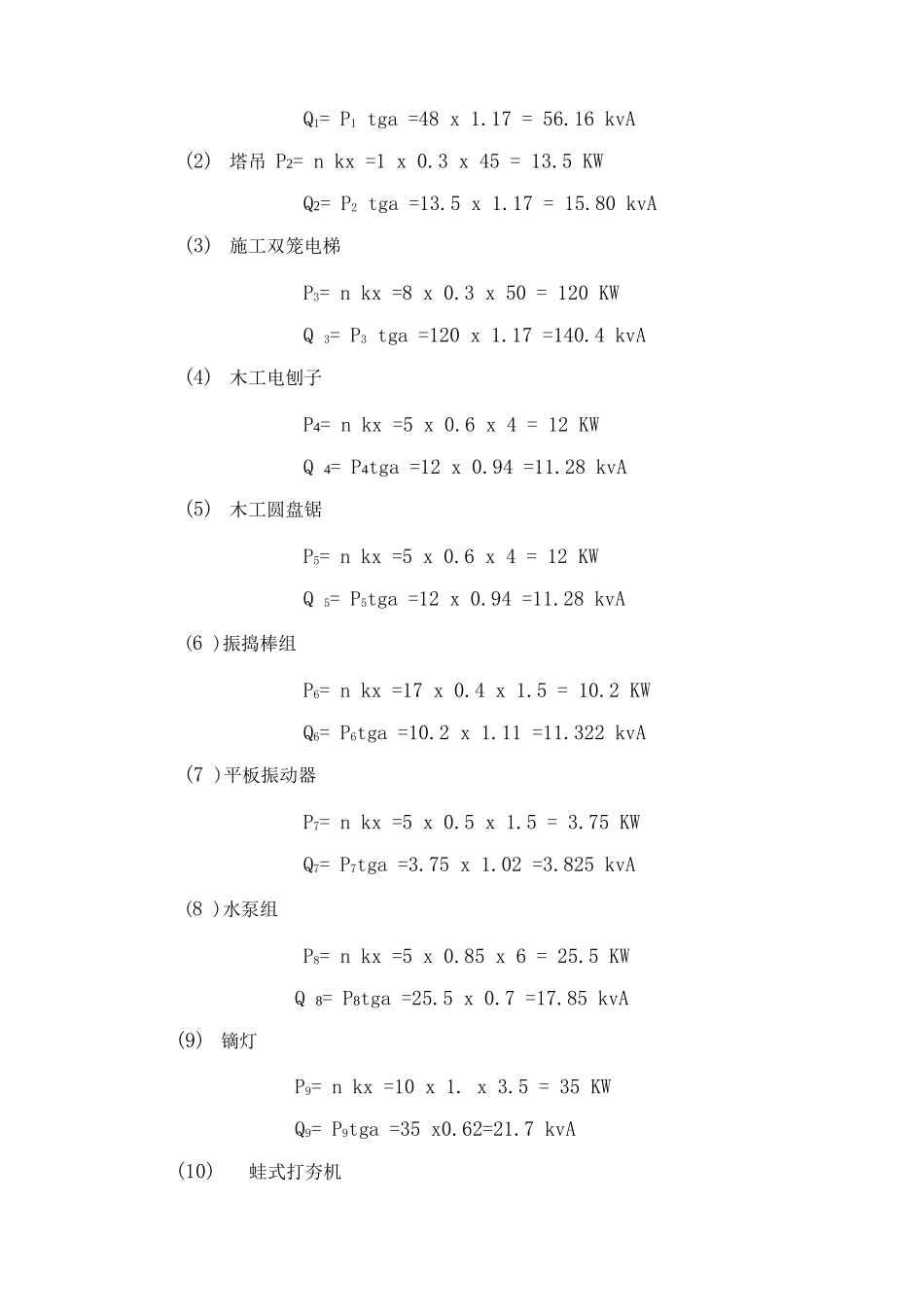

5 KW18生活办公用电1 KW1 KW19楼层用电1 KW1 KW(二)设计内容和步骤计算1、根据现场面积及施工建筑物位置,进行实际现场勘探及初步设计:(1)、本工程所在施工现场范围内避让各种埋地管线及水管线路
(2) 、现场采纳 380V 低压供电,设一配电总箱,内有计量设备,采纳 T
