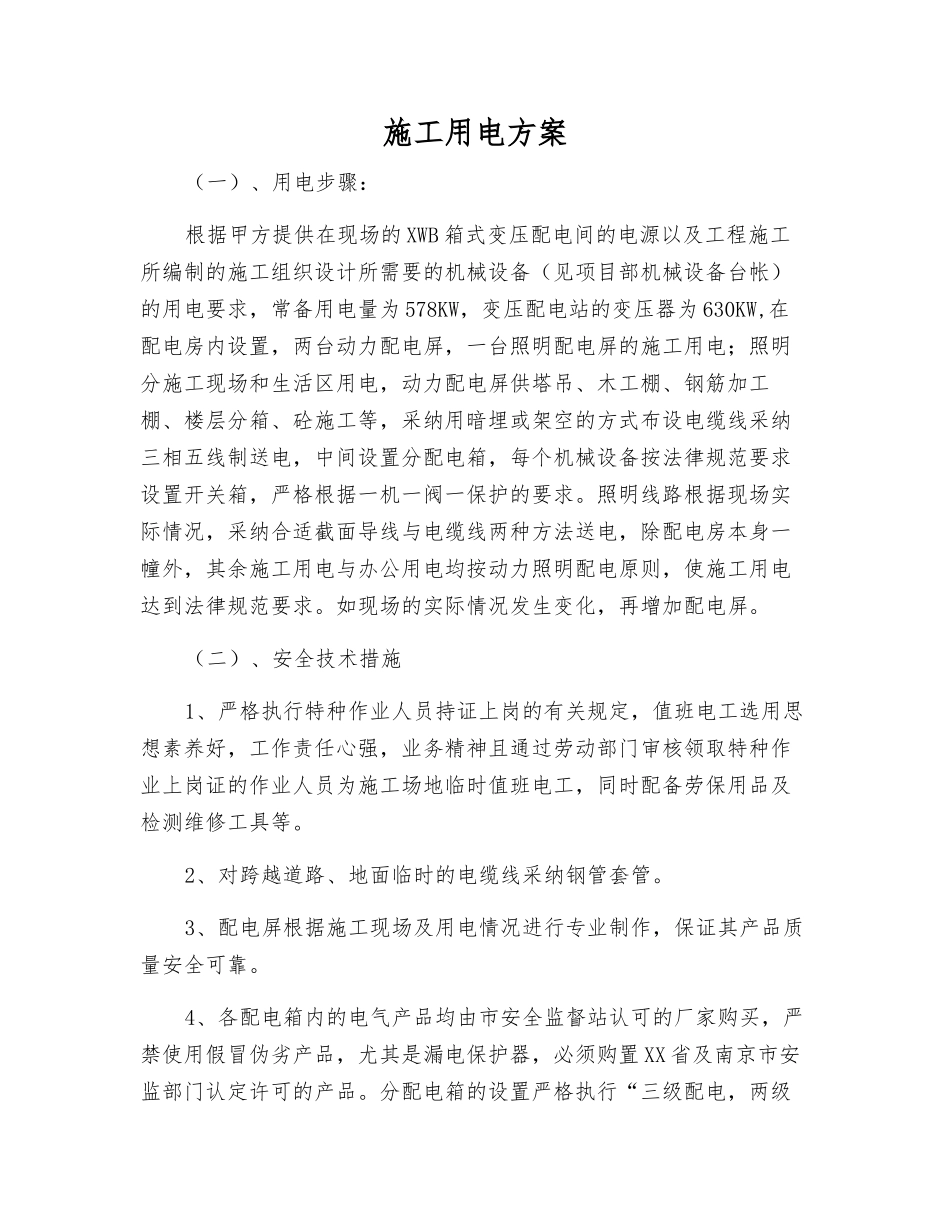

施工用电方案(一)、用电步骤:根据甲方提供在现场的 XWB 箱式变压配电间的电源以及工程施工所编制的施工组织设计所需要的机械设备(见项目部机械设备台帐)的用电要求,常备用电量为 578KW,变压配电站的变压器为 630KW,在配电房内设置,两台动力配电屏,一台照明配电屏的施工用电;照明分施工现场和生活区用电,动力配电屏供塔吊、木工棚、钢筋加工棚、楼层分箱、砼施工等,采纳用暗埋或架空的方式布设电缆线采纳三相五线制送电,中间设置分配电箱,每个机械设备按法律规范要求设置开关箱,严格根据一机一阀一保护的要求。照明线路根据现场实际情况,采纳合适截面导线与电缆线两种方法送电,除配电房本身一幢外,其余施工用电与办公用电均按动力照明配电原则,使施工用电达到法律规范要求。如现场的实际情况发生变化,再增加配电屏。(二)、安全技术措施1、严格执行特种作业人员持证上岗的有关规定,值班电工选用思想素养好,工作责任心强,业务精神且通过劳动部门审核领取特种作业上岗证的作业人员为施工场地临时值班电工,同时配备劳保用品及检测维修工具等。2、对跨越道路、地面临时的电缆线采纳钢管套管。3、配电屏根据施工现场及用电情况进行专业制作,保证其产品质量安全可靠。4、各配电箱内的电气产品均由市安全监督站认可的厂家购买,严禁使用假冒伪劣产品,尤其是漏电保护器,必须购置 XX 省及南京市安监部门认定许可的产品。分配电箱的设置严格执行“三级配电,两级保护”的要求进行设置,箱体采纳铁皮制作,箱内布局合理,走线法律规范,多路配电标志明显,电箱门锁标志齐全,防雨防潮措施到位。5、照明灯具金属外壳必须接零,室内线路灯具安装高度在 2.4m以上,潮湿作业区域,如地下室楼梯照明,手持照明灯具必须要使用36V 安全电压照明。施工机械用电表编号机械名称额用电流共计编号机械名称额用电流共计1塔吊 QTZ12572KW1 台9电焊机7KW×4 台2塔吊 QTZ6350KW1 台10搅拌机 JZ35011KW×1 台3施工升降机19KW1 台11高压水泵11kw×2 台4钢筋切断机5.5KW×2 台12砼振捣机具1.1KW×10 台5钢筋弯曲机5.5KW×2 台13嫡灯3.5KW×4 台6钢筋对焊机100KW×1 台14钢筋套丝机3KW×2 台7圆盘锯5.5KW×1 台15开水炉蒸饭箱12KW×3 台8平刨3KW×1 台16办公、生活照明70KW
