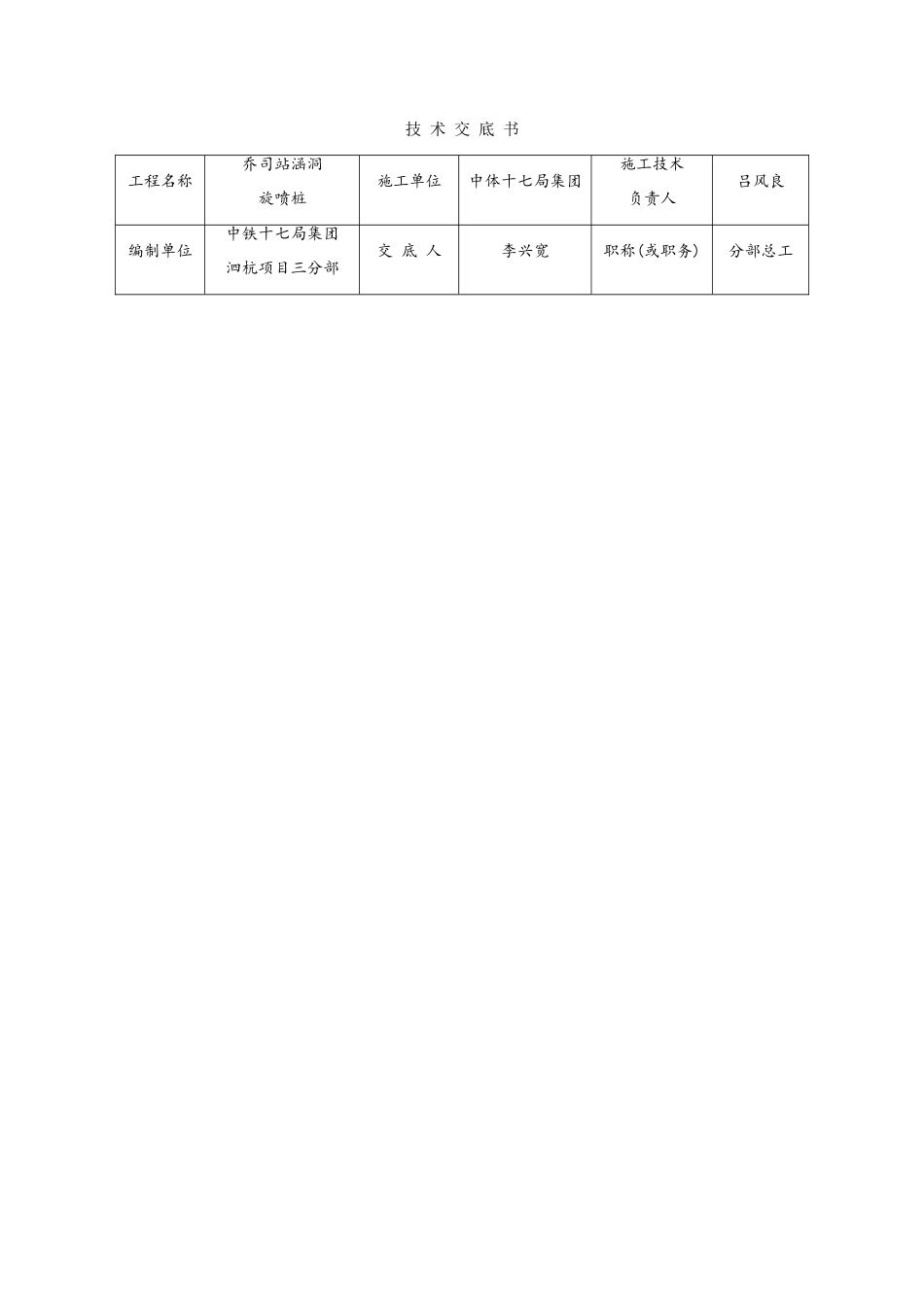

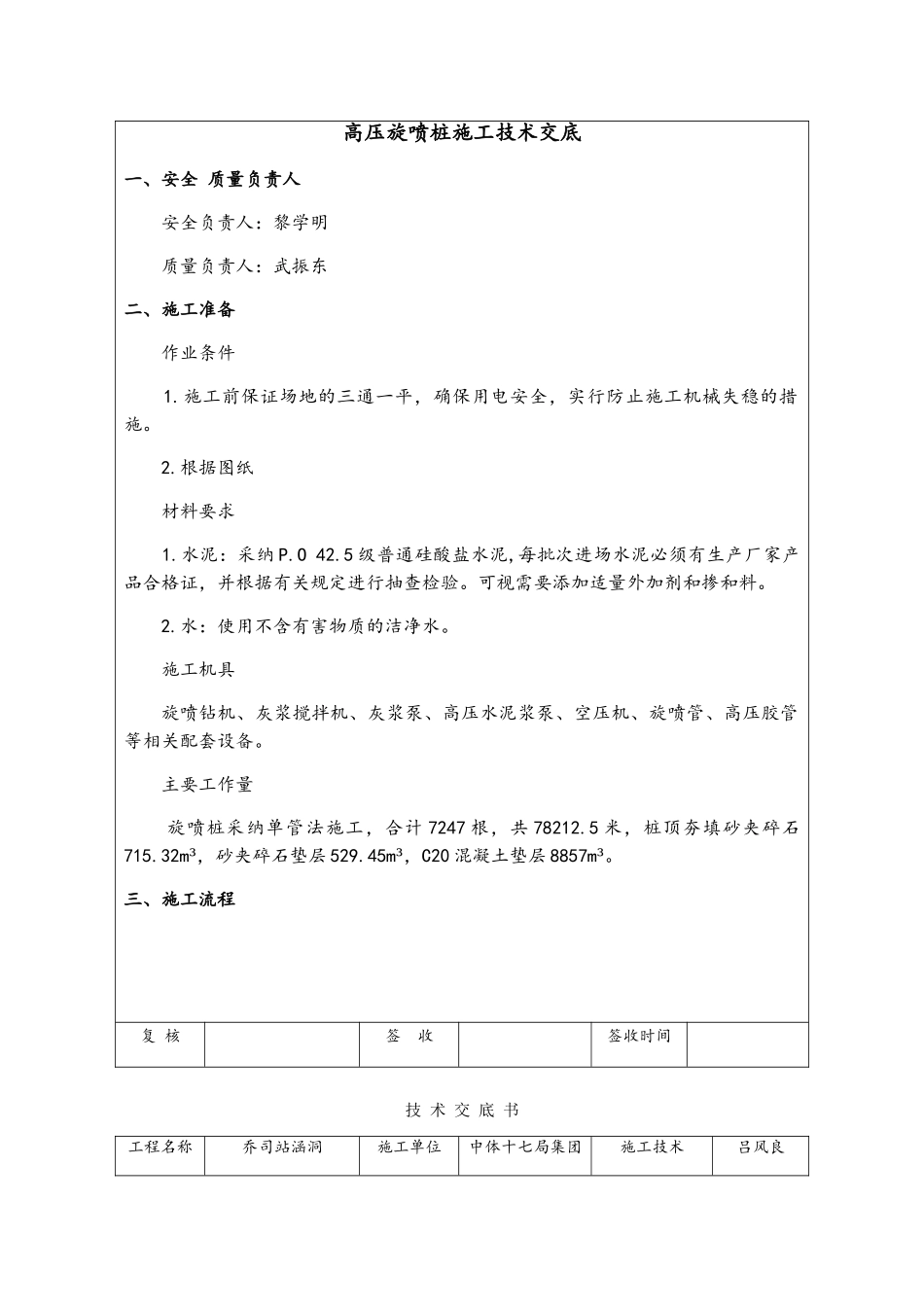

技 术 交 底 书工程名称乔司站涵洞旋喷桩施工单位中体十七局集团施工技术负责人吕风良编制单位中铁十七局集团泗杭项目三分部交 底 人李兴宽职称(或职务)分部总工高压旋喷桩施工技术交底一、安全 质量负责人 安全负责人:黎学明质量负责人:武振东二、施工准备 作业条件 1
施工前保证场地的三通一平,确保用电安全,实行防止施工机械失稳的措施
根据图纸 材料要求 1
水泥:采纳 P
5 级普通硅酸盐水泥,每批次进场水泥必须有生产厂家产品合格证,并根据有关规定进行抽查检验
可视需要添加适量外加剂和掺和料
水:使用不含有害物质的洁净水
施工机具旋喷钻机、灰浆搅拌机、灰浆泵、高压水泥浆泵、空压机、旋喷管、高压胶管等相关配套设备
主要工作量 旋喷桩采纳单管法施工,合计 7247 根,共 78212
5 米,桩顶夯填砂夹碎石715
32m³,砂夹碎石垫层 529
45m³,C20 混凝土垫层 8857m³

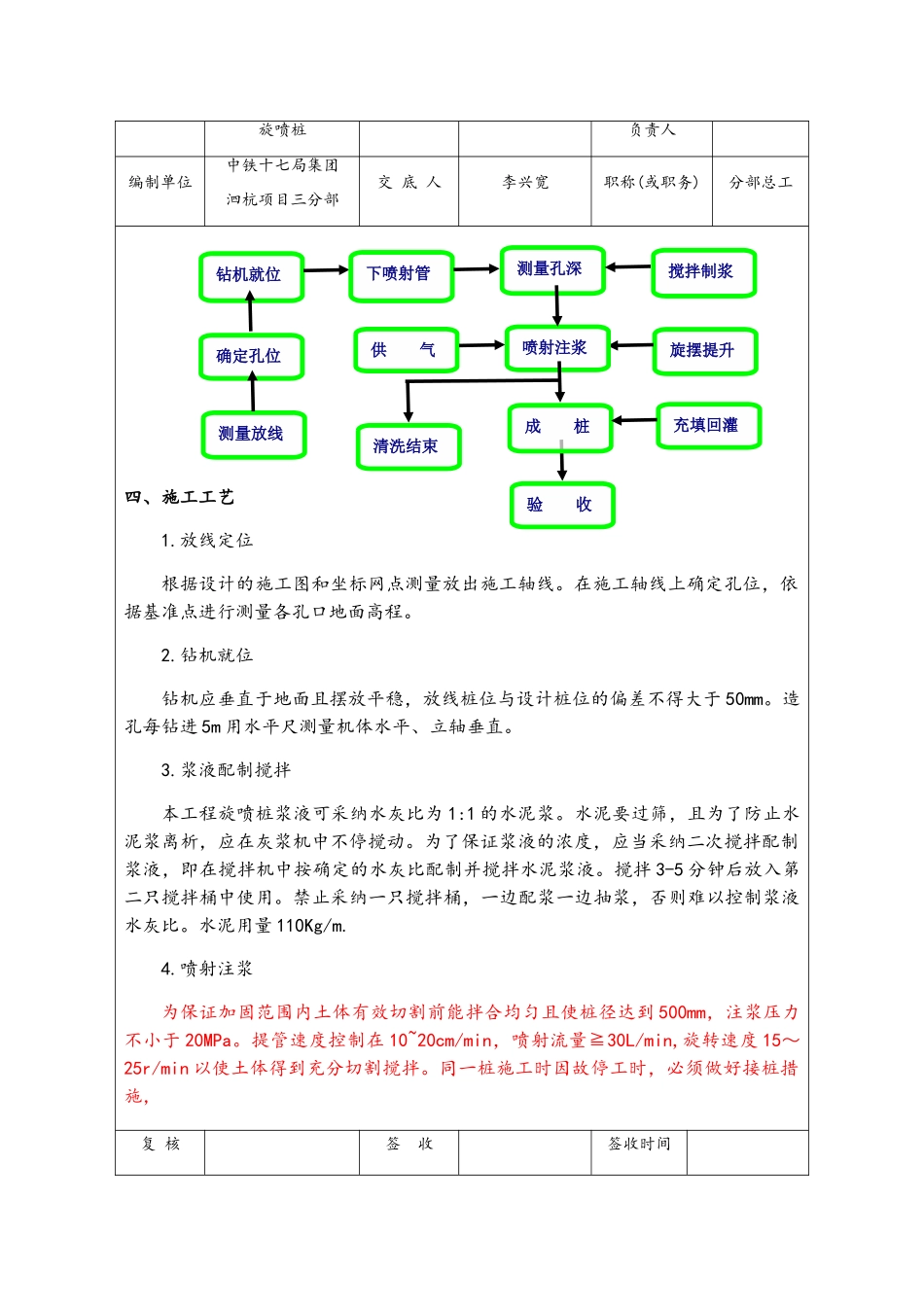

三、施工流程复 核 签 收 签收时间技 术 交 底 书工程名称乔司站涵洞施工单位中体十七局集团施工技术吕风良旋喷桩负责人编制单位中铁十七局集团泗杭项目三分部交 底 人李兴宽职称(或职务)分部总工四、施工工艺 1
放线定位 根据设计的施工图和坐标网点测量放出施工轴线
在施工轴线上确定孔位,依据基准点进行测量各孔口地面高程
钻机就位钻机应垂直于地面且摆放平稳,放线桩位与设计桩位的偏差不得大于 50mm
造孔每钻进 5m 用水平尺测量机体水平、立轴垂直
浆液配制搅拌本工程旋喷桩浆液可采纳水灰比为 1:1 的水泥浆
水泥要过筛,且为了防止水泥浆离析,应在灰浆机中不停搅动
为了保证浆液的浓度,应当采纳二次搅拌配制浆液,即在搅拌机中按确定的水灰比配制并搅拌水泥浆液
搅拌 3-5 分钟后放入第二只搅拌桶中使用
禁止采纳一只搅拌桶,一边配浆一边抽浆,否则难以控制浆液水灰比
