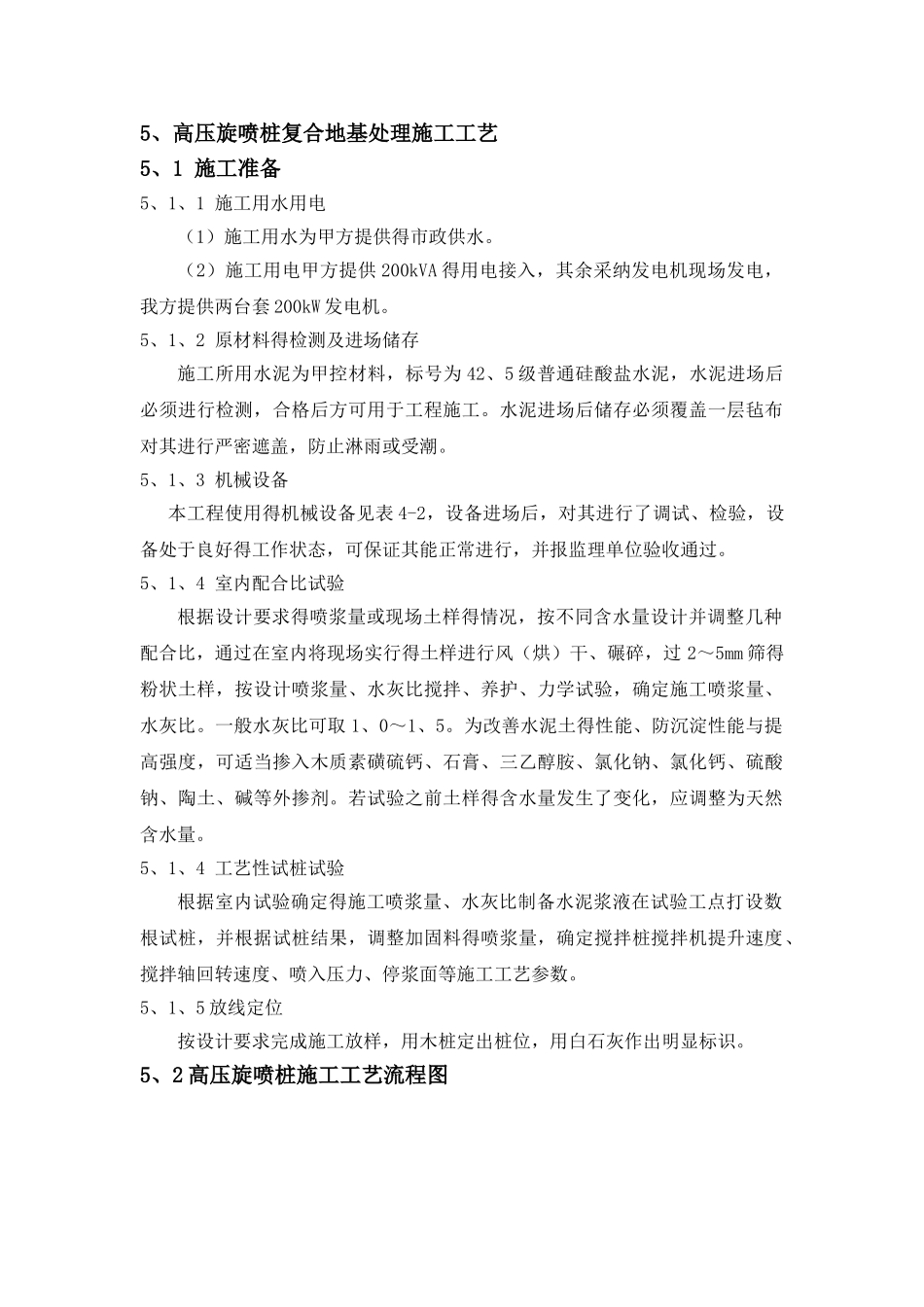

5、高压旋喷桩复合地基处理施工工艺5、1 施工准备5、1、1 施工用水用电(1)施工用水为甲方提供得市政供水
(2)施工用电甲方提供 200kVA 得用电接入,其余采纳发电机现场发电,我方提供两台套 200kW 发电机
5、1、2 原材料得检测及进场储存施工所用水泥为甲控材料,标号为 42、5 级普通硅酸盐水泥,水泥进场后必须进行检测,合格后方可用于工程施工
水泥进场后储存必须覆盖一层毡布对其进行严密遮盖,防止淋雨或受潮
5、1、3 机械设备本工程使用得机械设备见表 4-2,设备进场后,对其进行了调试、检验,设备处于良好得工作状态,可保证其能正常进行,并报监理单位验收通过
5、1、4 室内配合比试验根据设计要求得喷浆量或现场土样得情况,按不同含水量设计并调整几种配合比,通过在室内将现场实行得土样进行风(烘)干、碾碎,过 2~5mm 筛得粉状土样,按设计喷浆量、水灰比搅拌、养护、力学试验,确定施工喷浆量、水灰比
一般水灰比可取 1、0~1、5
为改善水泥土得性能、防沉淀性能与提高强度,可适当掺入木质素磺硫钙、石膏、三乙醇胺、氯化钠、氯化钙、硫酸钠、陶土、碱等外掺剂
若试验之前土样得含水量发生了变化,应调整为天然含水量
5、1、4 工艺性试桩试验根据室内试验确定得施工喷浆量、水灰比制备水泥浆液在试验工点打设数根试桩,并根据试桩结果,调整加固料得喷浆量,确定搅拌桩搅拌机提升速度、搅拌轴回转速度、喷入压力、停浆面等施工工艺参数

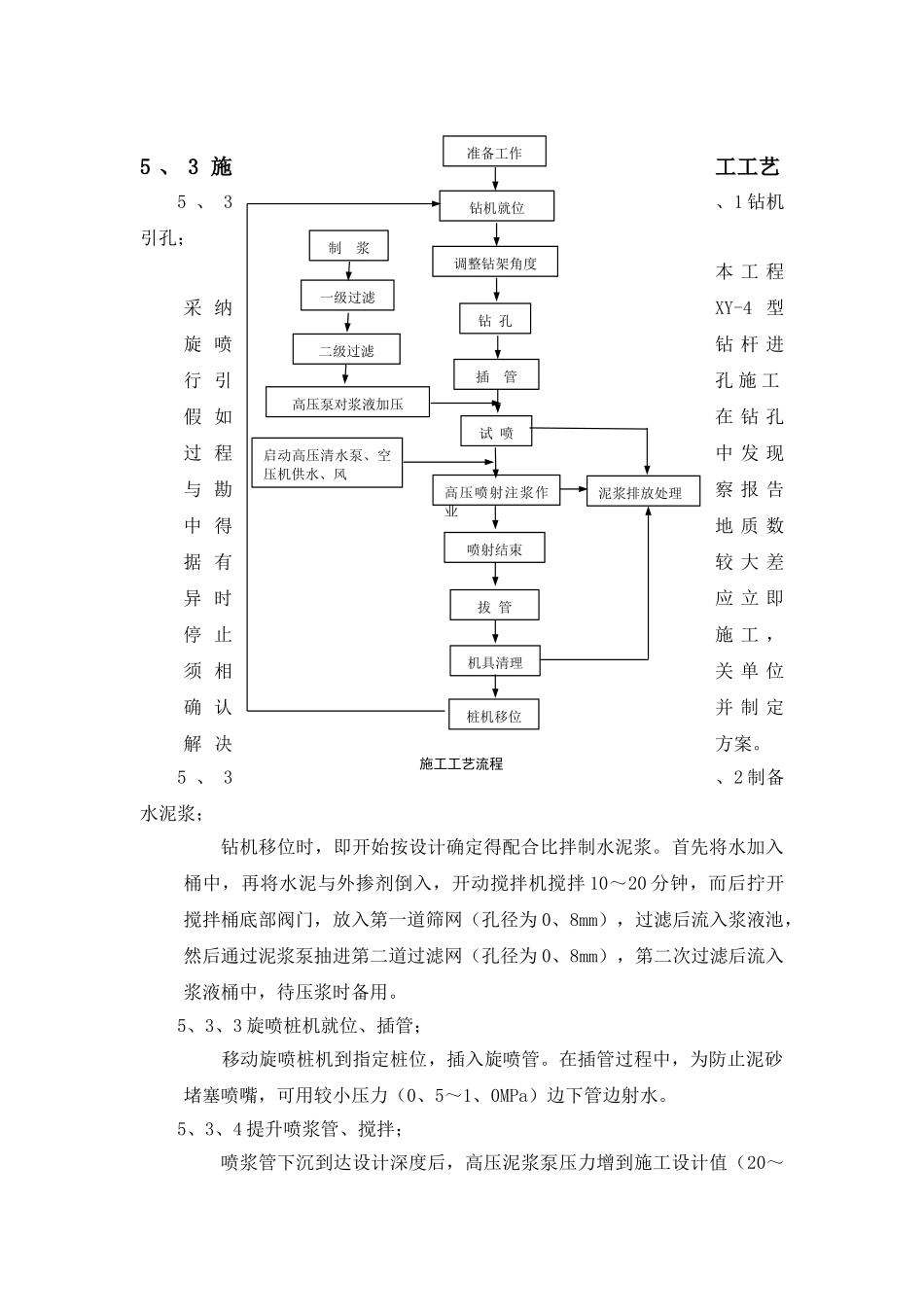

5、1、5 放线定位按设计要求完成施工放样,用木桩定出桩位,用白石灰作出明显标识
5、2 高压旋喷桩施工工艺流程图5 、 3 施工工艺5 、 3、1 钻机引孔;本 工 程采 纳XY-4 型旋 喷钻 杆 进行 引孔 施 工假 如在 钻 孔过 程中 发 现与 勘察 报 告中 得地 质 数据 有较 大 差异 时应 立 即停 止施 工 ,须 相关 单 位确 认并 制
