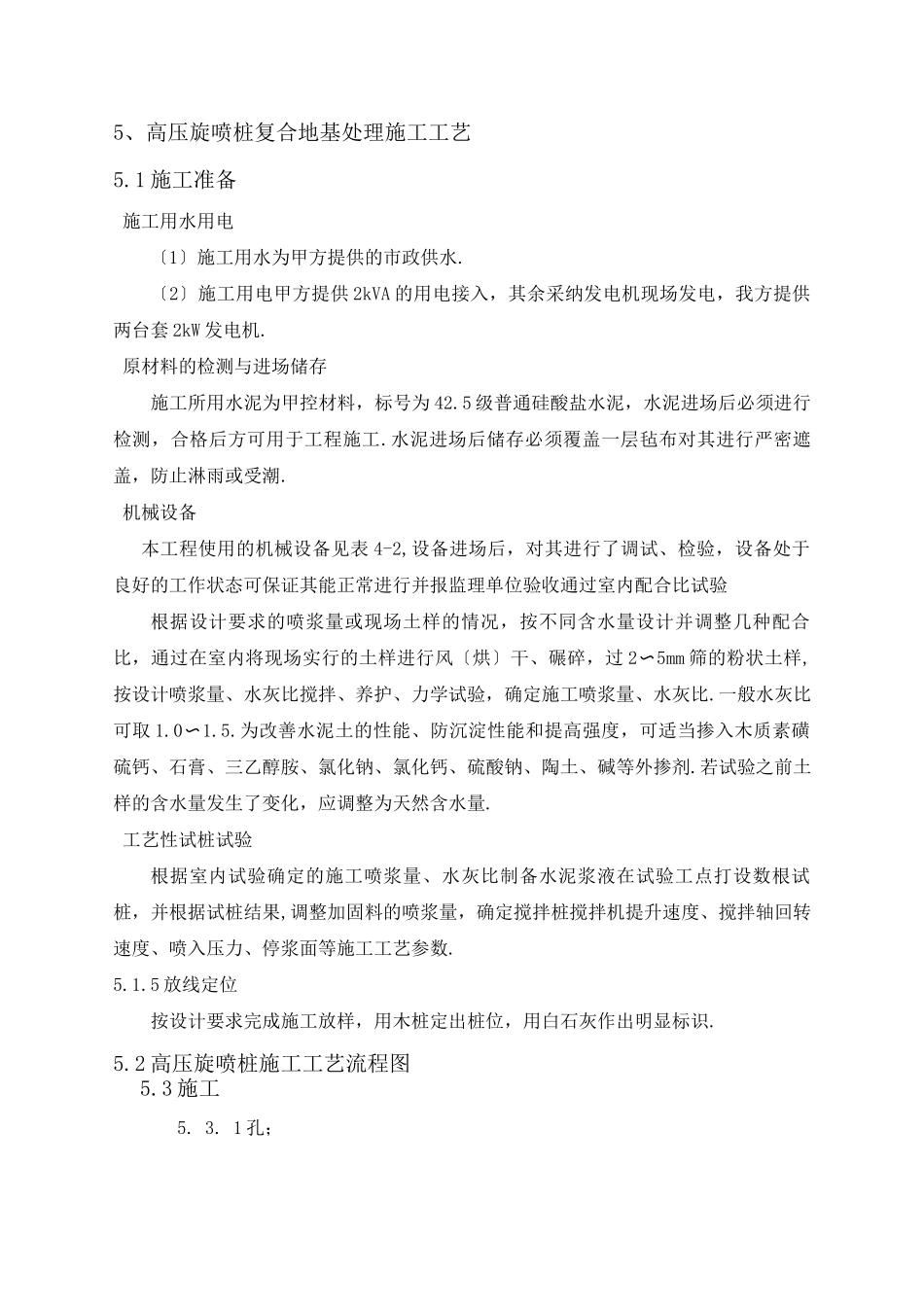

5、高压旋喷桩复合地基处理施工工艺5.1 施工准备施工用水用电〔1〕施工用水为甲方提供的市政供水.〔2〕施工用电甲方提供 2kVA 的用电接入,其余采纳发电机现场发电,我方提供两台套 2kW 发电机.原材料的检测与进场储存施工所用水泥为甲控材料,标号为 42.5 级普通硅酸盐水泥,水泥进场后必须进行检测,合格后方可用于工程施工.水泥进场后储存必须覆盖一层毡布对其进行严密遮盖,防止淋雨或受潮.机械设备本工程使用的机械设备见表 4-2,设备进场后,对其进行了调试、检验,设备处于良好的工作状态可保证其能正常进行并报监理单位验收通过室内配合比试验根据设计要求的喷浆量或现场土样的情况,按不同含水量设计并调整几种配合比,通过在室内将现场实行的土样进行风〔烘〕干、碾碎,过 2〜5mm 筛的粉状土样,按设计喷浆量、水灰比搅拌、养护、力学试验,确定施工喷浆量、水灰比.一般水灰比可取 1.0〜1.5.为改善水泥土的性能、防沉淀性能和提高强度,可适当掺入木质素磺硫钙、石膏、三乙醇胺、氯化钠、氯化钙、硫酸钠、陶土、碱等外掺剂.若试验之前土样的含水量发生了变化,应调整为天然含水量.工艺性试桩试验根据室内试验确定的施工喷浆量、水灰比制备水泥浆液在试验工点打设数根试桩,并根据试桩结果,调整加固料的喷浆量,确定搅拌桩搅拌机提升速度、搅拌轴回转速度、喷入压力、停浆面等施工工艺参数.5.1.5 放线定位按设计要求完成施工放样,用木桩定出桩位,用白石灰作出明显标识.5.2 高压旋喷桩施工工艺流程图5.3 施工5. 3. 1 孔;工 程XY-4钻 杆孑L施 在钻 中发 察报 地质 较大 应立 施工,单位案.5. 3. 2 制备水泥浆;钻机移位时,即开始按设计确定的配合比拌制水泥浆.首先将水加入桶中,再将水泥和外掺剂倒入,开动搅拌机搅拌 10〜20 分钟,而后拧开搅拌桶底部阀门,放入第一道筛网〔孔径为 0.8mm〕,过滤后流入浆液池,然后通过泥浆泵抽进第二道过滤网〔孔径为 0.8mm〕,第二次过滤后流入浆液桶中,待压浆时备用.5.3.3 旋喷桩机就位、插管;移动旋喷桩机到指定桩位,插入旋喷管.在插管过程中,为防止泥砂堵塞喷嘴,可用较小压力〔0.5〜1.0MPa〕边下管边射水5.3.4 提升喷浆管、搅拌;喷浆管下沉到达设计深度后,高压泥浆泵压力增到施工设计值〔20〜25MPa〕,坐底喷浆 30s 后,边喷浆,边旋转,同时严格根据设计和试桩确定工艺钻机引本采 用型 旋 喷进 行 引工 , 假如孔 过 程现 与 勘告 中 的...
