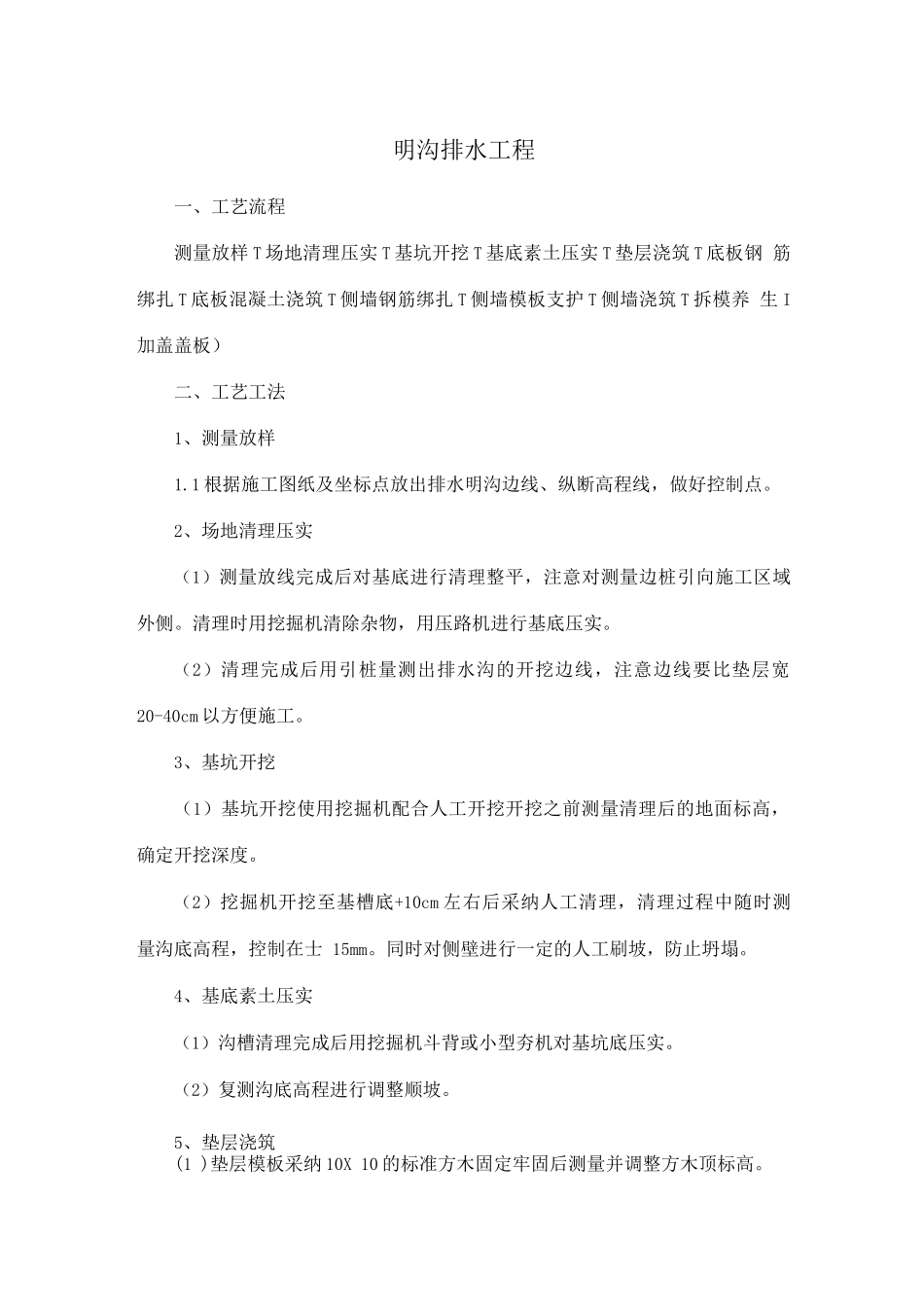

明沟排水工程一、工艺流程测量放样 T 场地清理压实 T 基坑开挖 T 基底素土压实 T 垫层浇筑 T 底板钢 筋绑扎 T 底板混凝土浇筑 T 侧墙钢筋绑扎 T 侧墙模板支护 T 侧墙浇筑 T 拆模养 生 I加盖盖板)二、工艺工法1、测量放样1
1 根据施工图纸及坐标点放出排水明沟边线、纵断高程线,做好控制点
2、场地清理压实(1)测量放线完成后对基底进行清理整平,注意对测量边桩引向施工区域 外侧
清理时用挖掘机清除杂物,用压路机进行基底压实
(2)清理完成后用引桩量测出排水沟的开挖边线,注意边线要比垫层宽 20-40cm 以方便施工
3、基坑开挖(1)基坑开挖使用挖掘机配合人工开挖开挖之前测量清理后的地面标高, 确定开挖深度
(2)挖掘机开挖至基槽底+10cm 左右后采纳人工清理,清理过程中随时测 量沟底高程,控制在士 15mm
同时对侧壁进行一定的人工刷坡,防止坍塌
4、基底素土压实(1)沟槽清理完成后用挖掘机斗背或小型夯机对基坑底压实
(2)复测沟底高程进行调整顺坡
5、垫层浇筑(1 )垫层模板采纳 10X 10 的标准方木固定牢固后测量并调整方木顶标高

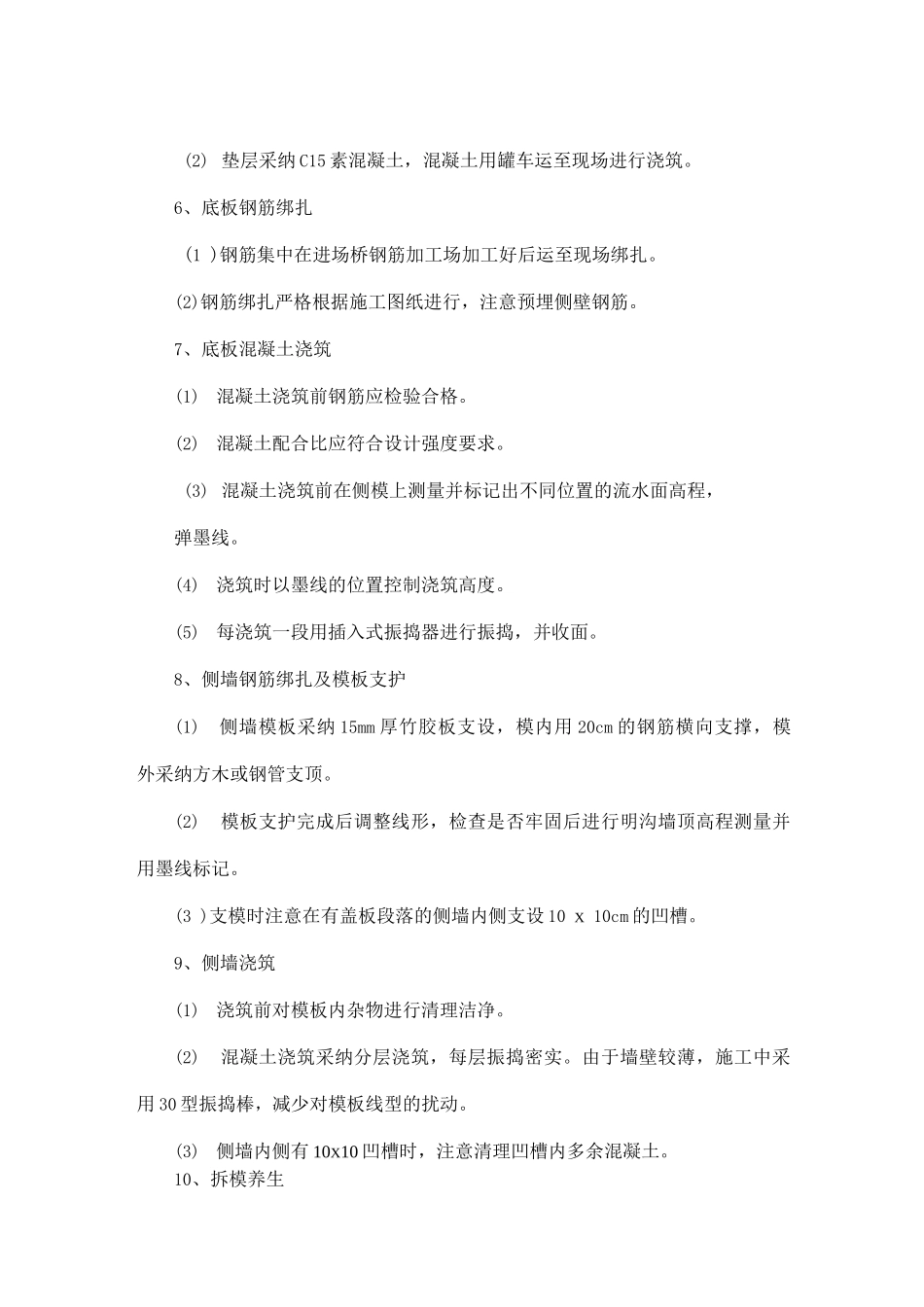

(2) 垫层采纳 C15 素混凝土,混凝土用罐车运至现场进行浇筑
6、底板钢筋绑扎(1 )钢筋集中在进场桥钢筋加工场加工好后运至现场绑扎
(2)钢筋绑扎严格根据施工图纸进行,注意预埋侧壁钢筋
7、底板混凝土浇筑(1)混凝土浇筑前钢筋应检验合格
(2)混凝土配合比应符合设计强度要求
(3) 混凝土浇筑前在侧模上测量并标记出不同位置的流水面高程,弹墨线
(4)浇筑时以墨线的位置控制浇筑高度
(5)每浇筑一段用插入式振捣器进行振捣,并收面
8、侧墙钢筋绑扎及模板支护(1)侧墙模板采纳 15mm 厚竹胶板支设,模内用 20cm 的钢筋横向支撑,模 外采纳方木或钢管支顶

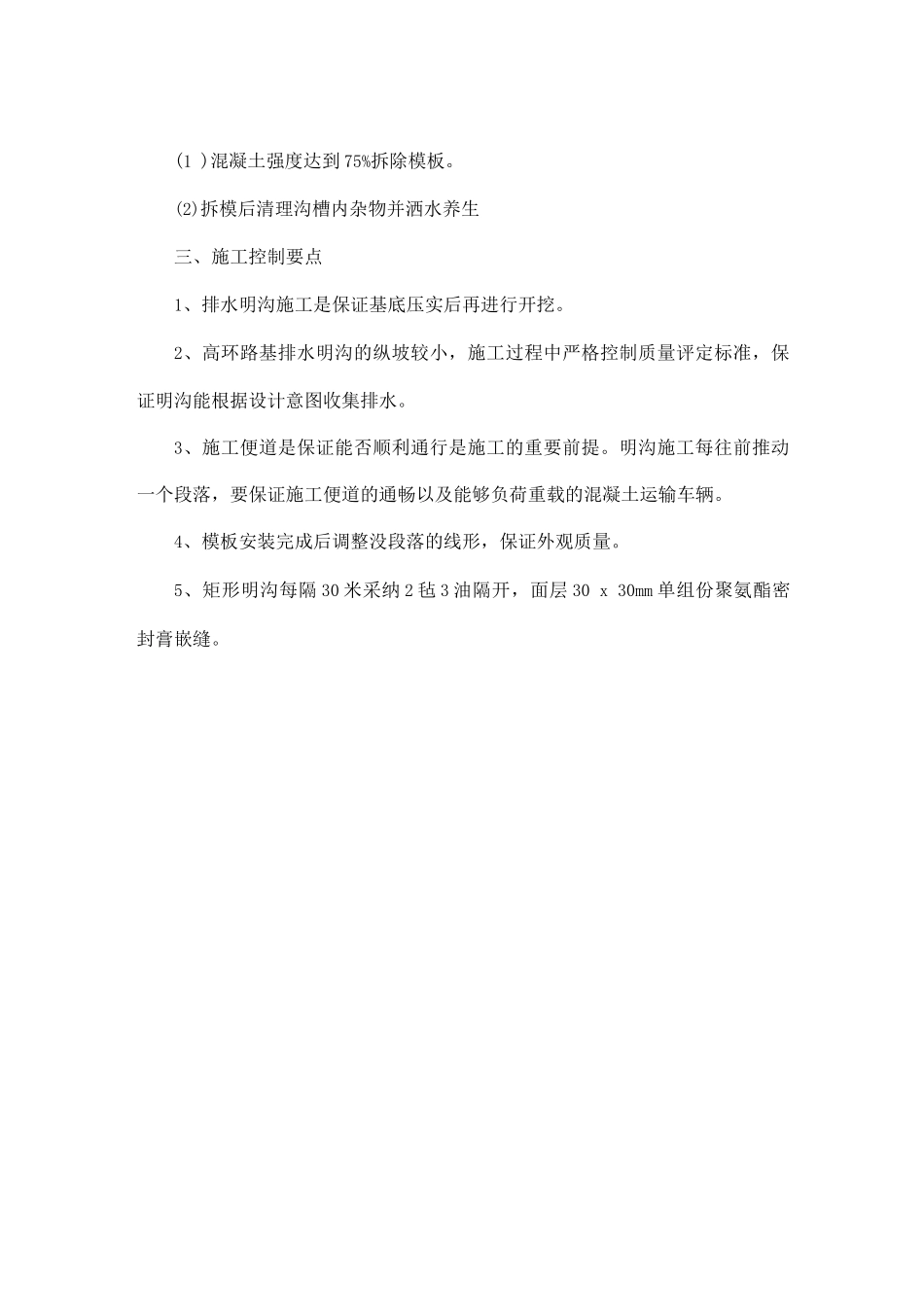

(2)模板支护完成后调整线形,检查是否牢固后进行明沟墙顶高
