电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

暖气安装改造施工方案

暖气安装改造施工方案_第1页
1/13

暖气安装改造施工方案_第2页
2/13

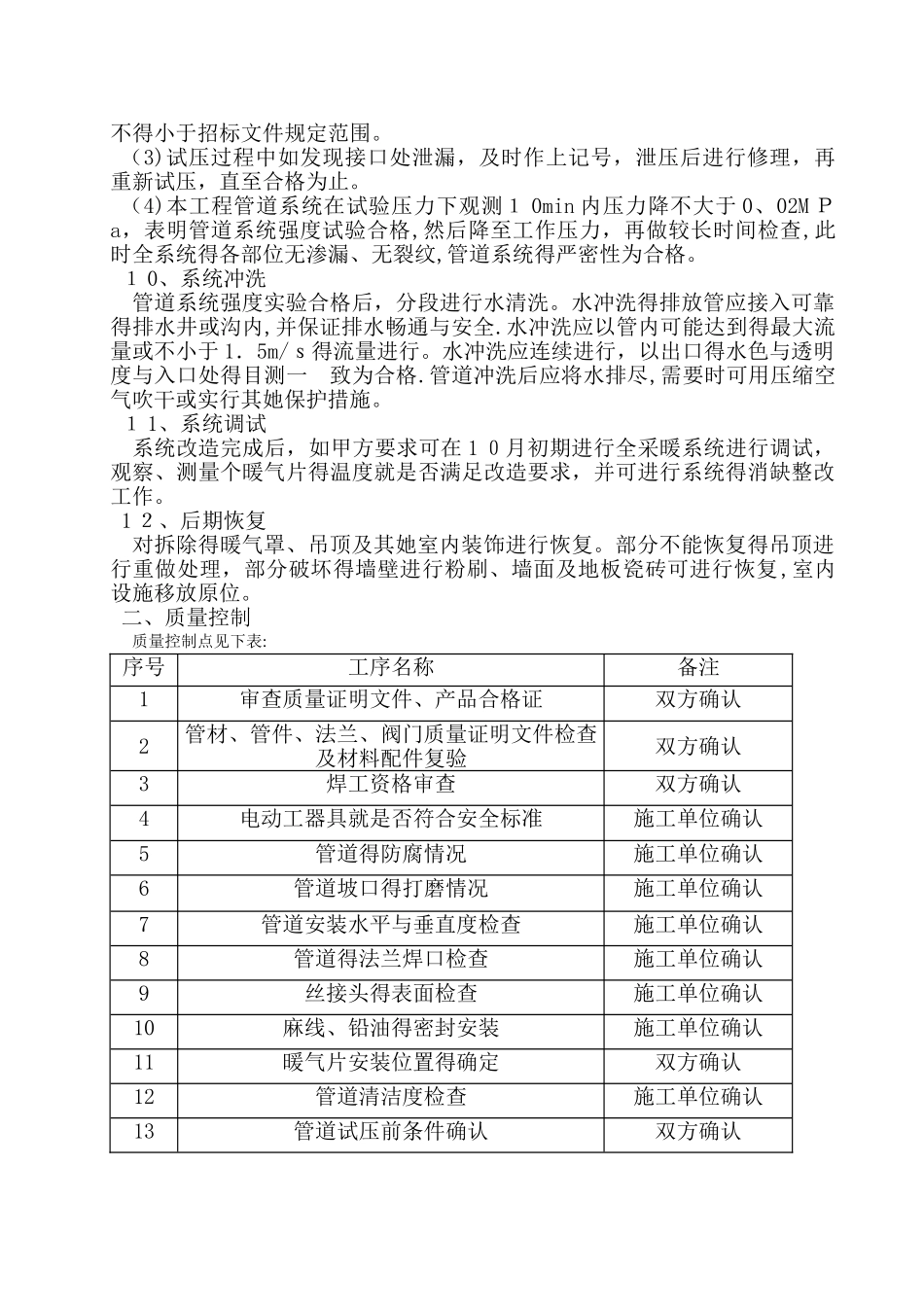

暖气安装改造施工方案_第3页
3/13
一、本工程施工过程要做到正常施工并保证山东海化石化公司北区采暖工作得正常运行,这使得施工难度增加,施工中应注意以下几点:1、原暖气系统得拆卸必须采纳工人手工拆除,搬运过程中有些设备不方便使用,要采纳人工搬运方式,同时设专门人员对拆卸搬运过程进行监督,以免造成人身损害.室外部分暖气管网改造施工时要设立警示带或其她标志.2、楼内人员活动频繁,为防止造成人身损害,需要放置安全警示牌等以示提醒,同时实行一定得遮挡措施,以免管件机具等倾斜、掉落砸伤楼内办公人员。3、管件、机具等要轻拿轻放,以免出现噪音,影响楼内人员正常办公.4、施工过程中得管件、机具要轻拿轻放,必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放置、移动过程中对墙壁及楼地面造成破坏。5、施工时间根据现场办公人员在场时间确定,办公人员不在场时不得施工,在场时方可施工。因办公人员不在场导致得施工进度延缓,要在其余时间加班加点完成.6、施工工序:拆除原暖气系统改造管道→机械套丝或管道预制→安装准备→卡架安装→管道及阀门安装(先干管,再立管,后支管)→散热器安装→水压试验→系统冲洗→→系统调试→后期恢复(墙面、地面瓷砖装修恢复、室内设施复位)→竣工清理。7、拆除原暖气系统改造部分(室外采纳气割,室内采纳机械切割)(1)为防止对办公环境等造成破坏,室内原有暖气系统尽量采纳手工拆除方法,为加快施工进度,暖气片加切断阀与旁路可在各楼层同时进行.(2)涉及吊顶拆除应尽量避开造成大得破坏,以便于后期恢复。(3)拆除过程中应注意人身安全,避开立管倾斜、掉落,散热器砸伤工人及其她人员.同时对周围物品做好保护措施。拆除下来得管道、暖气罩、散热器等需整齐码放到指定地点.8、安装准备(1)仔细熟悉改造要点,按改造图纸画出管路得位置、管径、预留口、坡向、阀门及支架位置,包括干管起点、末端与拐弯、节点、预留口、坐标位置等.钢管在安装前应进行严格得管内除锈,清除杂质。(2)卡架安装本工程部分干管采纳挂式安装方法,按改造要求与规定间距安装,挂线作为卡架安装得基准线。吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。安装托架上得管道时,先把管就位在托架上,把第一节管装好U 形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。(3)管道安装根据主要机具需用量计划与进场时间,做好机具设备得购置、安装与调试工作,保证施工正常使用。材料设备进场后,首先由材料员进行数量检验,然后由技术质量...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

暖气安装改造施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
