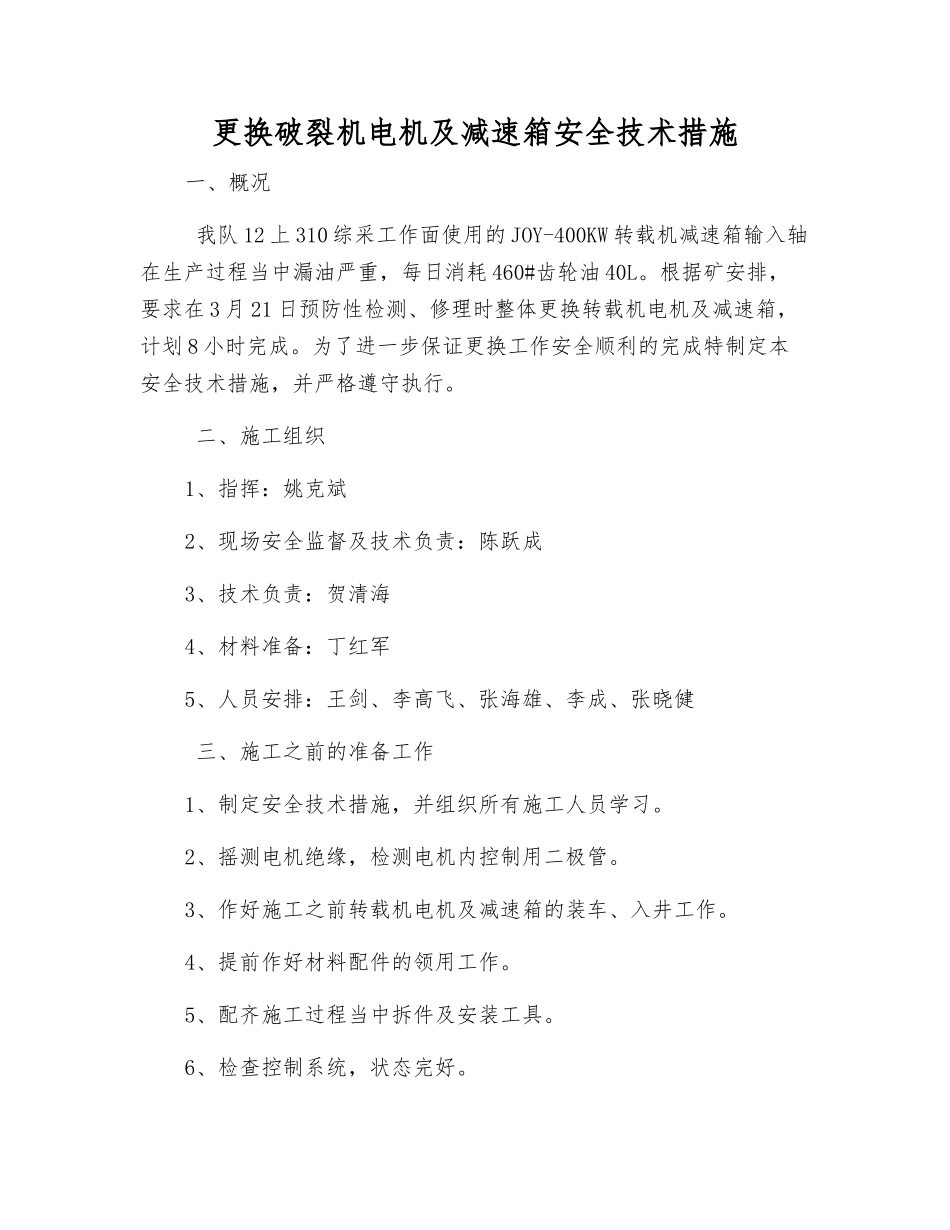

更换破裂机电机及减速箱安全技术措施一、概况 我队 12 上 310 综采工作面使用的 JOY-400KW 转载机减速箱输入轴在生产过程当中漏油严重,每日消耗 460#齿轮油 40L。根据矿安排,要求在 3 月 21 日预防性检测、修理时整体更换转载机电机及减速箱,计划 8 小时完成。为了进一步保证更换工作安全顺利的完成特制定本安全技术措施,并严格遵守执行。 二、施工组织1、指挥:姚克斌2、现场安全监督及技术负责:陈跃成3、技术负责:贺清海4、材料准备:丁红军5、人员安排:王剑、李高飞、张海雄、李成、张晓健 三、施工之前的准备工作1、制定安全技术措施,并组织所有施工人员学习。2、摇测电机绝缘,检测电机内控制用二极管。3、作好施工之前转载机电机及减速箱的装车、入井工作。4、提前作好材料配件的领用工作。5、配齐施工过程当中拆件及安装工具。6、检查控制系统,状态完好。7、检查工作范围以内的顶板煤壁安全情况(敲帮问顶),所有单体必须支护可靠,并闭锁、(上锁挂牌)皮带机尾闭锁。排除一切不安全因素。8、对所运输的部件要捆绑牢靠,保护好结合面及外露齿轮等易受损部位。9、整个更换过程必须由专人负责指挥,确保起吊安装工作安全顺利完成。 10、顶板破裂或顶板压力大时须在该段顶板煤帮铺设顶网和帮网维护。11、提前打 6 根起吊锚索,检查吊挂锚索完好情况。 四、拆电机及减速箱并安装的工序1、在 KJZ33 组合开关上停转载机电源主断路器并上锁,挂"有人工作,禁止送电"警示牌。2、在转载机电机和减速箱的正下方用#字型木垛架实。3、清理转载机上杂物,拆下电机电缆,冷却水管,卸下 6 条M30×180mm 的固定螺栓,取下 2 个定位销并妥善保管。4、将旧电机及减速箱垂直吊下并移出,并放在合适的联巷。5、将新电机及减速箱放到起吊点的正下方。6、起吊转载机电机及减速箱到固定孔位置高度。7、用道木垫实转载机电机及减速箱,根据减速箱输出轴和固定孔的相对位置,水平调整转载机电机及减速箱。8、安装 2 个定位销,安装 6 条 M30×180mm 固定螺栓,安装电缆和冷却水管。9、清理现场工具和杂物。10、送电试验电机正反转,如反转及时调整相序。 五、安全技术措施 (一)电机及减速箱运输的安全技术措施1、运输时必须严格遵守矿辅助运输的有关规定,人货不能混装。2、运输中须由专人负责指挥,在转弯或经过有管路、缆线、设备的巷道时,车辆应放慢速度,严格防范挤碰电机减速箱。3、新转载机电机及减速箱入...
