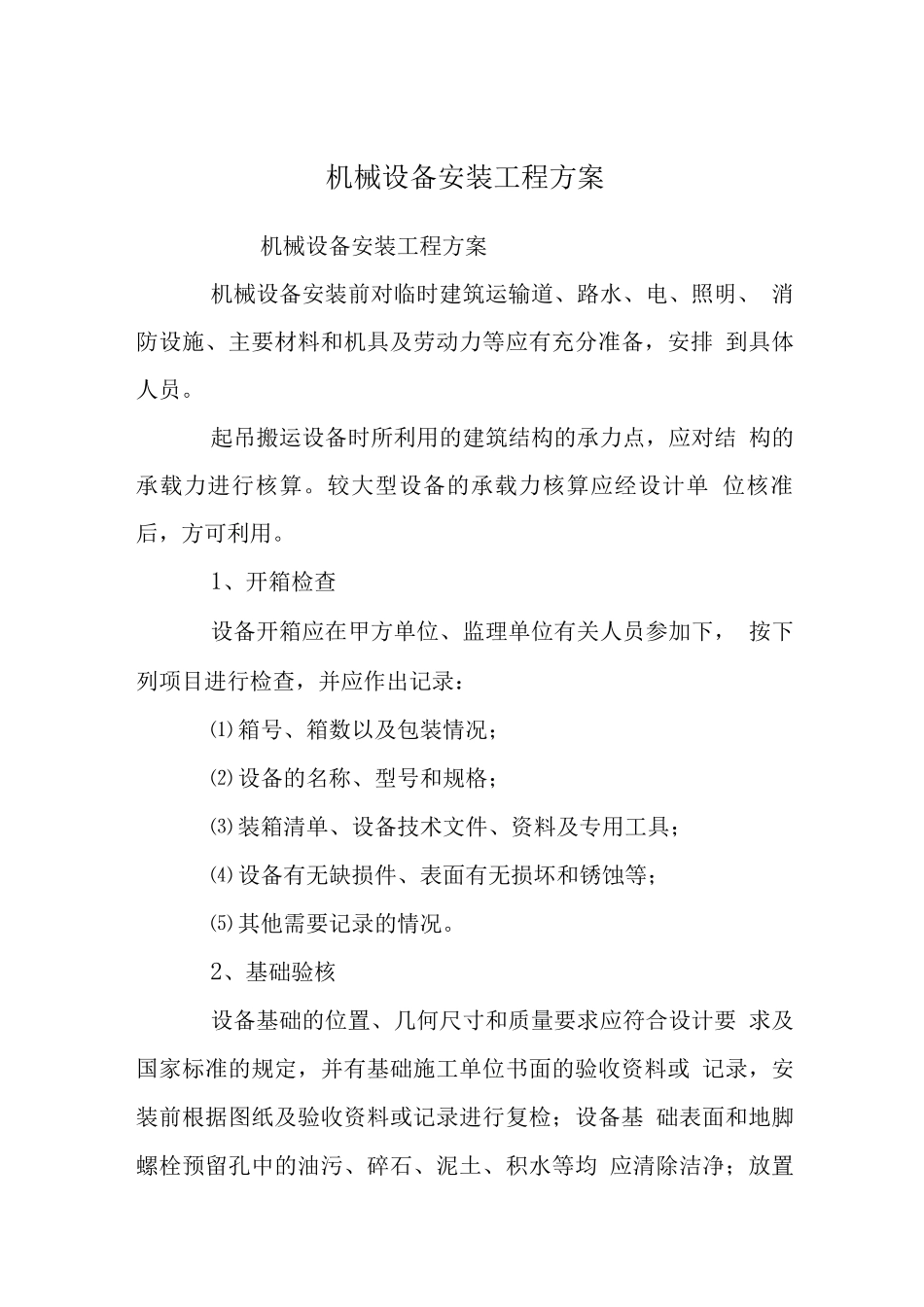

机械设备安装工程方案机械设备安装工程方案机械设备安装前对临时建筑运输道、路水、电、照明、 消防设施、主要材料和机具及劳动力等应有充分准备,安排 到具体人员
起吊搬运设备时所利用的建筑结构的承力点,应对结 构的承载力进行核算
较大型设备的承载力核算应经设计单 位核准后,方可利用
1、开箱检查设备开箱应在甲方单位、监理单位有关人员参加下, 按下列项目进行检查,并应作出记录:⑴ 箱号、箱数以及包装情况;⑵ 设备的名称、型号和规格;⑶ 装箱清单、设备技术文件、资料及专用工具;⑷ 设备有无缺损件、表面有无损坏和锈蚀等;⑸ 其他需要记录的情况
2、基础验核设备基础的位置、几何尺寸和质量要求应符合设计要 求及国家标准的规定,并有基础施工单位书面的验收资料或 记录,安装前根据图纸及验收资料或记录进行复检;设备基 础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等均 应清除洁净;放置垫铁部位的表面应凿平;基础验核填写验 核记录后才能进行设备安装

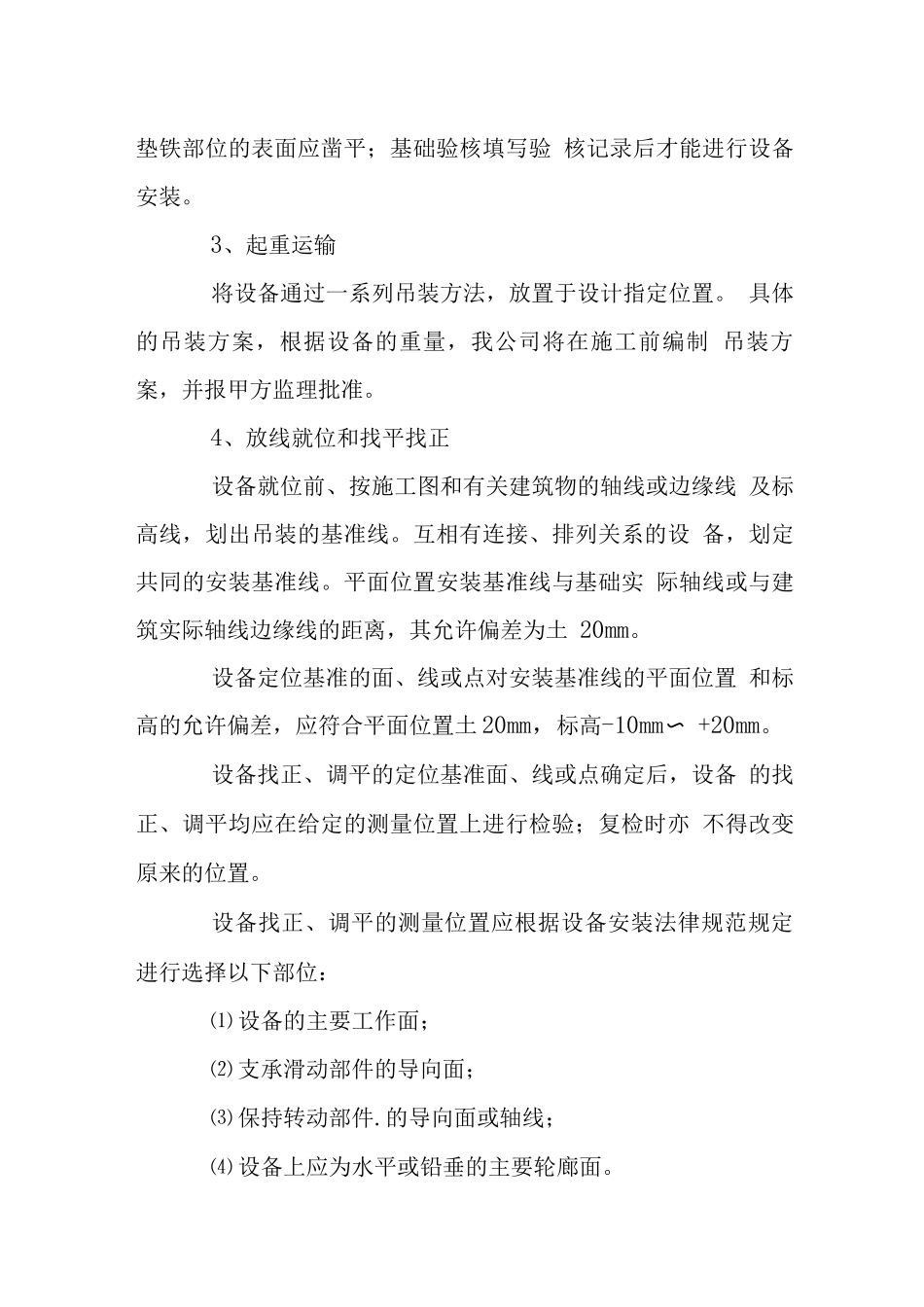

3、起重运输将设备通过一系列吊装方法,放置于设计指定位置
具体的吊装方案,根据设备的重量,我公司将在施工前编制 吊装方案,并报甲方监理批准
4、放线就位和找平找正设备就位前、按施工图和有关建筑物的轴线或边缘线 及标高线,划出吊装的基准线
互相有连接、排列关系的设 备,划定共同的安装基准线
平面位置安装基准线与基础实 际轴线或与建筑实际轴线边缘线的距离,其允许偏差为土 20mm
设备定位基准的面、线或点对安装基准线的平面位置 和标高的允许偏差,应符合平面位置土 20mm,标高-10mm 〜 +20mm
设备找正、调平的定位基准面、线或点确定后,设备 的找正、调平均应在给定的测量位置上进行检验;复检时亦 不得改变原来的位置
设备找正、调平的测量位置应根据设备安装法律规范规定 进行选择以下部位:⑴ 设备的主要工作面;⑵ 支承滑动部件的导向面;⑶ 保持转动
