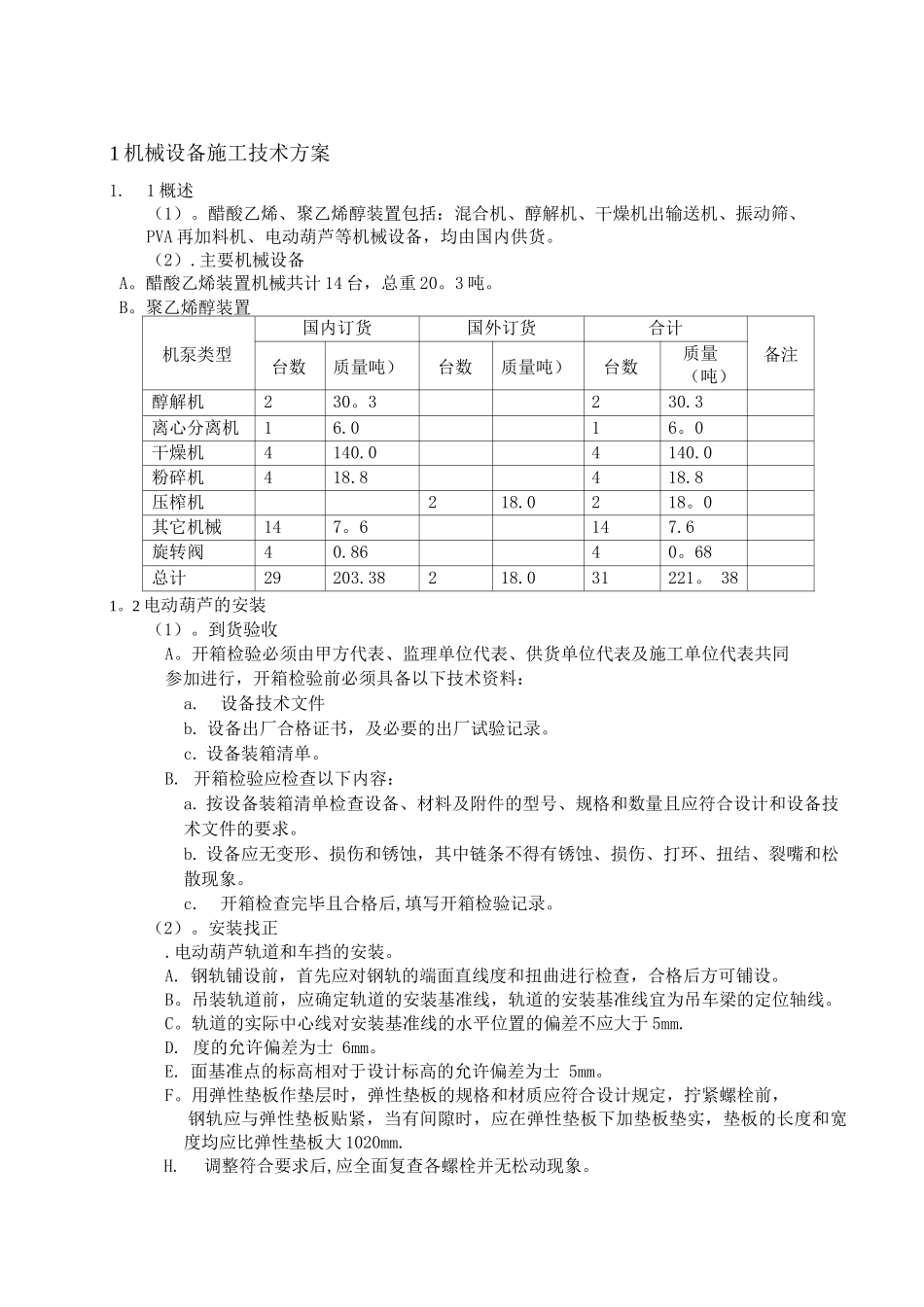

1 机械设备施工技术方案1
1 概述(1)
醋酸乙烯、聚乙烯醇装置包括:混合机、醇解机、干燥机出输送机、振动筛、PVA 再加料机、电动葫芦等机械设备,均由国内供货
主要机械设备A
醋酸乙烯装置机械共计 14 台,总重 20
聚乙烯醇装置机泵类型国内订货国外订货合计备注台数质量吨)台数质量吨)台数质量(吨)醇解机230
3离心分离机16
0干燥机4140
0粉碎机418
8压榨机218
0其它机械147
6旋转阀40
68总计29203
031221

2 电动葫芦的安装(1)
开箱检验必须由甲方代表、监理单位代表、供货单位代表及施工单位代表共同参加进行,开箱检验前必须具备以下技术资料:a
设备技术文件b
设备出厂合格证书,及必要的出厂试验记录
设备装箱清单
开箱检验应检查以下内容:a
按设备装箱清单检查设备、材料及附件的型号、规格和数量且应符合设计和设备技术文件的要求
设备应无变形、损伤和锈蚀,其中链条不得有锈蚀、损伤、打环、扭结、裂嘴和松散现象
开箱检查完毕且合格后,填写开箱检验记录
电动葫芦轨道和车挡的安装
钢轨铺设前,首先应对钢轨的端面直线度和扭曲进行检查,合格后方可铺设
吊装轨道前,应确定轨道的安装基准线,轨道的安装基准线宜为吊车梁的定位轴线
轨道的实际中心线对安装基准线的水平位置的偏差不应大于 5mm
度的允许偏差为士 6mm
面基准点的标高相对于设计标高的允许偏差为士 5mm
用弹性垫板作垫层时,弹性垫板的规格和材质应符合设计规定,拧紧螺栓前,钢轨应与弹性垫板贴紧,当有间隙时,应在弹性垫板下加垫板垫实,垫板的长度和宽度均应比弹性垫板大 1020mm

调整符合要求后,
