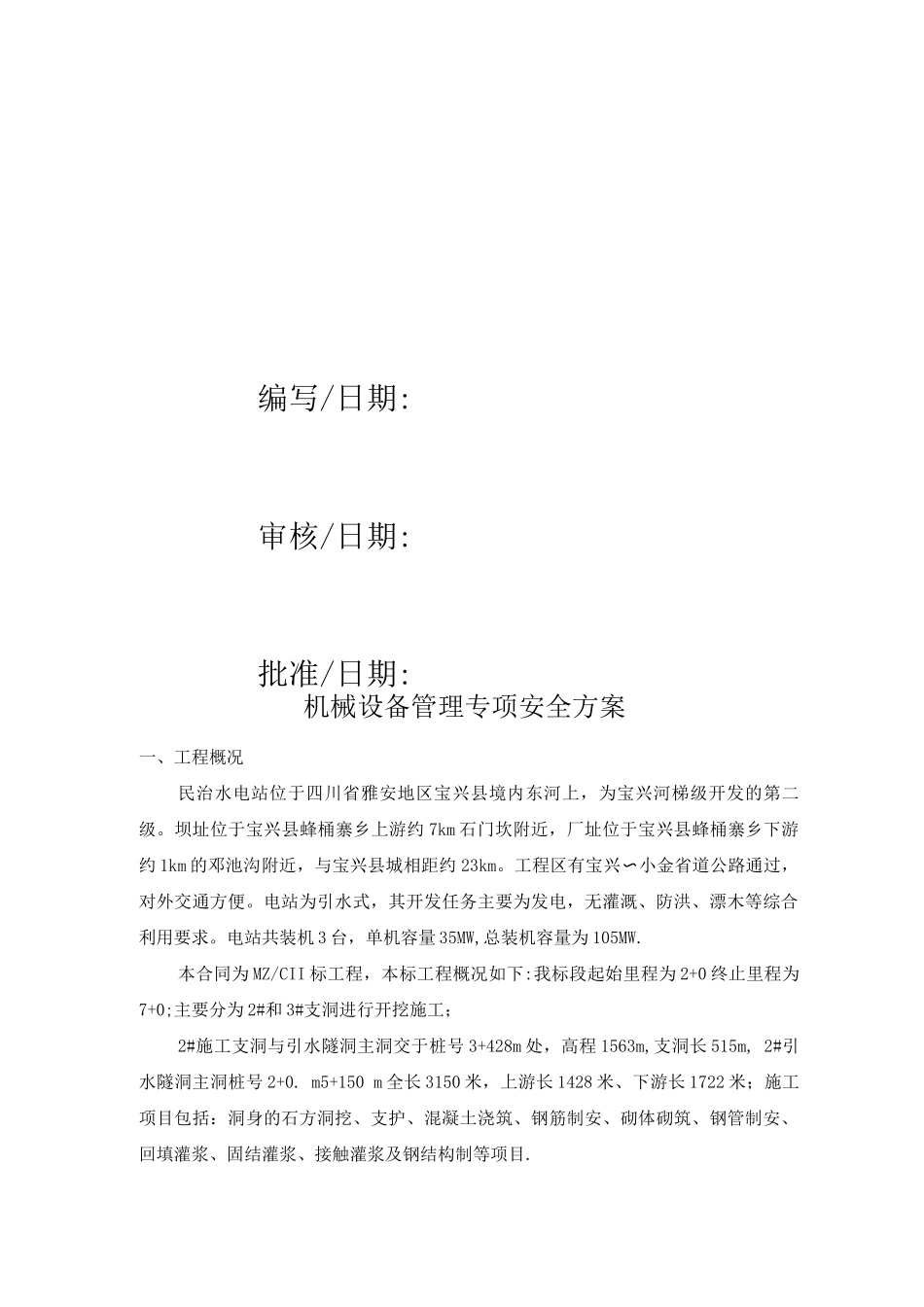

四川华能宝兴河民治水电站引水隧洞工程(合同编号:MZ/CII、BD-A(MZ)-TJ-2025 11)机械设备管理专项方案中铁十六局集团第二工程有限公司民治水电站工程项目部编写/日期:审核/日期:批准/日期:机械设备管理专项安全方案一、工程概况民治水电站位于四川省雅安地区宝兴县境内东河上,为宝兴河梯级开发的第二级
坝址位于宝兴县蜂桶寨乡上游约 7km 石门坎附近,厂址位于宝兴县蜂桶寨乡下游约 1km 的邓池沟附近,与宝兴县城相距约 23km
工程区有宝兴小金省道公路通过,〜对外交通方便
电站为引水式,其开发任务主要为发电,无灌溉、防洪、漂木等综合利用要求
电站共装机 3 台,单机容量 35MW,总装机容量为 105MW
本合同为 MZ/CII 标工程,本标工程概况如下:我标段起始里程为 2+0 终止里程为7+0;主要分为 2#和 3#支洞进行开挖施工;2#施工支洞与引水隧洞主洞交于桩号 3+428m 处,高程 1563m,支洞长 515m, 2#引水隧洞主洞桩号 2+0
m5+150 m 全长 3150 米,上游长 1428 米、下游长 1722 米;施工项目包括:洞身的石方洞挖、支护、混凝土浇筑、钢筋制安、砌体砌筑、钢管制安、回填灌浆、固结灌浆、接触灌浆及钢结构制等项目

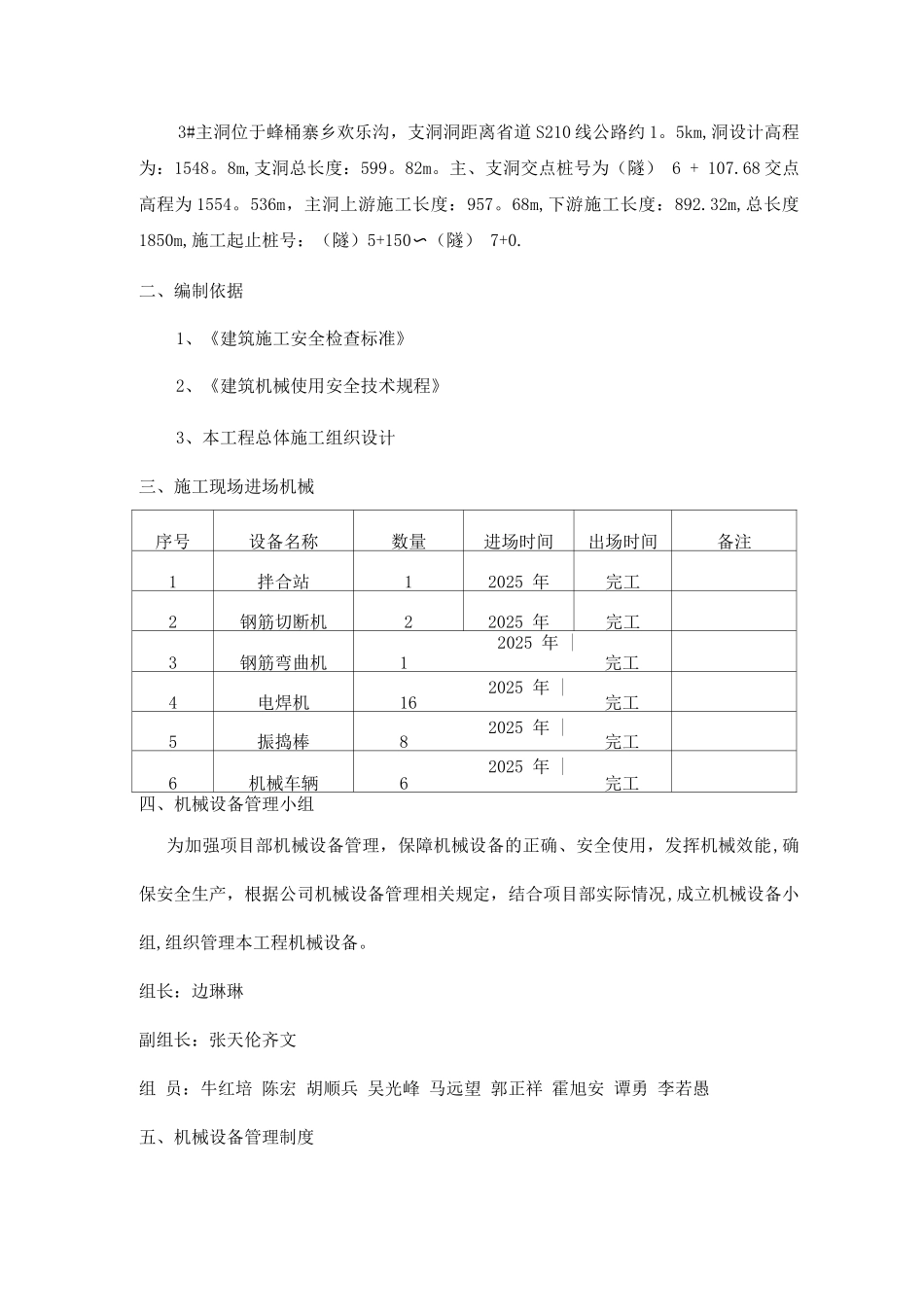

3#主洞位于蜂桶寨乡欢乐沟,支洞洞距离省道 S210 线公路约 1
5km,洞设计高程为:1548
8m,支洞总长度:599
主、支洞交点桩号为(隧) 6 + 107
68 交点高程为 1554
536m,主洞上游施工长度:957
68m,下游施工长度:892
32m,总长度1850m,施工起止桩号:(隧)5+150(隧) 〜7+0
二、编制依据1、《建筑施工安全检查标准》2、《建筑机械使用安全技术规程》3、本工程总体施工组织设计三、施工现场进场机械序号设备名称数量进场时间出场时间备注1拌合站1
