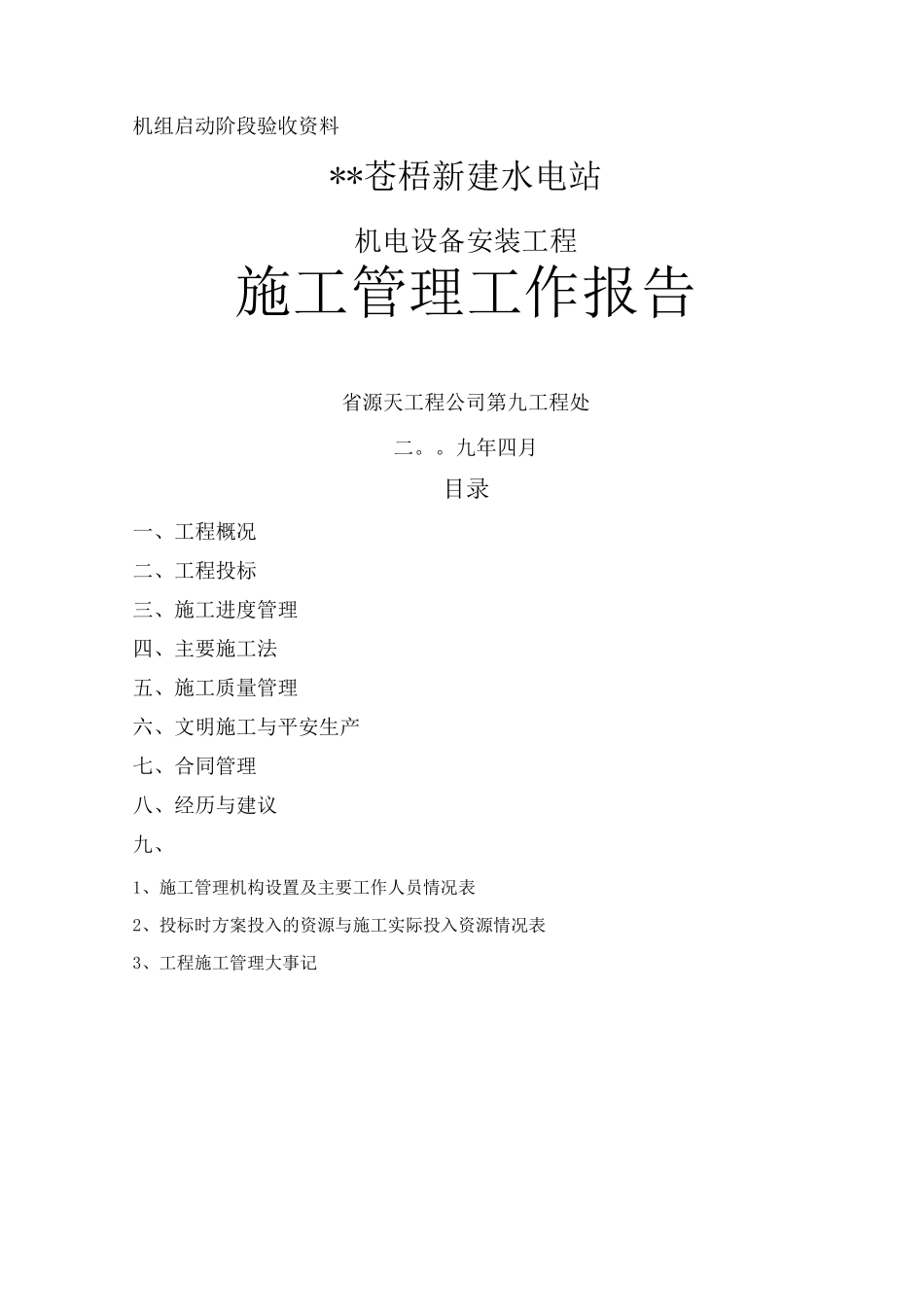

机组启动阶段验收资料**苍梧新建水电站机电设备安装工程施工管理工作报告省源天工程公司第九工程处二
九年四月目录一、工程概况二、工程投标三、施工进度管理四、主要施工法五、施工质量管理六、文明施工与平安生产七、合同管理八、经历与建议九、1、施工管理机构设置及主要工作人员情况表2、投标时方案投入的资源与施工实际投入资源情况表3、工程施工管理大事记1

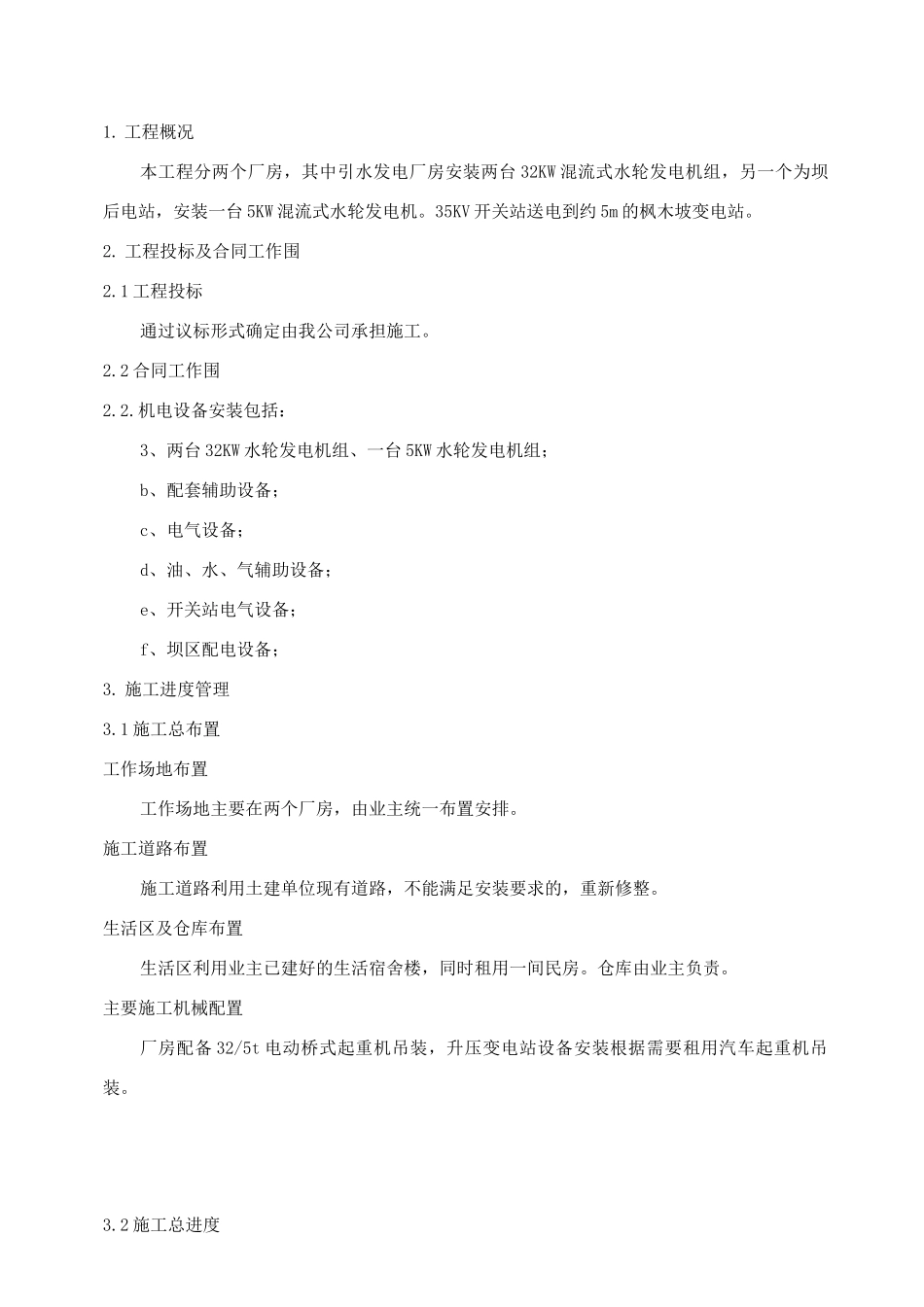

工程概况本工程分两个厂房,其中引水发电厂房安装两台 32KW 混流式水轮发电机组,另一个为坝后电站,安装一台 5KW 混流式水轮发电机
35KV 开关站送电到约 5m 的枫木坡变电站
工程投标及合同工作围2
1 工程投标通过议标形式确定由我公司承担施工
2 合同工作围2
机电设备安装包括:3、两台 32KW 水轮发电机组、一台 5KW 水轮发电机组;b、配套辅助设备;c、电气设备;d、油、水、气辅助设备;e、开关站电气设备;f、坝区配电设备;3
施工进度管理3
1 施工总布置工作场地布置工作场地主要在两个厂房,由业主统一布置安排
施工道路布置施工道路利用土建单位现有道路,不能满足安装要求的,重新修整
生活区及仓库布置生活区利用业主已建好的生活宿舍楼,同时租用一间民房
仓库由业主负责
主要施工机械配置厂房配备 32/5t 电动桥式起重机吊装,升压变电站设备安装根据需要租用汽车起重机吊装
2 施工总进度方案进度合同总工期为 80 个日历天
方案进度控制如下序号工程及其说明开工日期完工日期1进场时间2机组埋件安装3机组设备安装4水力机械辅助设备安装5电气设备安装61*机安装到 72 小时试运行完毕72*机安装到 72 小时试运行完毕8工程验收及收尾工作实际进度序号工程及其说明开工日期完工日期1进场时间2机组埋件安装3机组设备安装4水力机械辅助设备安装5电气设备安装61*机安装到 72 小时试运行完毕72*机安装到 7
