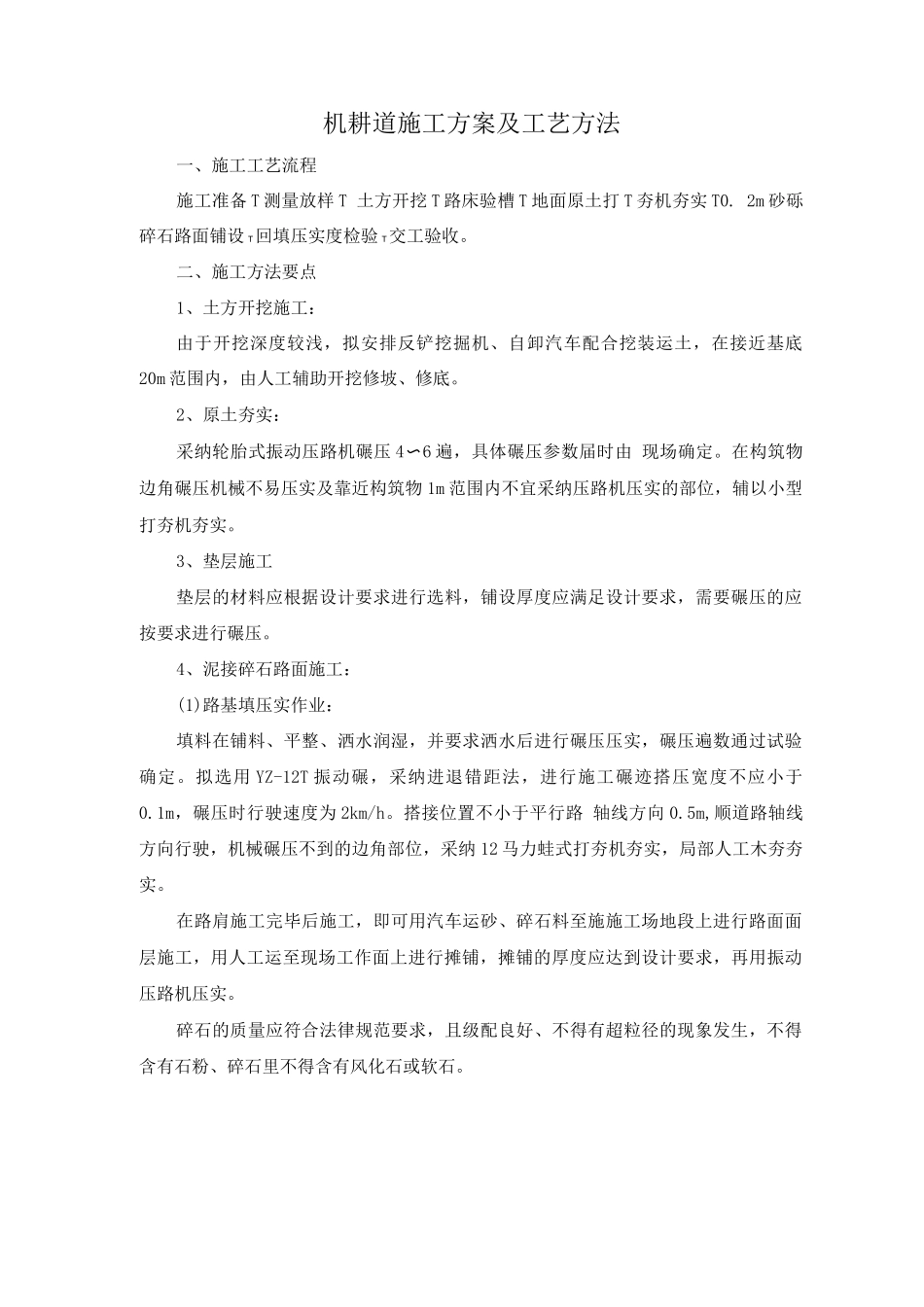

机耕道施工方案及工艺方法一、施工工艺流程施工准备 T 测量放样 T 土方开挖 T 路床验槽 T 地面原土打 T 夯机夯实 T0
2m 砂砾碎石路面铺设 T回填压实度检验 T交工验收
二、施工方法要点1、土方开挖施工:由于开挖深度较浅,拟安排反铲挖掘机、自卸汽车配合挖装运土,在接近基底20m 范围内,由人工辅助开挖修坡、修底
2、原土夯实:采纳轮胎式振动压路机碾压 4〜6 遍,具体碾压参数届时由 现场确定
在构筑物边角碾压机械不易压实及靠近构筑物 1m 范围内不宜采纳压路机压实的部位,辅以小型打夯机夯实
3、垫层施工垫层的材料应根据设计要求进行选料,铺设厚度应满足设计要求,需要碾压的应按要求进行碾压
4、泥接碎石路面施工:(1)路基填压实作业:填料在铺料、平整、洒水润湿,并要求洒水后进行碾压压实,碾压遍数通过试验确定
拟选用 YZ-12T 振动碾,采纳进退错距法,进行施工碾迹搭压宽度不应小于0
1m,碾压时行驶速度为 2km/h
搭接位置不小于平行路 轴线方向 0
5m,顺道路轴线方向行驶,机械碾压不到的边角部位,采纳 12 马力蛙式打夯机夯实,局部人工木夯夯实
在路肩施工完毕后施工,即可用汽车运砂、碎石料至施施工场地段上进行路面面层施工,用人工运至现场工作面上进行摊铺,摊铺的厚度应达到设计要求,再用振动压路机压实
碎石的质量应符合法律规范要求,且级配良好、不得有超粒径的现象发生,不得含有石粉、碎石里不得含有风化石或软石

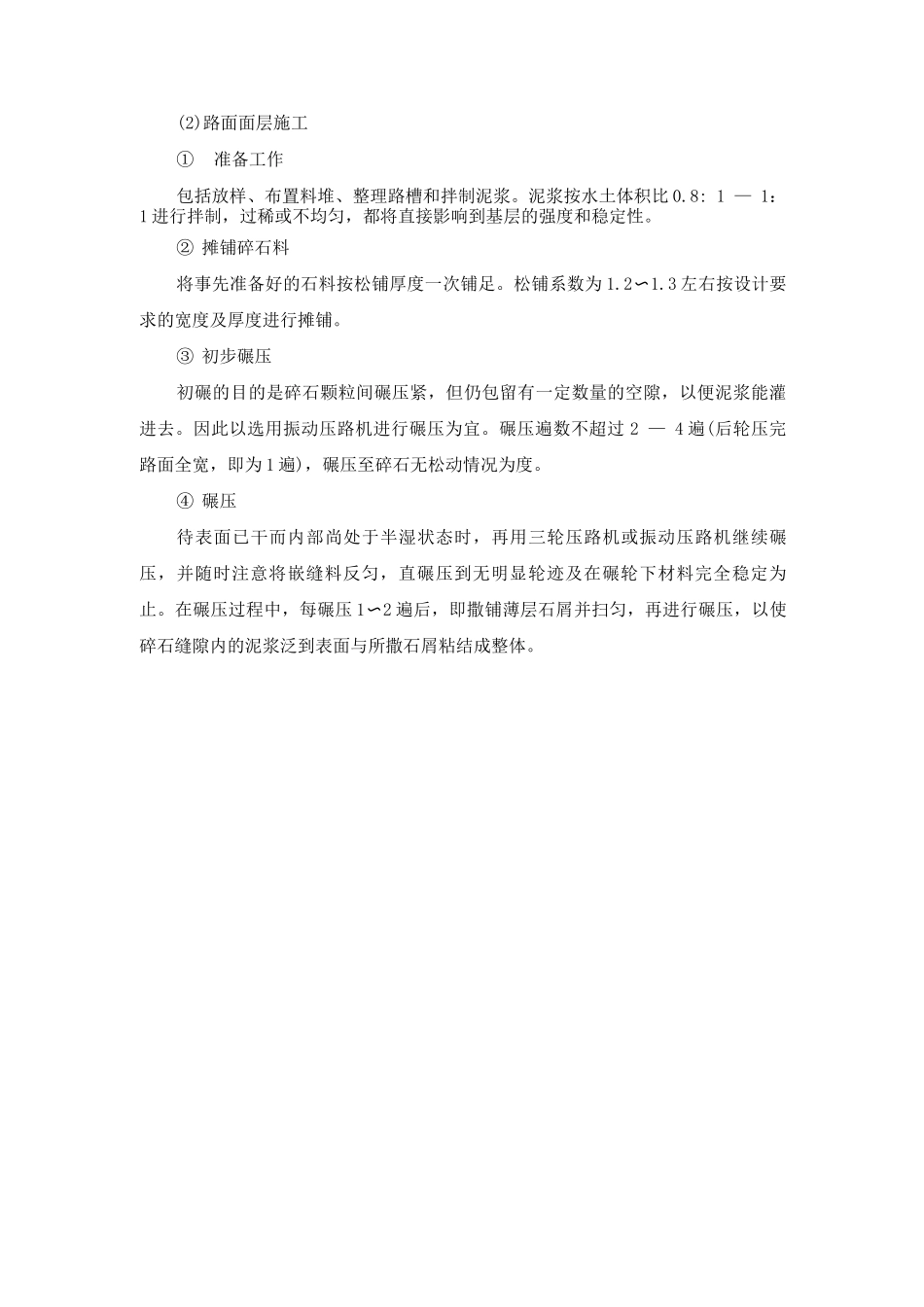

(2)路面面层施工①准备工作包括放样、布置料堆、整理路槽和拌制泥浆
泥浆按水土体积比 0
8: 1 — 1:1 进行拌制,过稀或不均匀,都将直接影响到基层的强度和稳定性
② 摊铺碎石料将事先准备好的石料按松铺厚度一次铺足
松铺系数为 1
3 左右按设计要求的宽度及厚度进行摊铺
③ 初步碾压初碾的目的是碎石颗粒间碾压紧,但仍包留有一定数量的空隙,以便
