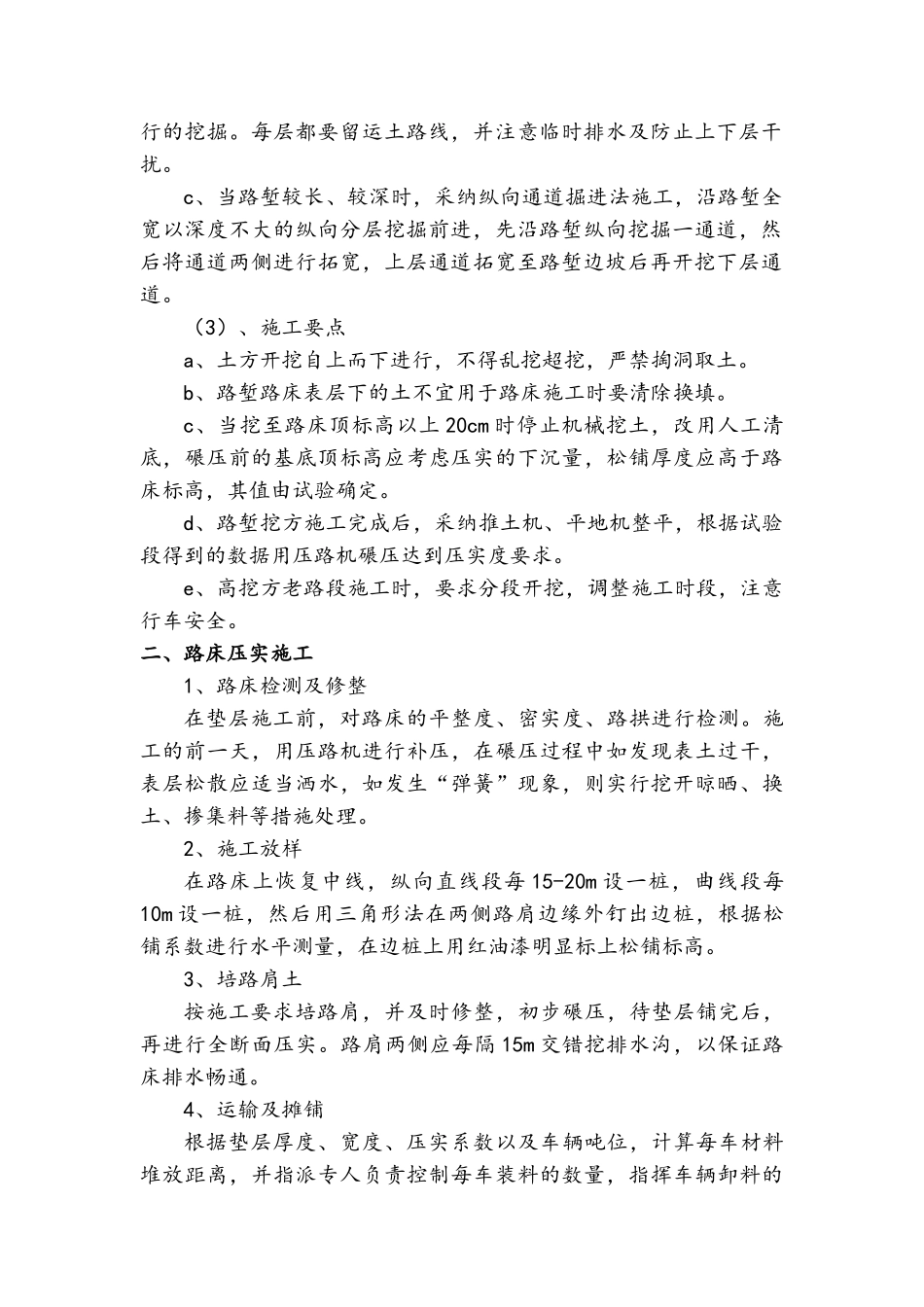

机耕道工程施工工艺一、土石方开挖及回填1、机械准备本工程主要配备的路基施工机械有:推土机、挖掘机、装载机、压路机、自卸汽车等。2、作业条件(1)、施工前对路堤基底进行处理,并将原道路表面清理洁净。(2)、每层土方施工前要在前一层施工的路基施工完毕,经检测各项指标达到法律规范要求,并经监理工程师同意转入下一工序后方可进行。(3)、在施工前设置临时排水设施,将路基与便道内的水导入排水沟,并利用临时排水沟将水排入路基外的水系中。3、技术准备(1)、施工组织设计经审定批复,并做好施工技术及安全交底。(2)、路基施工前详细检查、核对纵横断面图,并进行复测。(3)、根据恢复的路线中桩、设计图表、施工工艺和有关规定放出路堤坡脚、路堑堑顶及弃土场等具体位置桩。(4)、对取自挖方用作填方的材料及路基基底进行相应的土工试验,并提交监理工程师,批准后方可采纳。(5)、开工前,选择试验路段进行填筑压实试验,以确定土方工程的正确压实方法、确定达到规定的压实度所需要的压实设备的类型及其组合工序、确定各类压实设备在最佳组合下的各自压实遍数以及能被有效压实的压实厚度等,从中选出路基施工的最佳方案以指导全线施工。4、土方开挖(1)、土方采纳挖掘机配合自卸汽车运土的施工方法,对于硬土可先由推土机推松,然后用挖掘机或装载机装车。(2)、根据各挖方段土质情况、路堑开挖长度和深度、工程量大小、土方调运方案和距离等开挖条件,分别采纳以下开挖方式:a、当路堑短而浅时,采纳单层全断面横挖法施工,沿路线纵向一端或两端向前开挖,掘进深度等于路基设计高度。b、当路堑较深时,为了扩大施工操作面采纳分层全断面横挖法施工,横向全断面掘进时分为两个或两个以上的阶梯,同时分层进行的挖掘。每层都要留运土路线,并注意临时排水及防止上下层干扰。c、当路堑较长、较深时,采纳纵向通道掘进法施工,沿路堑全宽以深度不大的纵向分层挖掘前进,先沿路堑纵向挖掘一通道,然后将通道两侧进行拓宽,上层通道拓宽至路堑边坡后再开挖下层通道。(3)、施工要点a、土方开挖自上而下进行,不得乱挖超挖,严禁掏洞取土。b、路堑路床表层下的土不宜用于路床施工时要清除换填。c、当挖至路床顶标高以上 20cm 时停止机械挖土,改用人工清底,碾压前的基底顶标高应考虑压实的下沉量,松铺厚度应高于路床标高,其值由试验确定。d、路堑挖方施工完成后,采纳推土机、平地机整平,根据试验段得到的数据用压路机碾压...
